Postęp prac - wrzesień 2024 r.
Na terenie zajezdni trwają ostatnie prace wykończeniowe. Równocześnie Państwowa Straż Pożarna oraz Państwowa Inspekcja Sanitarna odbierają kolejne obiekty budowlane na zajezdni.

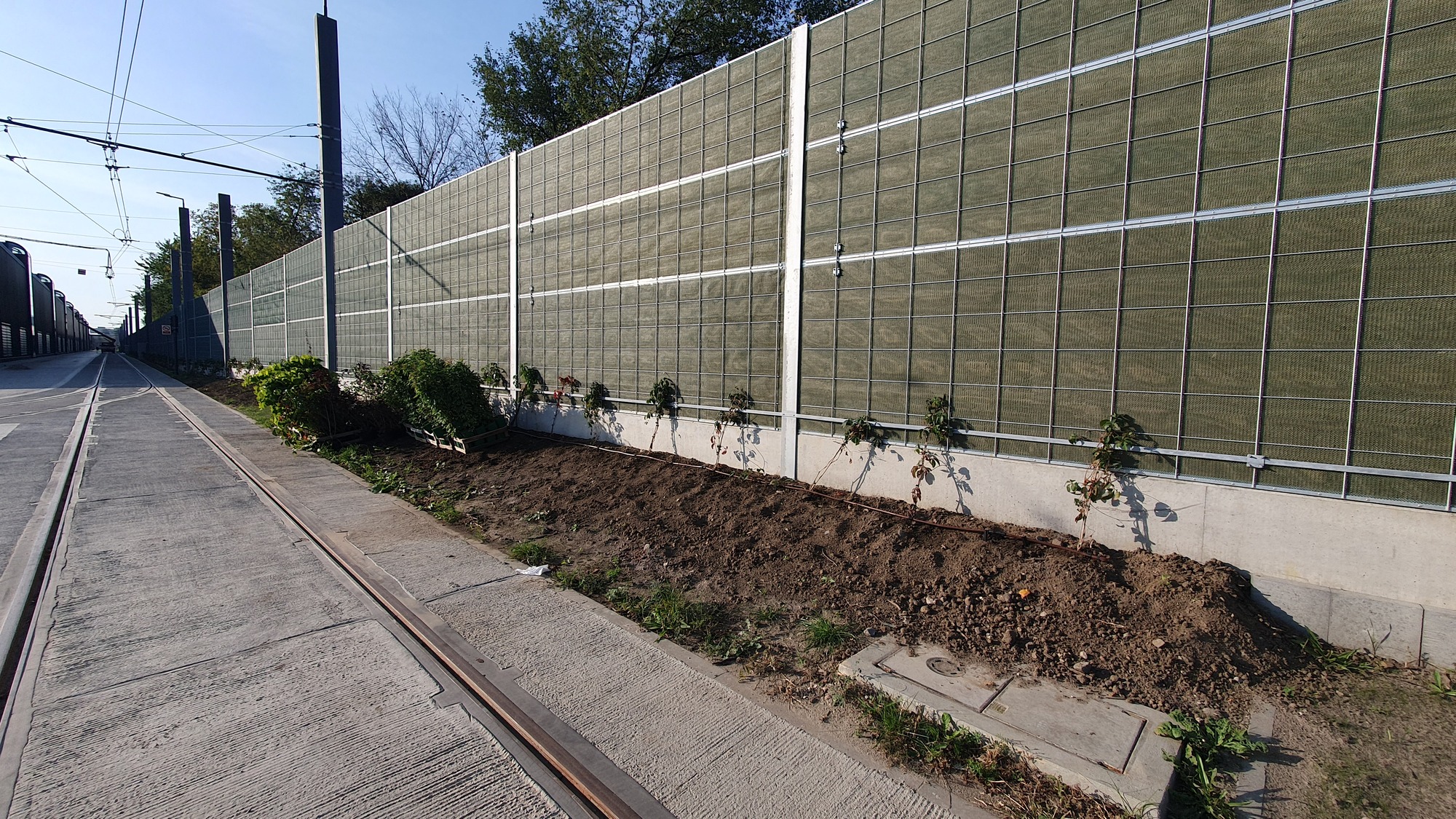

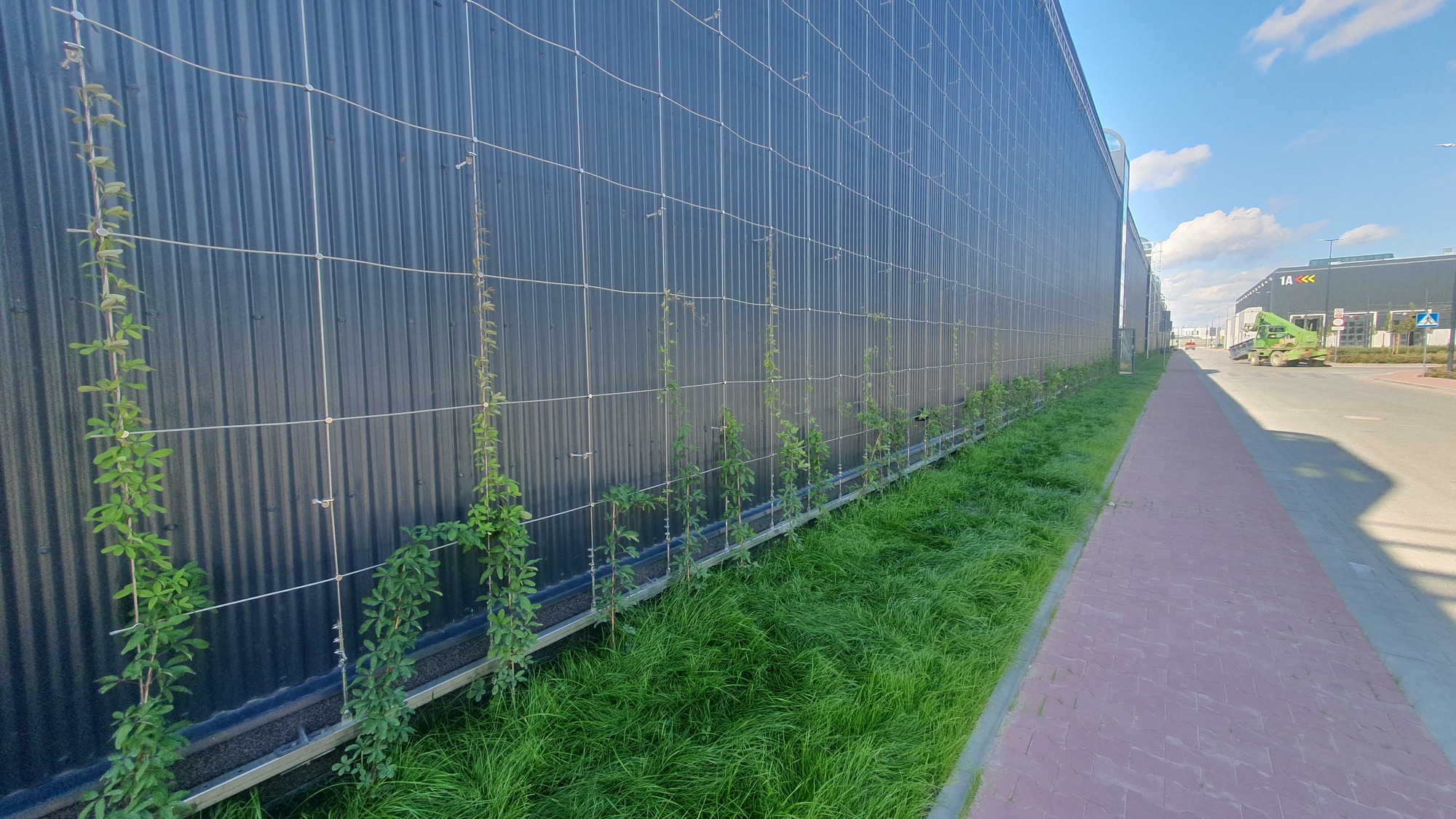

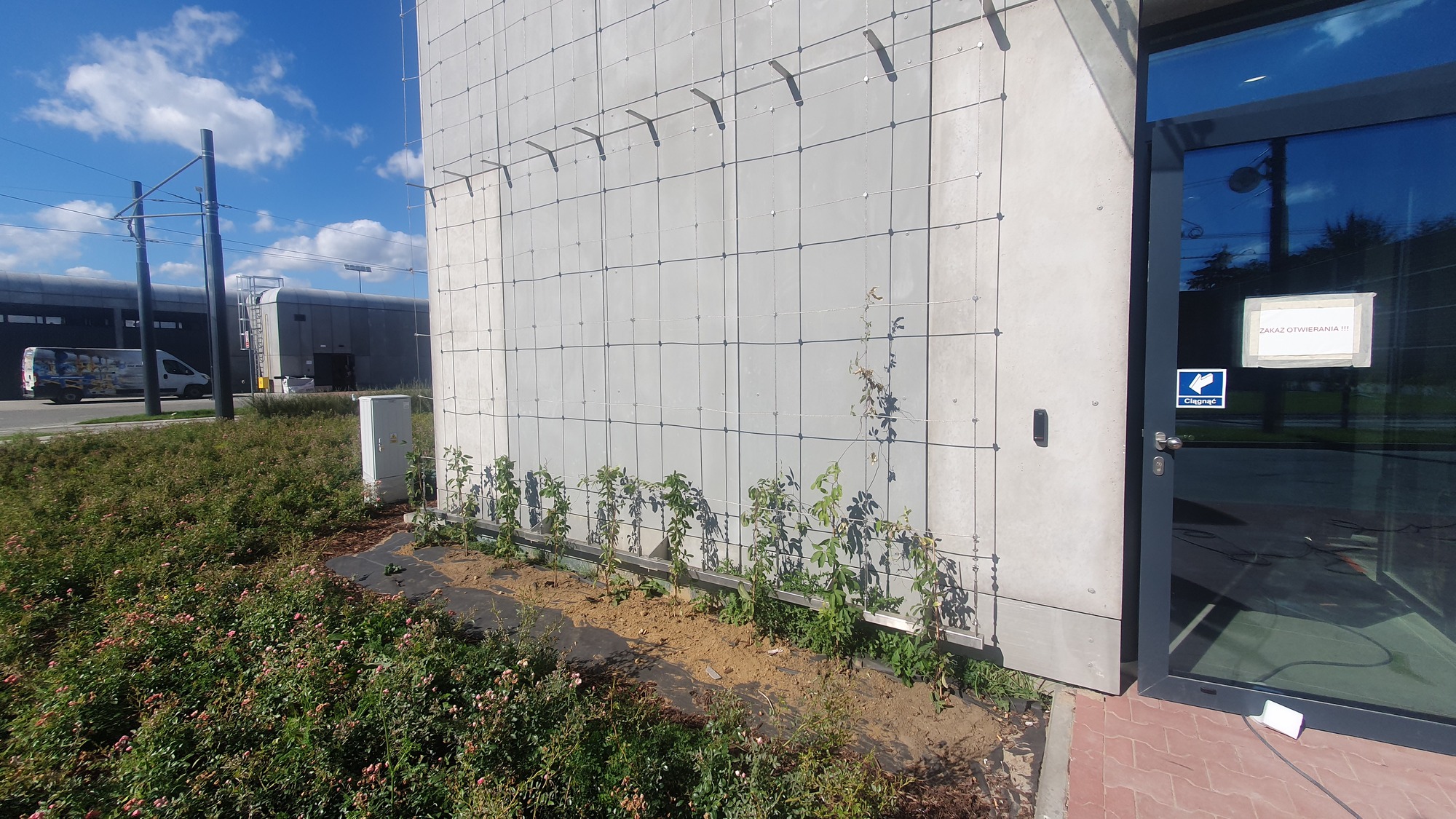

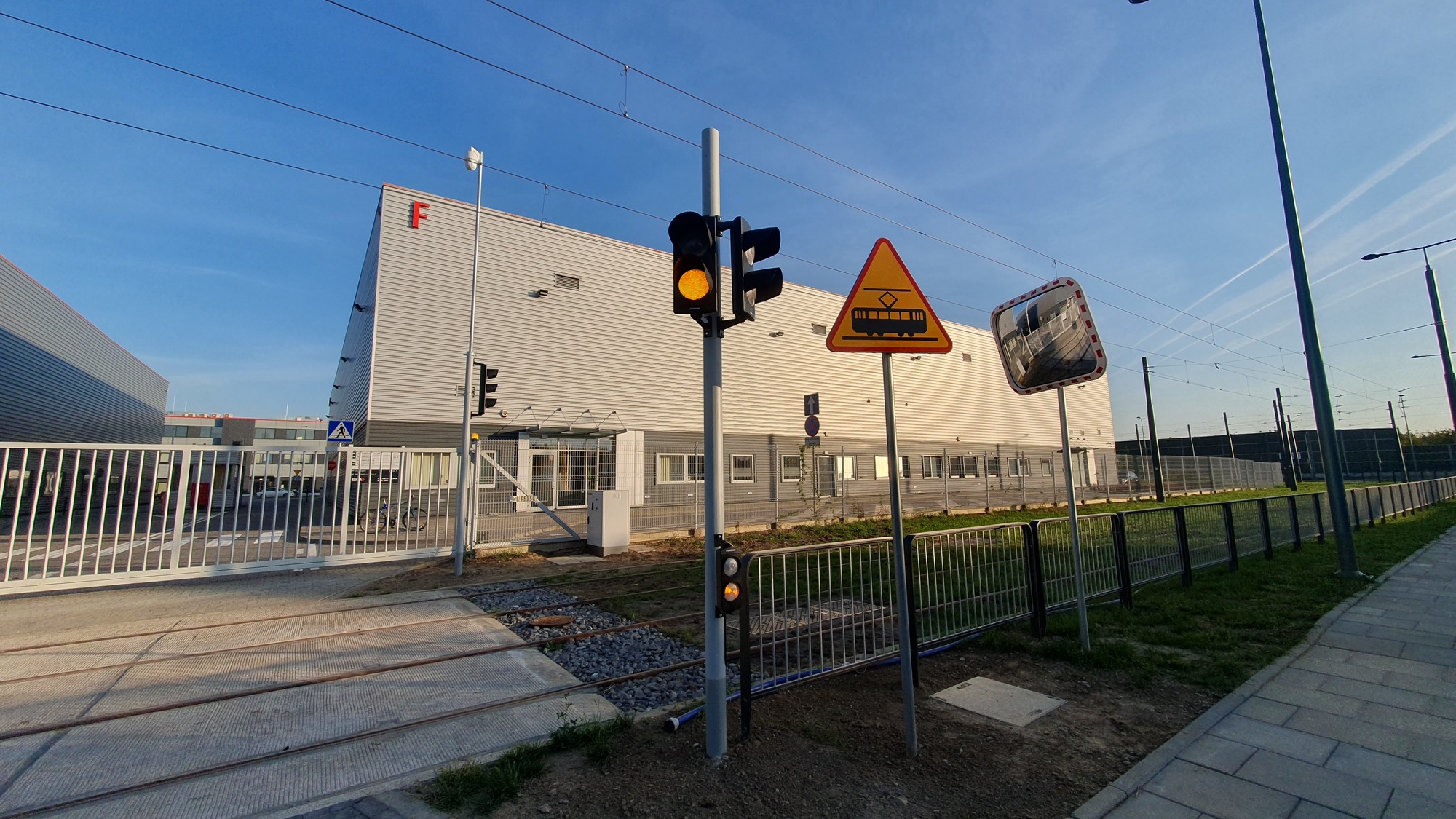

Na terenie zajezdni kontynuowane są nasadzenia winorośli przy ekranach akustycznych oraz sukcesywnie pojawia się coraz więcej elementów małej architektury (m.in.: ławki, kosze na śmieci, wiaty rowerowe). Na terenie objętym decyzją ZRID zamontowano dodatkową sygnalizację świetlną na wjeździe do Segro.

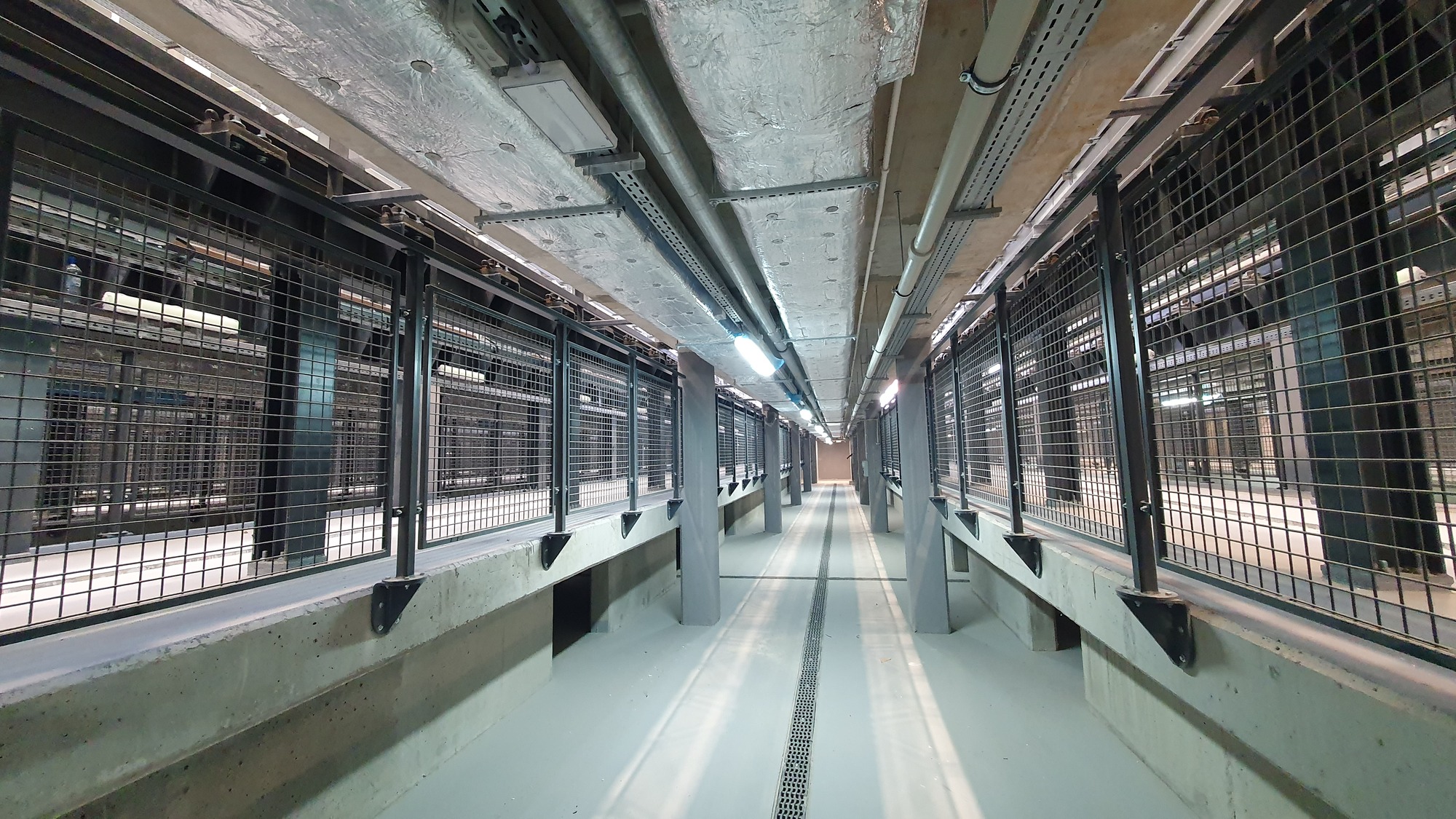

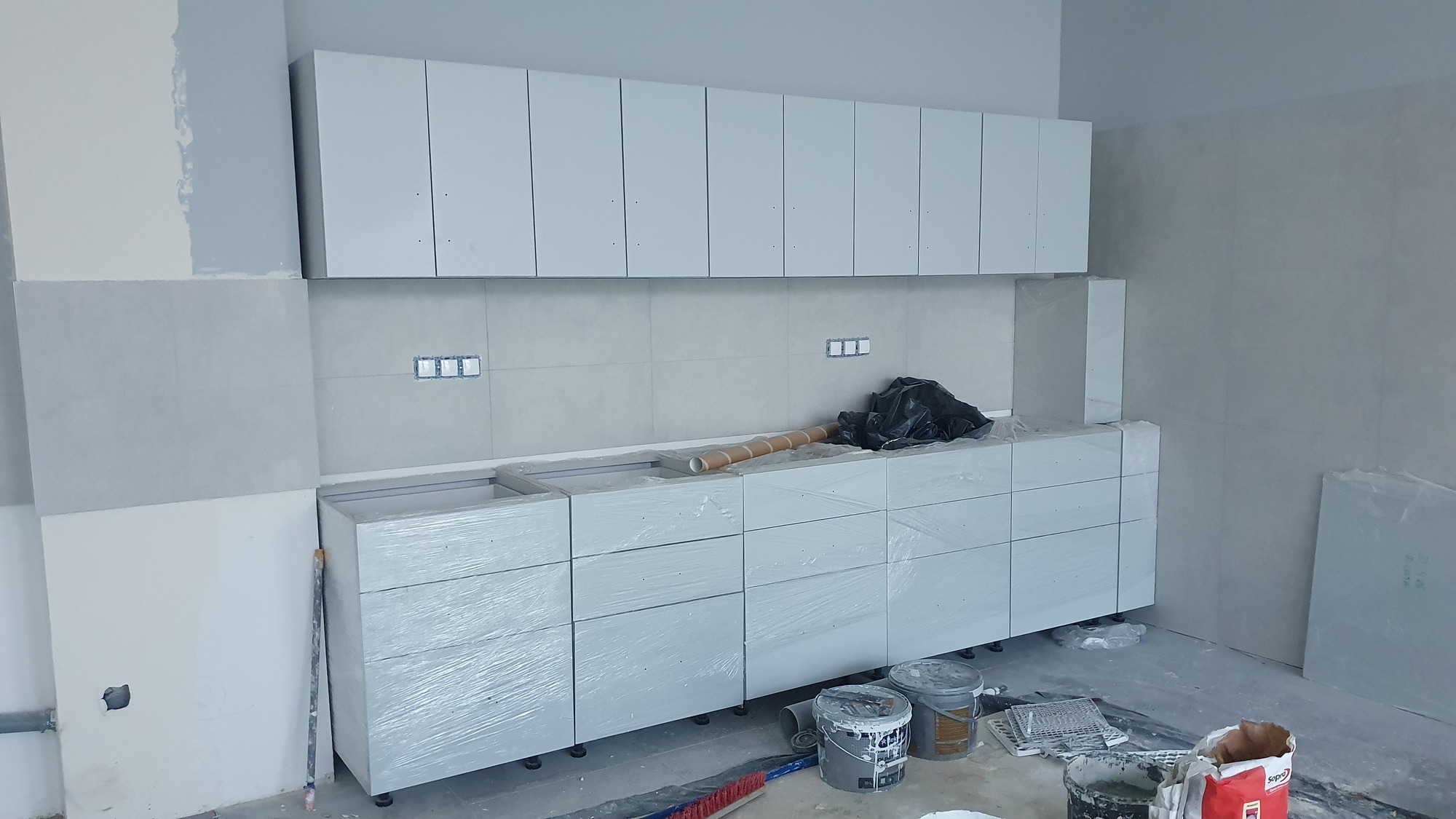

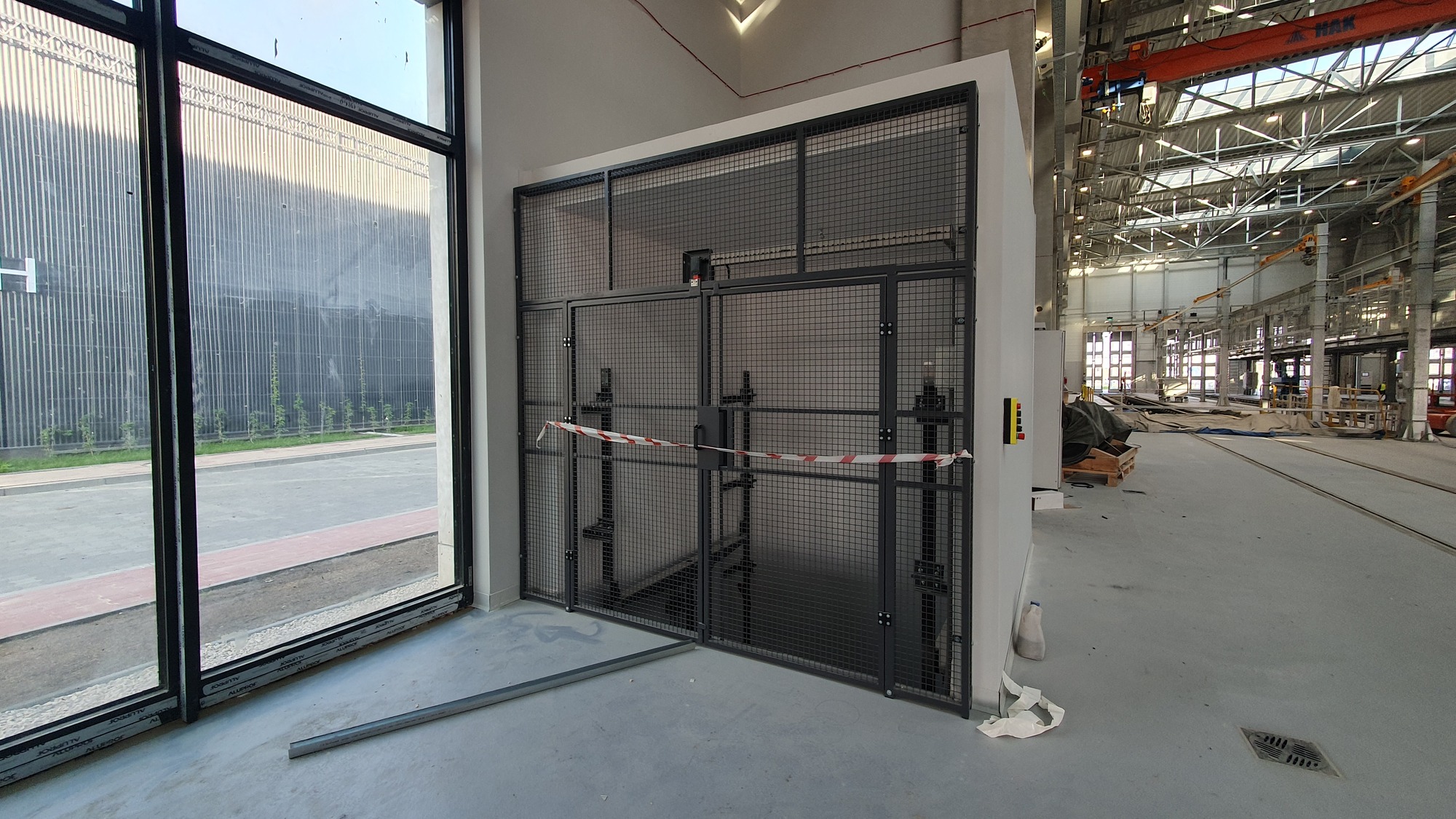

W Hali napraw (bud. nr 1a) realizowany jest montaż zabudowy ażurowej przy windzie towarowej oraz trwają prace wykończeniowe. W części warsztatowo-magazynowej (bud. nr 1b) trwa m.in. montaż mebli do aneksów kuchennych. W części obsług technicznych (bud. nr 1c) w kanałach roboczych wykonywane są m.in. posadzki żywiczne.

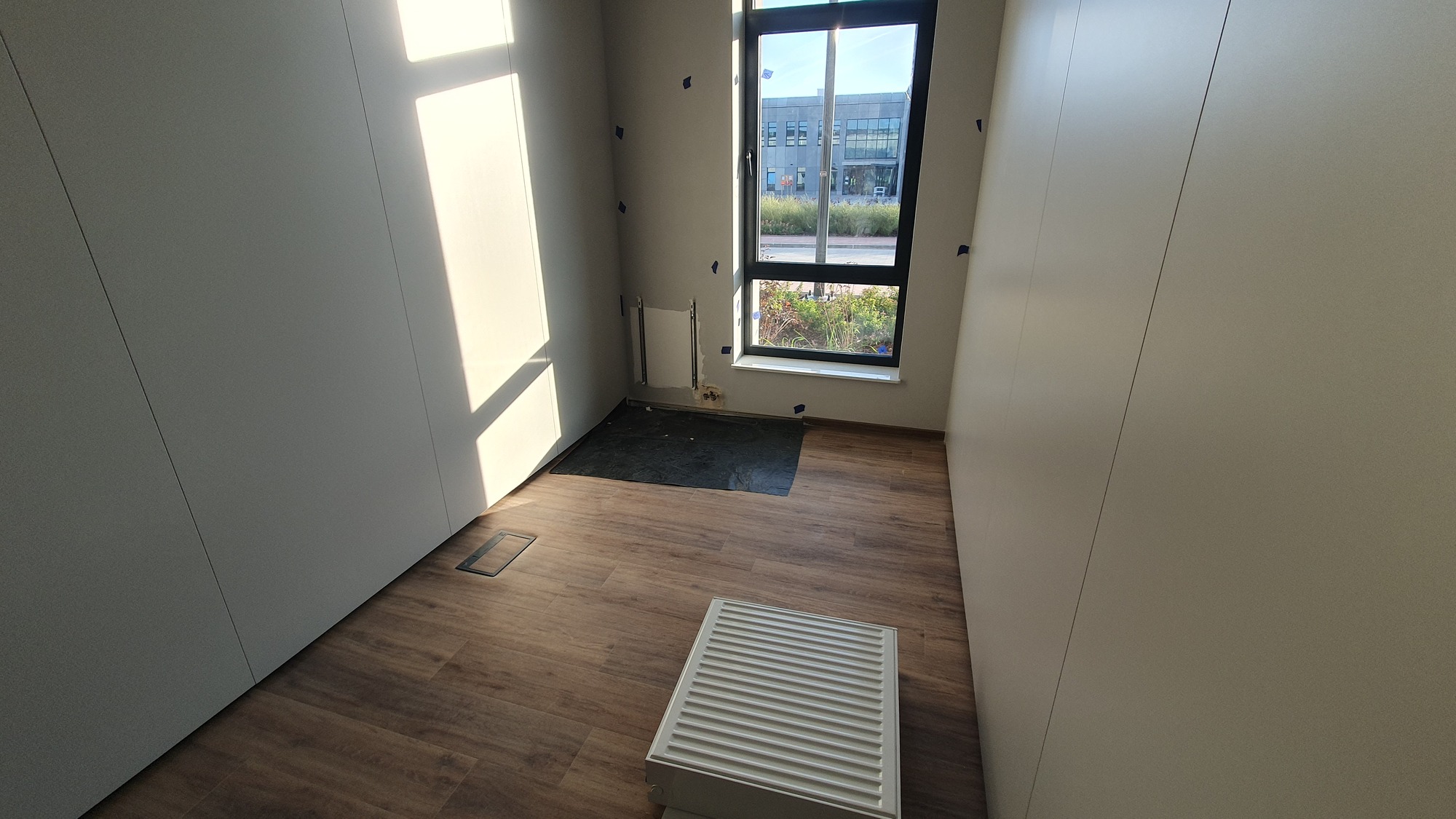

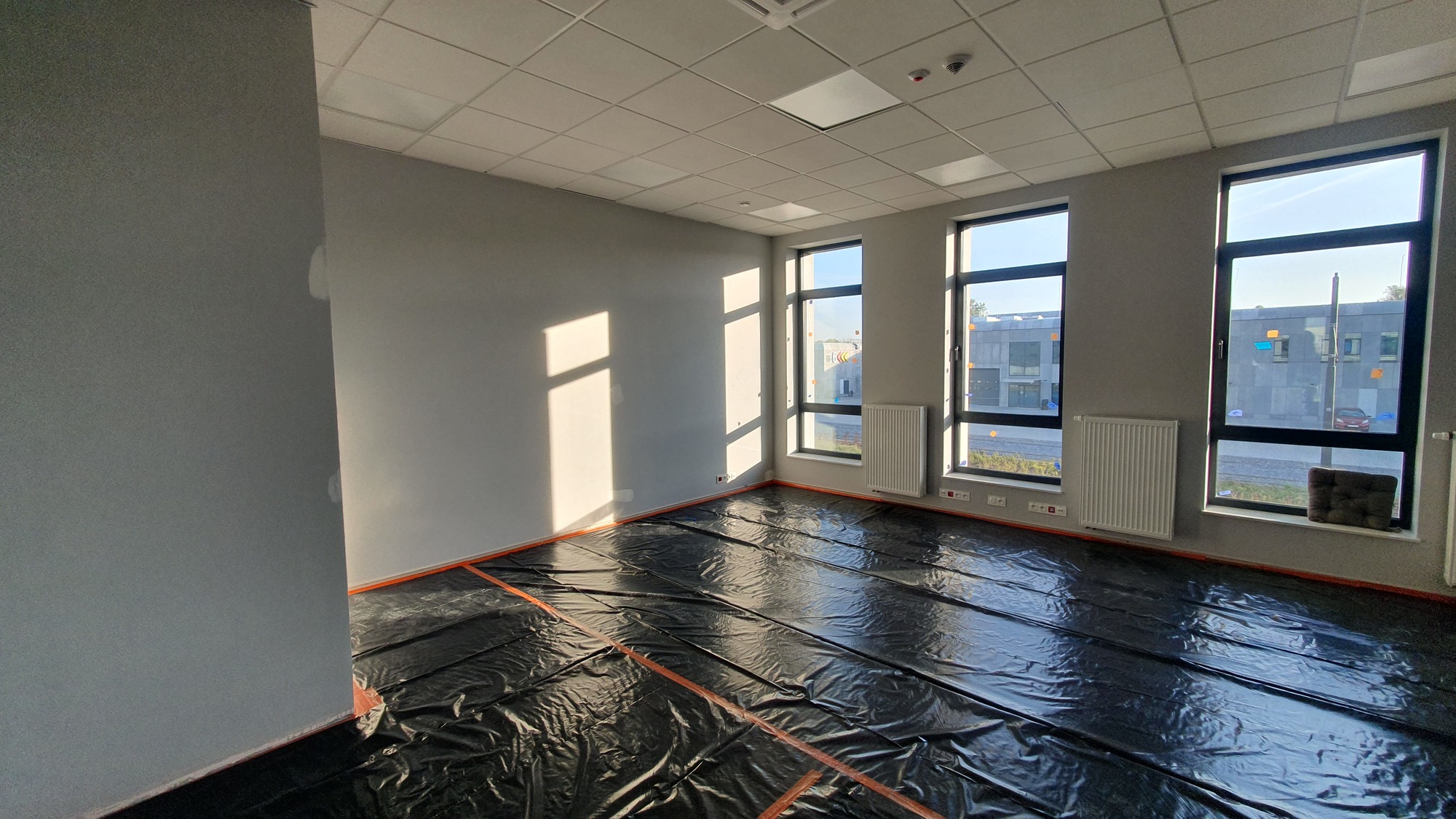

W Budynku nr 2 (budynek administracyjny) w całym budynku powadzone są prace związane z poprawkami malarskimi, stanowiące część finalnych prac wykończeniowych. Budynek administracyjny otrzymał pozwolenie na użytkowanie obiektu.

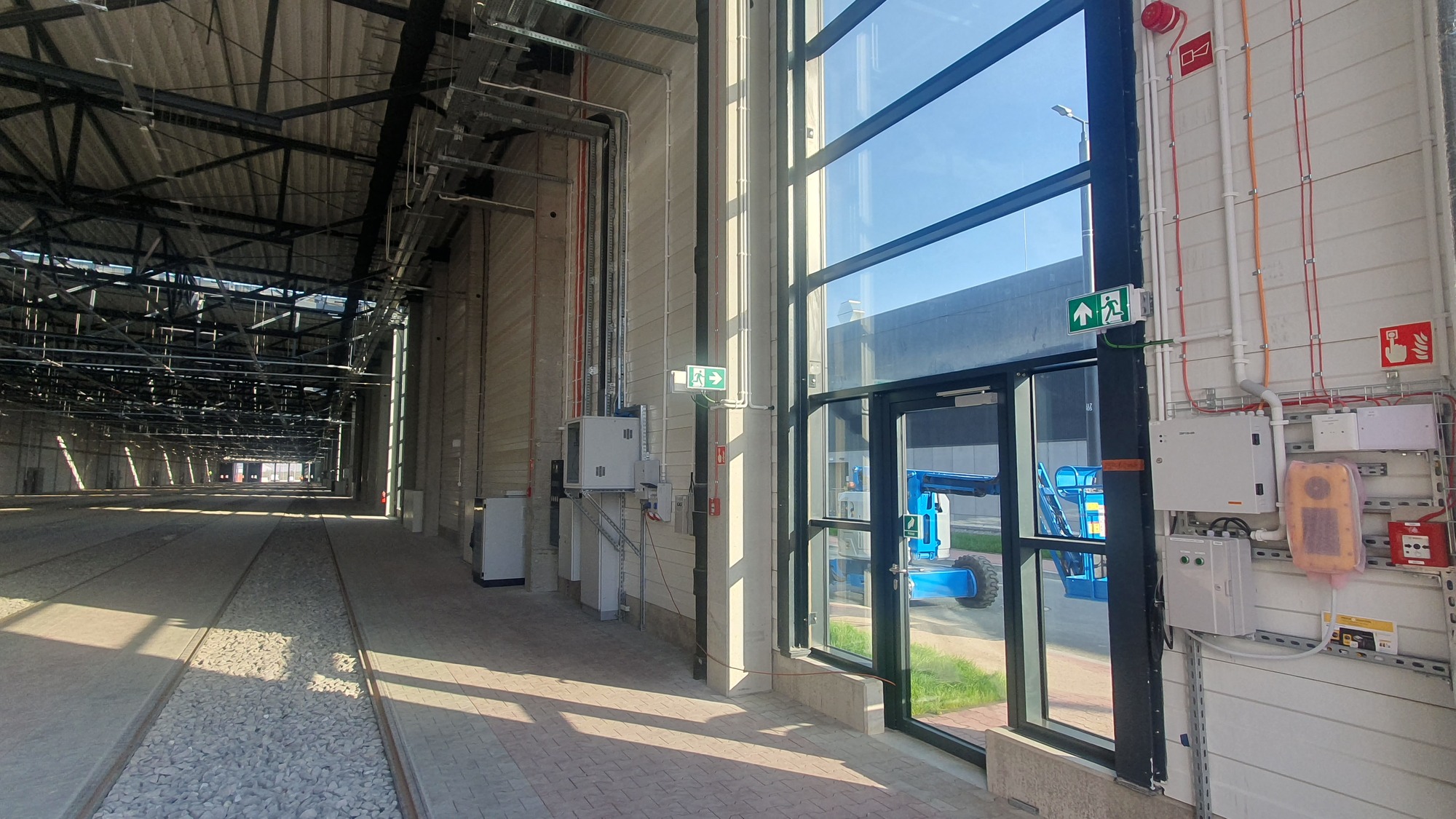

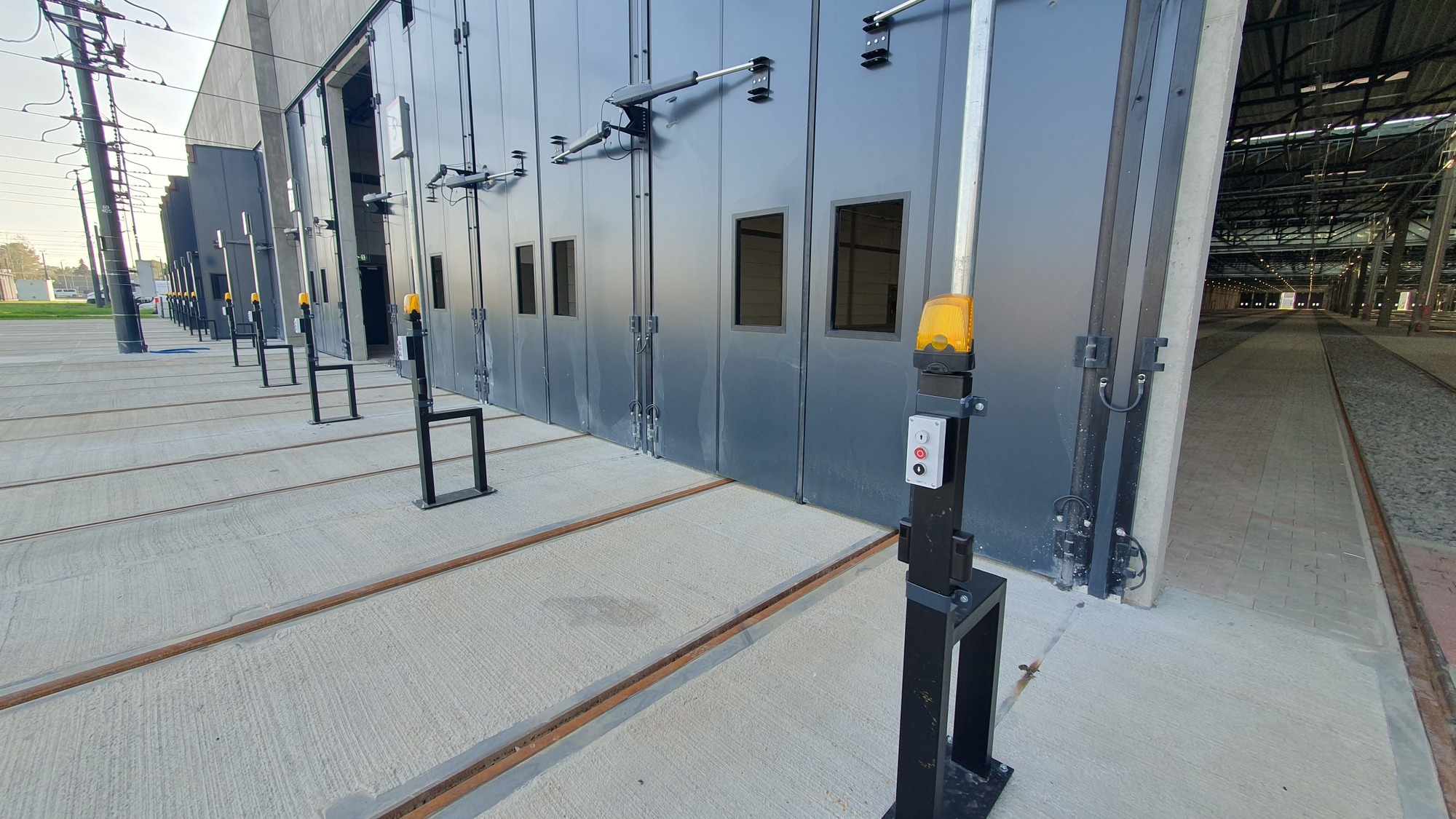

W Budynku nr 3 (Hala postojowa) prowadzone są prace porządkowe m.in. mycie okien czy spoinowanie kostki brukowej. Trwa montaż przełączników przez bramami wjazdowymi. Hala postojowa otrzymała pozwolenie na użytkowanie obiektu.

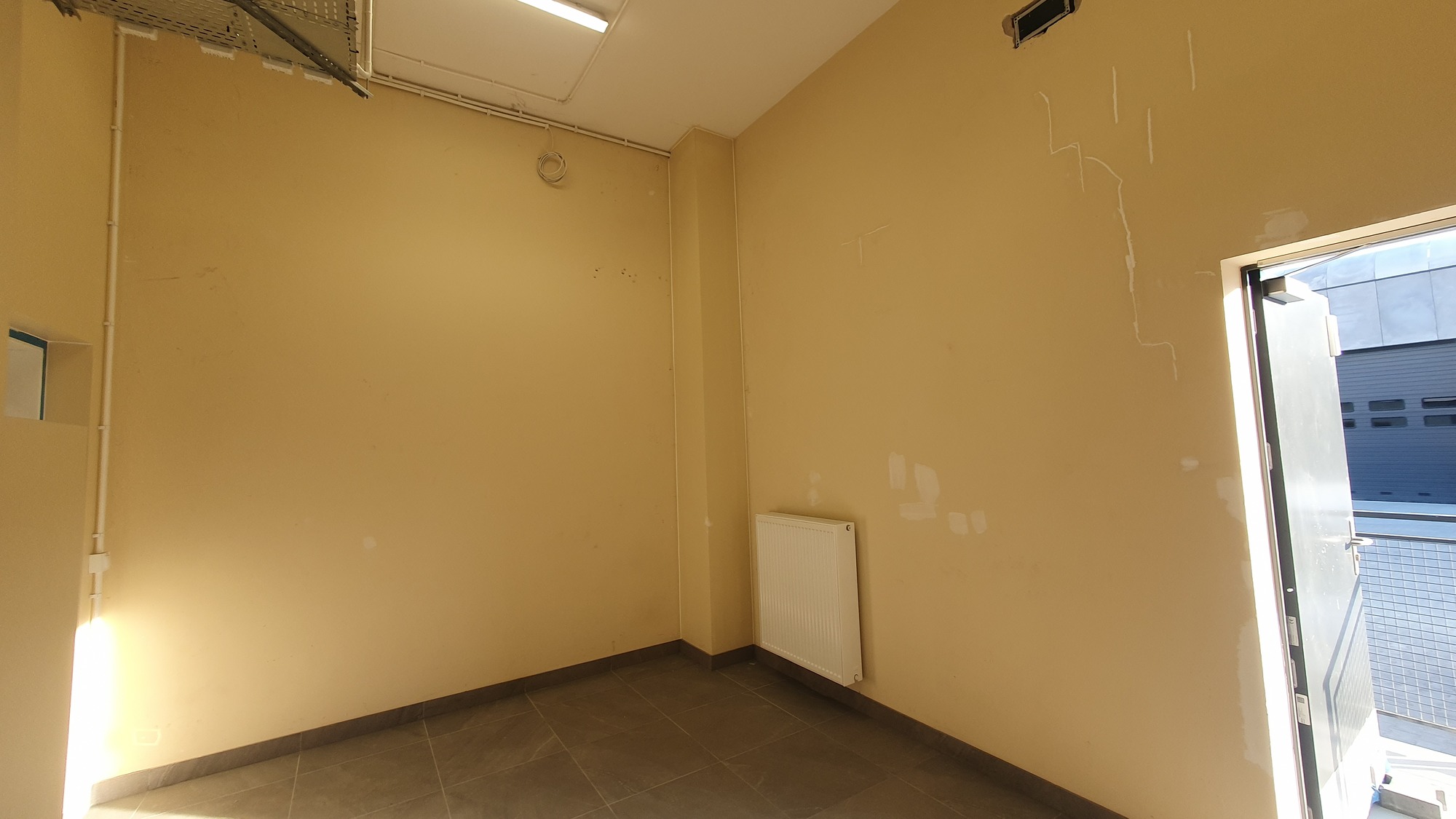

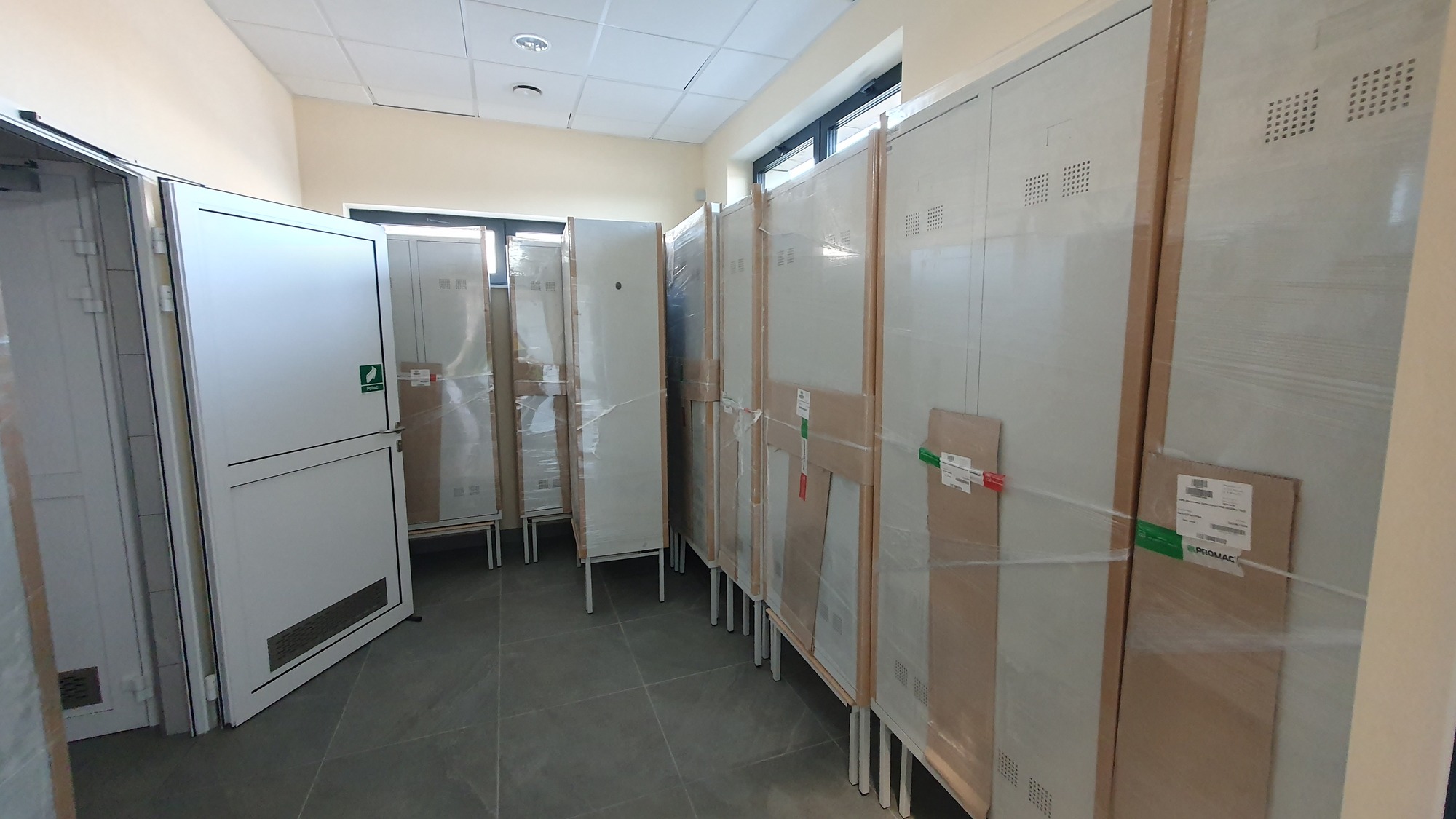

W Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) trwają poprawkowe prace malarskie poprawki tynkowania ścian, gruntowanie czy uzupełnienie ubytków. Jednocześnie dostarczane są do budynku pierwsze szafy pracownicze.

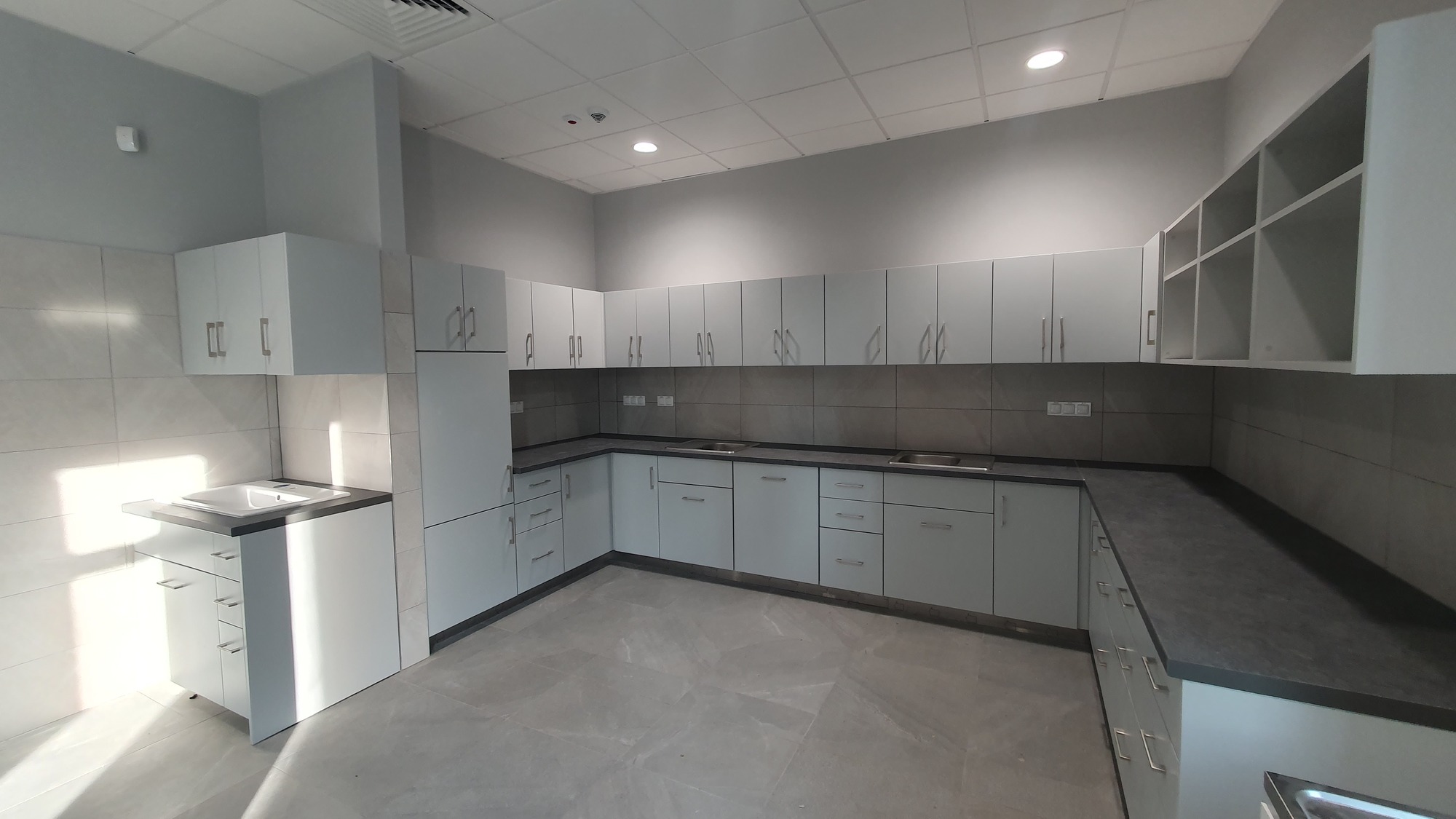

W Budynku nr 5 (Budynek pogotowia sieciowego i torów) wykonano zabudowę aneksu kuchennego w części socjalno-biurowej i trwają prace porządkowe. Budynek pogotowia sieciowego i torów otrzymał pozwolenie na użytkowanie obiektu.

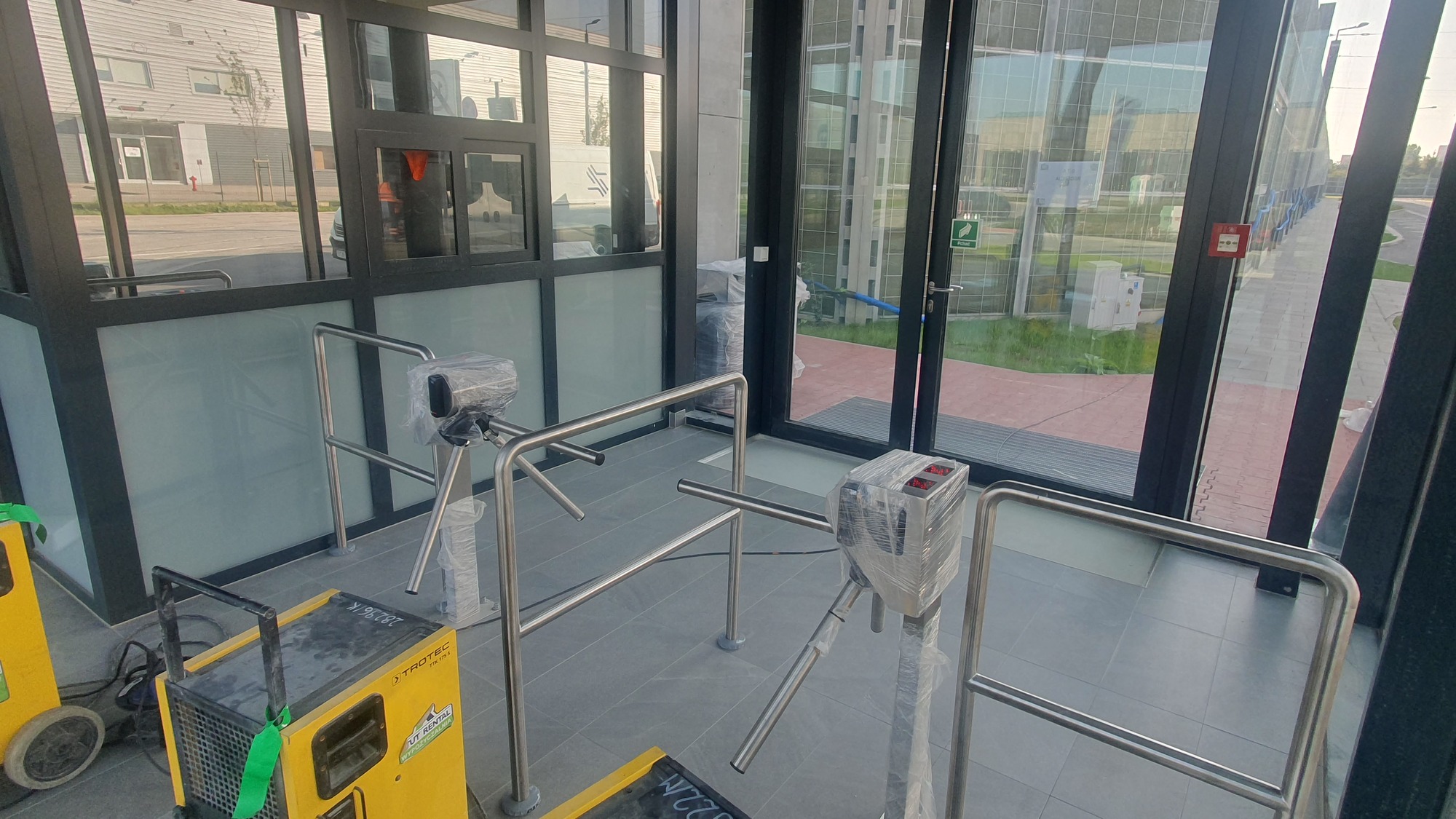

W Budynku nr 7a (portiernia) trwa zabudowa pomieszczeń w urządzenia technologiczne.

W Budynku nr 7c (budka wartownicza) wykonano malowanie ścian oraz prowadzone są prace instalacyjne.

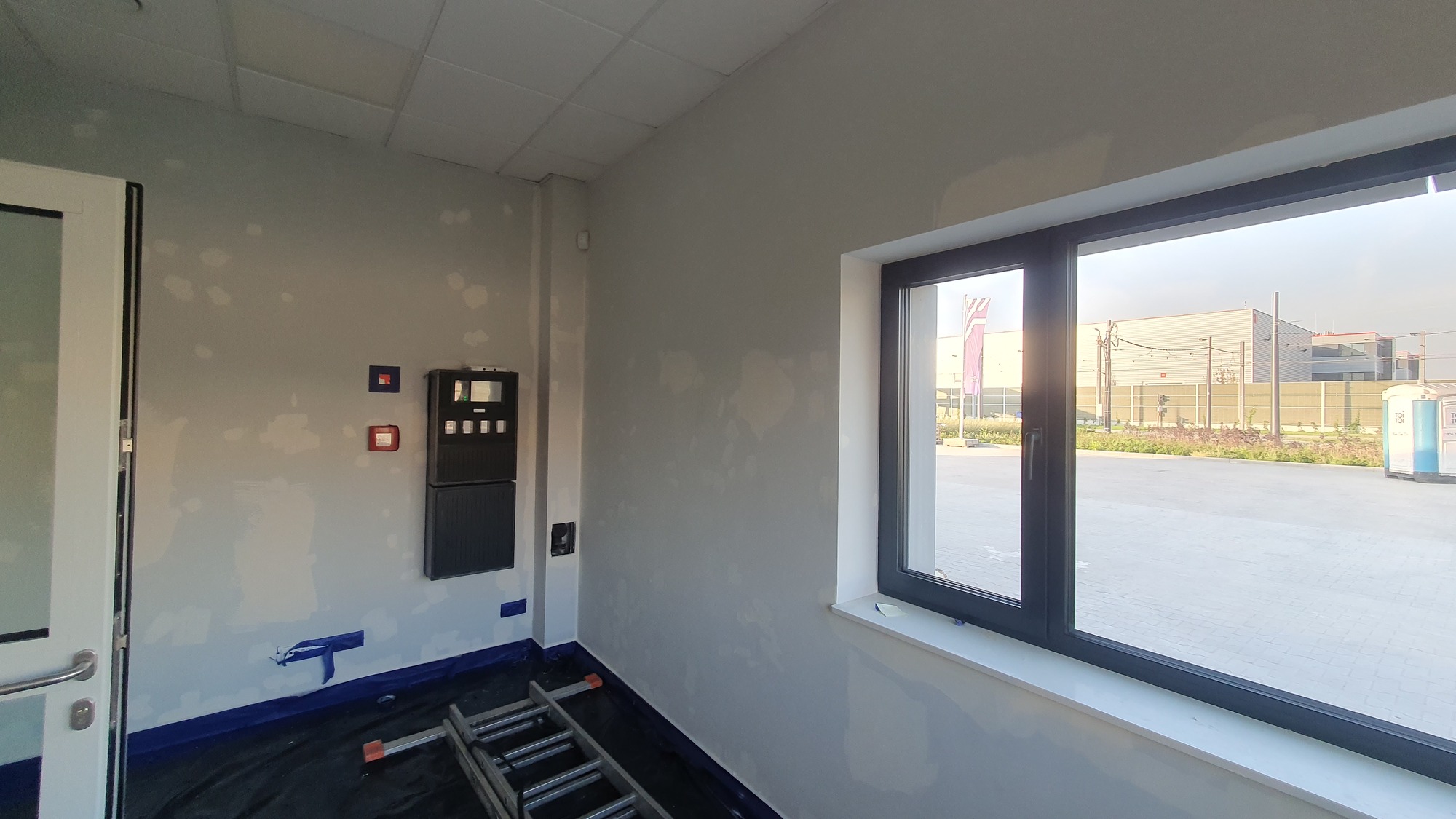

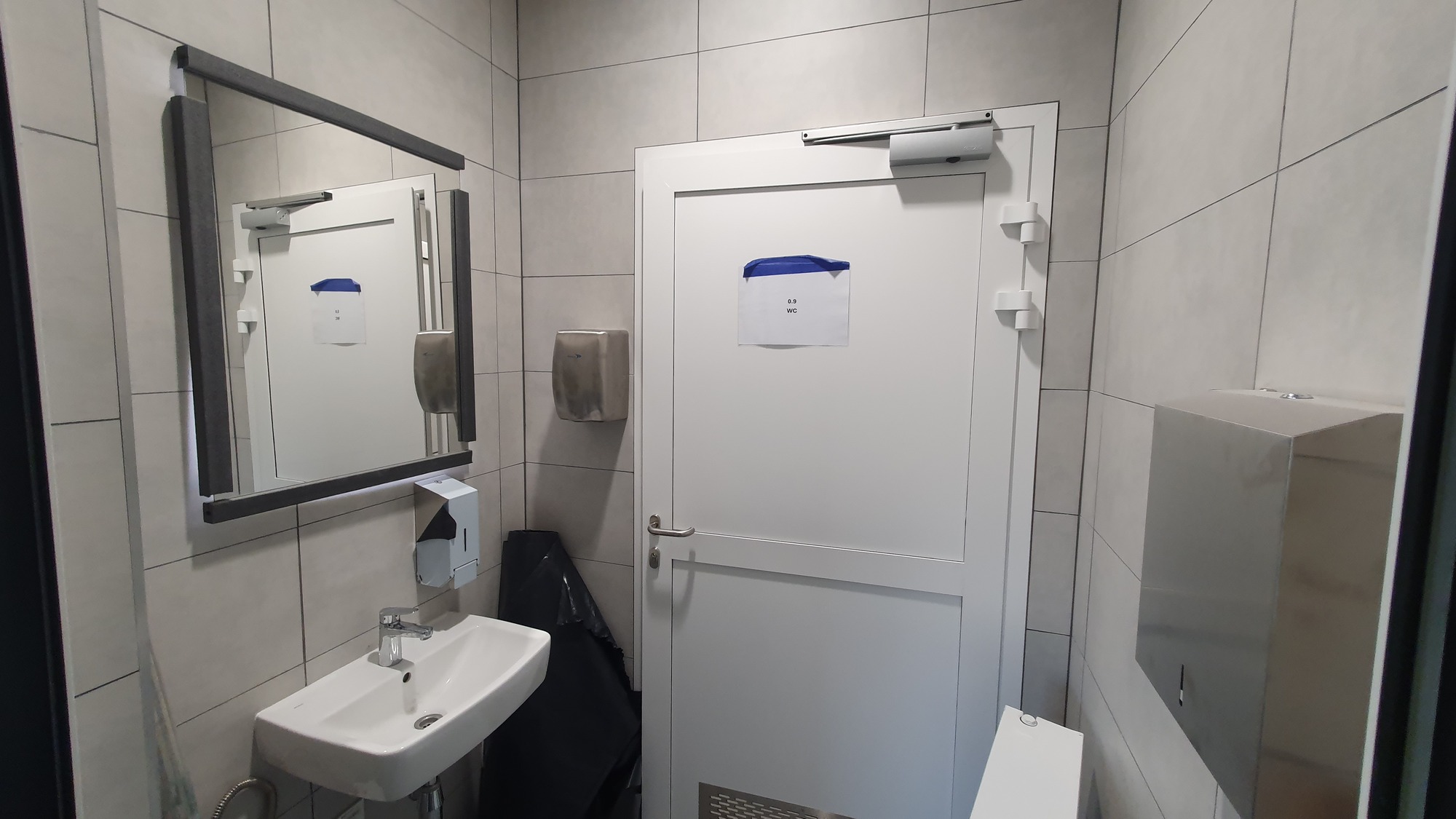

W Budynku nr 8 (budynek garażowy z zapleczem) odbywają się poprawki malarskie oraz montowane jest wyposażenie sanitarne w łazienkach. Budynek garażowy otrzymał pozwolenie na użytkowanie obiektu.

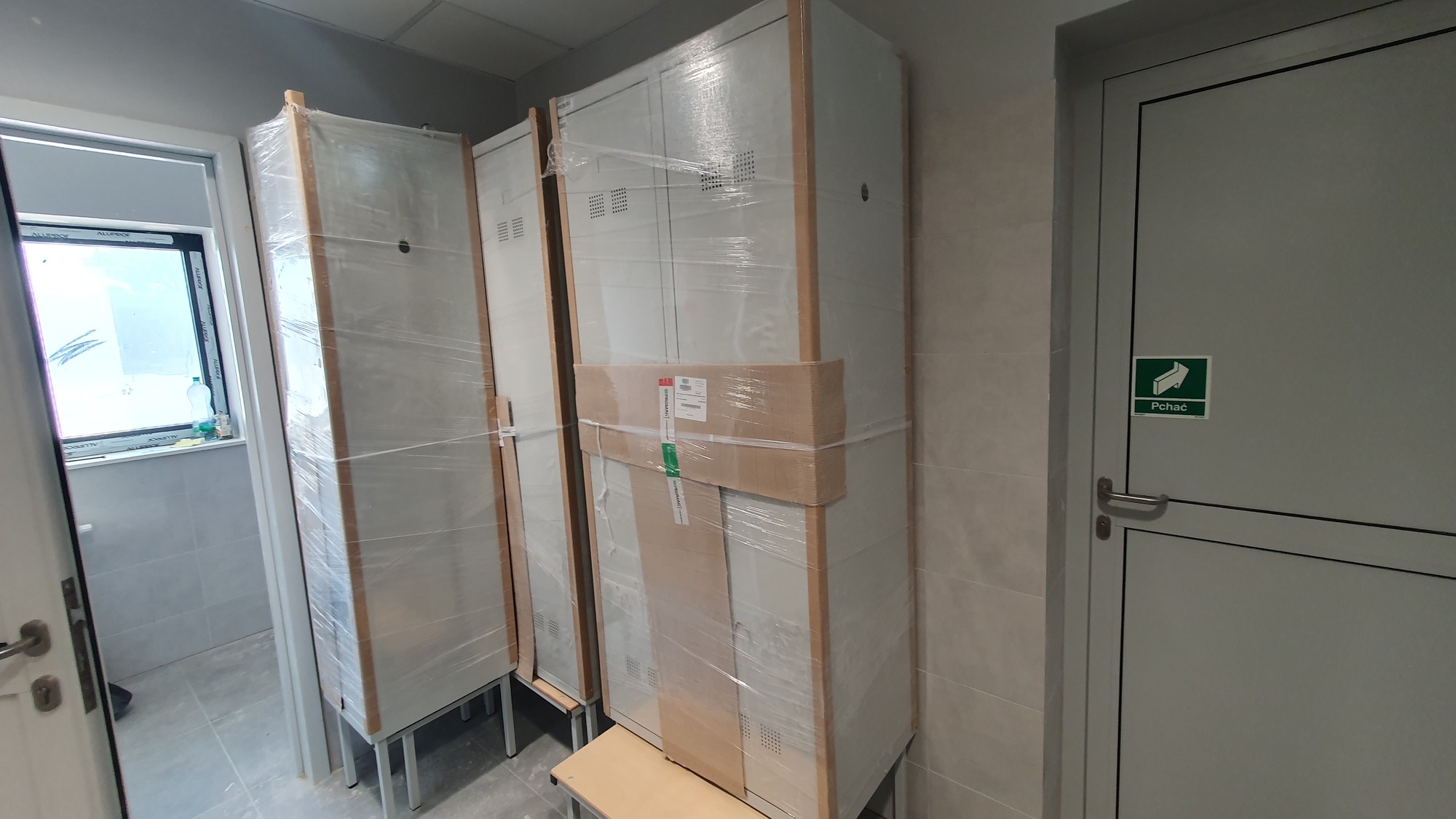

W Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) montowane są urządzenia sanitarne oraz w pomieszczeniu szatni czystej dostarczone zostały szafki pracownicze.

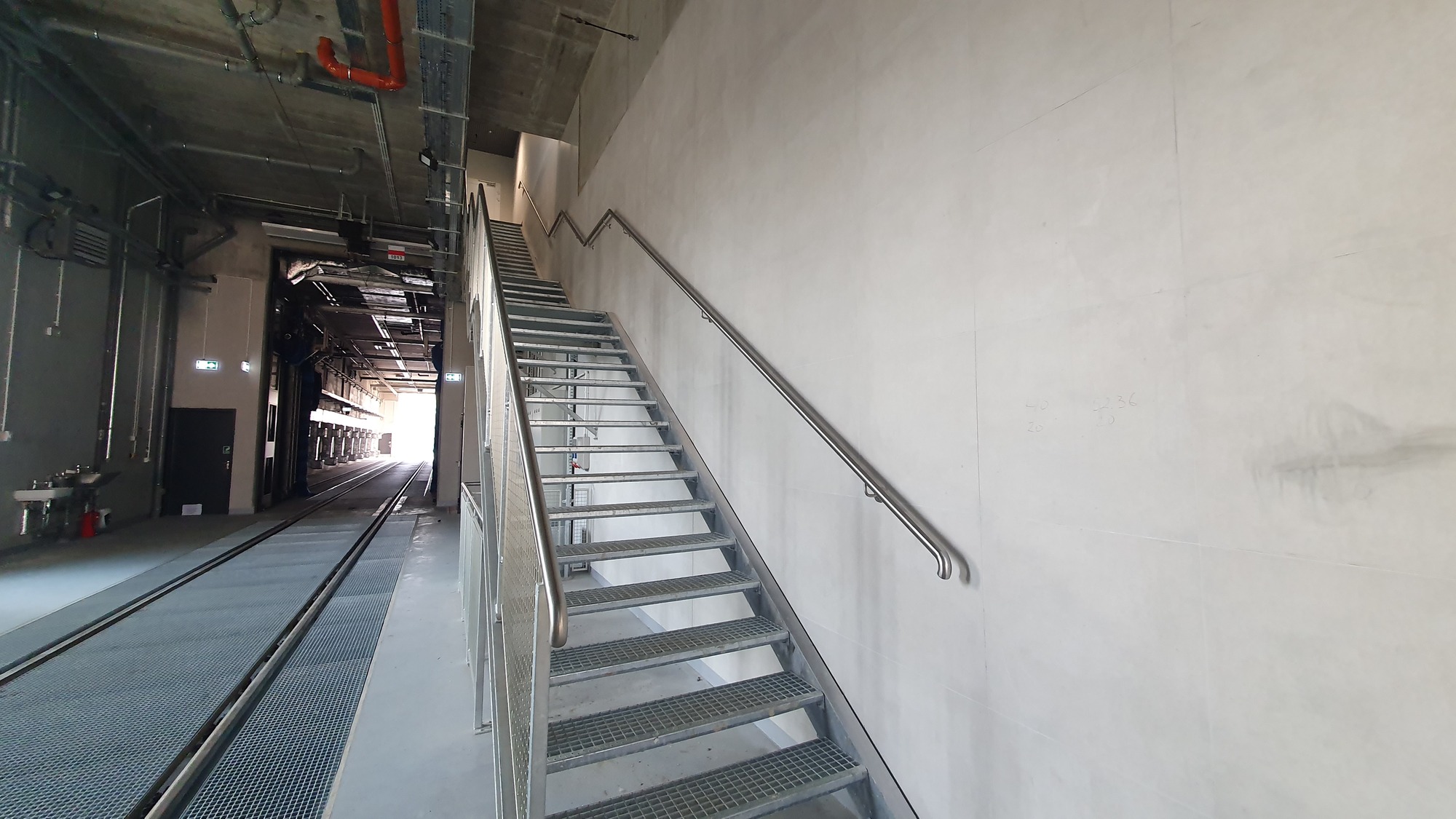

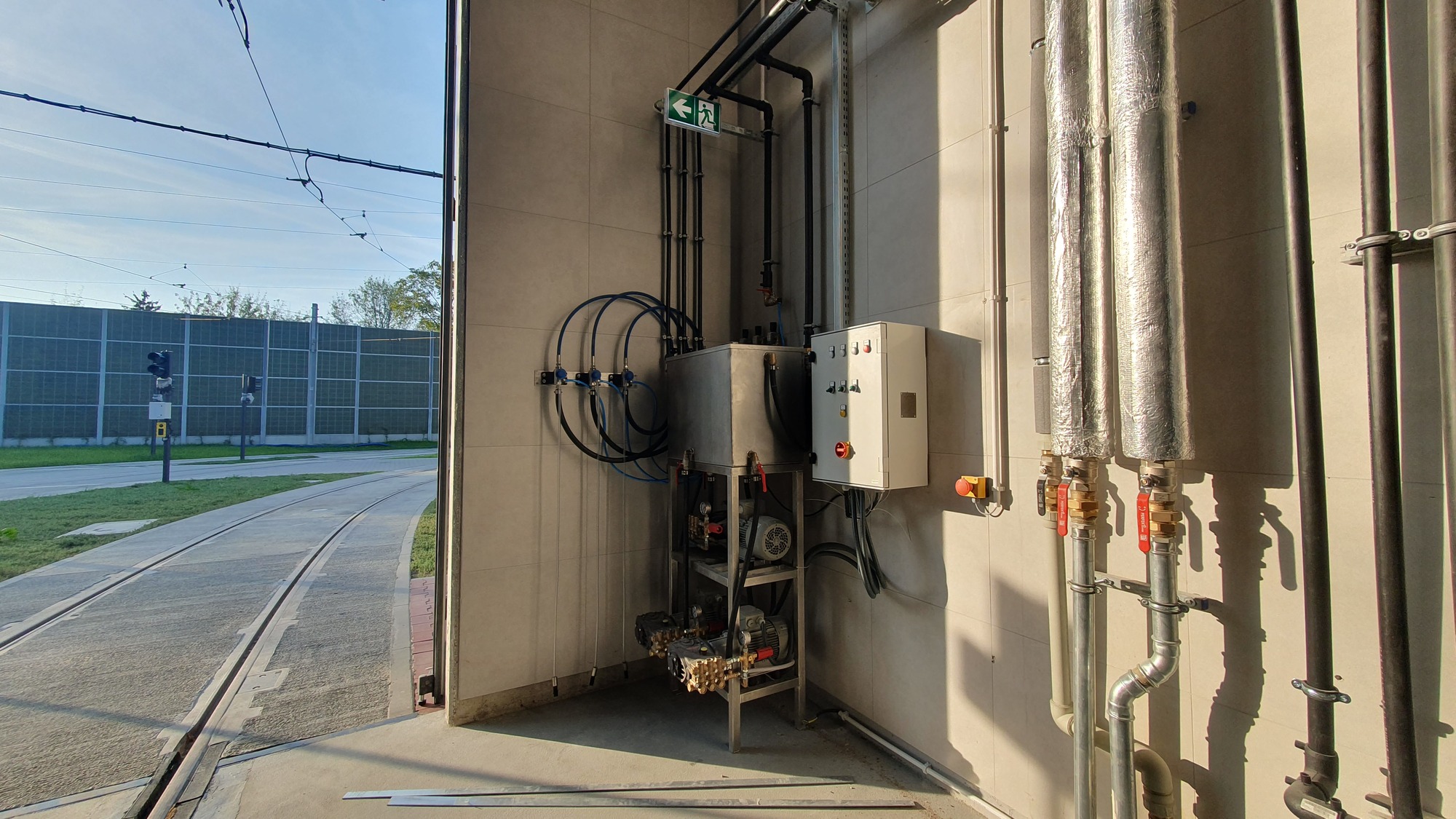

W Budynku nr 10.11 (Budynek czyszczenia i mycia) trwa montowanie ostatnich instalacji myjni przejazdowej. Została również zamontowana barierka przy schodach prowadzących do pomieszczeń socjalnych powiązanych ze strefą myjni.

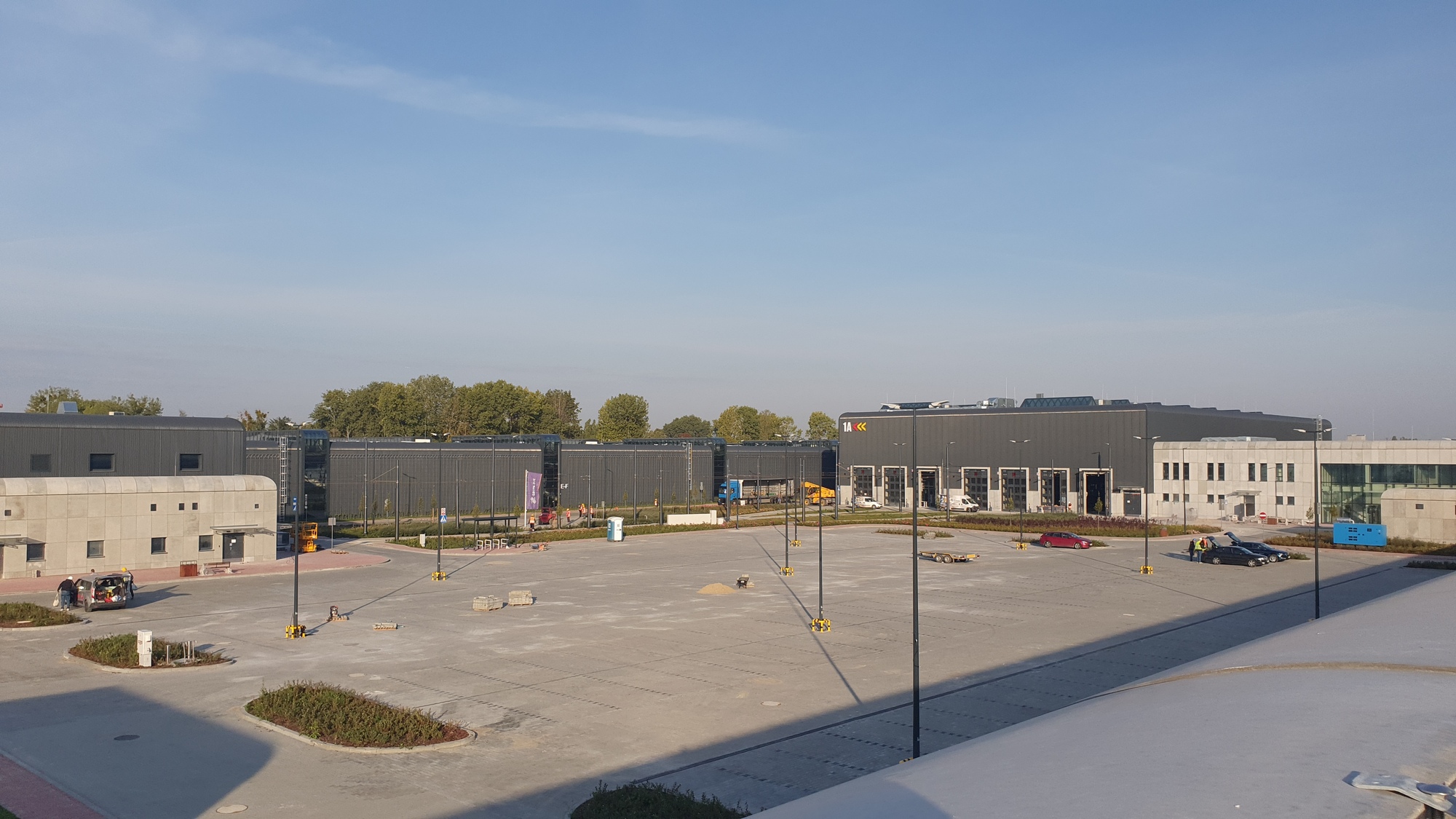

W ramach Obiektu nr 16 (Zbiornik retencyjny i parking) trwają jeszcze drobne prace naprawcze nawierzchni z kostki brukowej oraz jej spoinowanie. Zbiornik retencyjny został odebrany przez PSP oraz PIS.
