Postęp prac - sierpień 2024 r.

Trwa proces uzyskania pozwolenia na użytkowania obiektów budowlanych na zajezdni. Budynki nr 2 (administracyjny), nr 5 (budynek pogotowia sieciowego i torów) oraz nr 8 (budynek garażowy z zapleczem) zostały już odebrane przez Państwową Straż Pożarną i Państwową Inspekcje Sanitarną.

Panorama z widokiem na zajezdnię Annopol

Na terenie zajezdni wykonywane są zabudowy małej architektury (m.in.: ławki, kosze na śmieci, wiaty rowerowe) oraz nasadzenia zieleni.

Nasadzenia krzewów

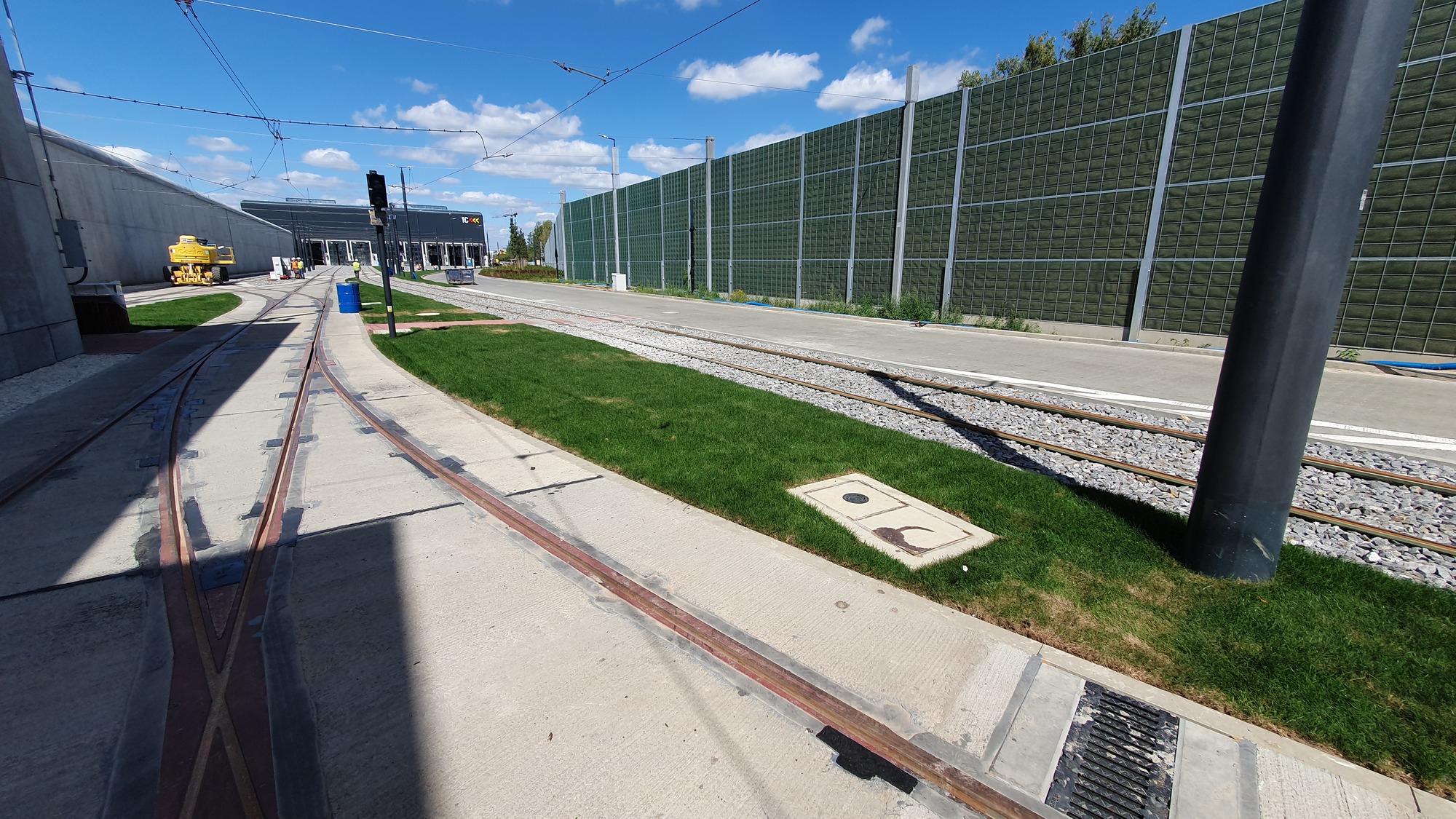

Nasadzenia trawy

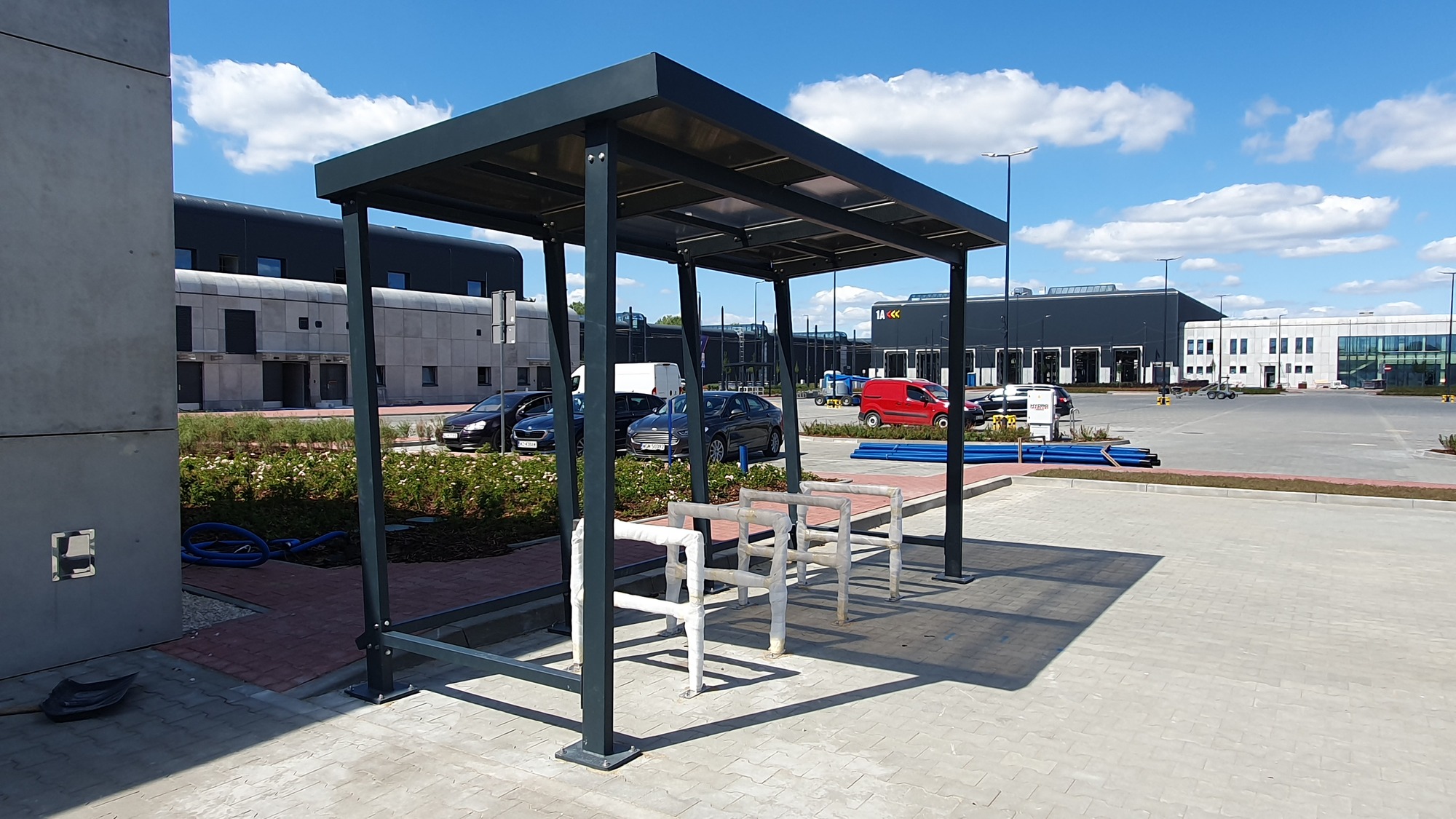

Wiaty rowerowe

W Hali napraw (bud. nr 1a) wykonywana jest izolacja instalacji podsufitowych oraz montaż regału dla wózków taboru. W części warsztatowo-magazynowej (bud. nr 1b) wykonywana jest zabudowa pomieszczeń, zamontowano lakiernie małych elementów. W części obsług technicznych (bud. nr 1c) montowane są urządzenia technologiczne.

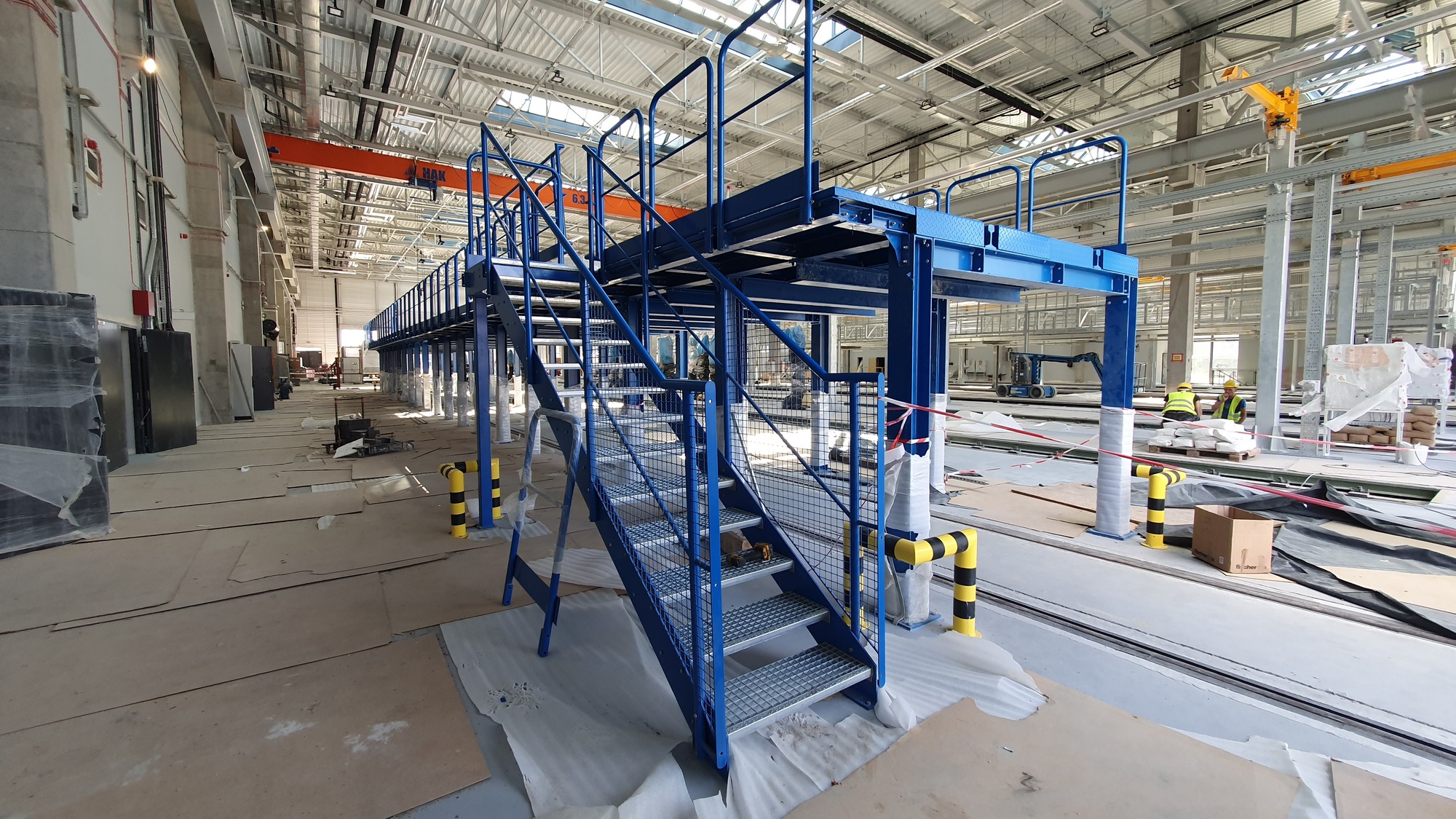

Bud. nr 1a (regał dla wózków)

Bud. nr 1b (lakiernia małych elementów)

Bud. nr 1c (montaż urządzeń technologicznych)

W Budynku nr 2 (budynek administracyjny) montowane są aneksy kuchenne.

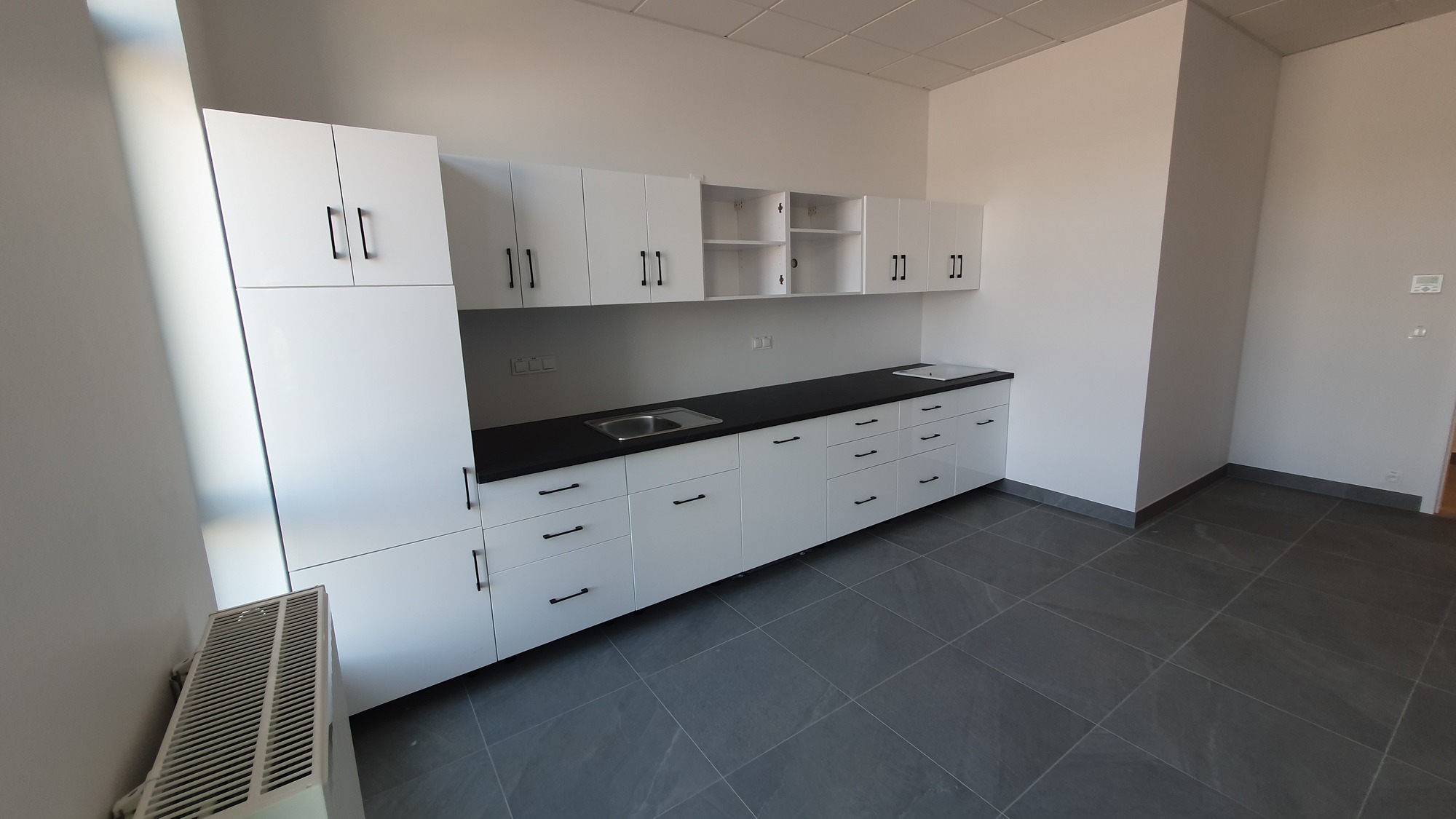

Bud. nr 2 (aneks kuchenny)

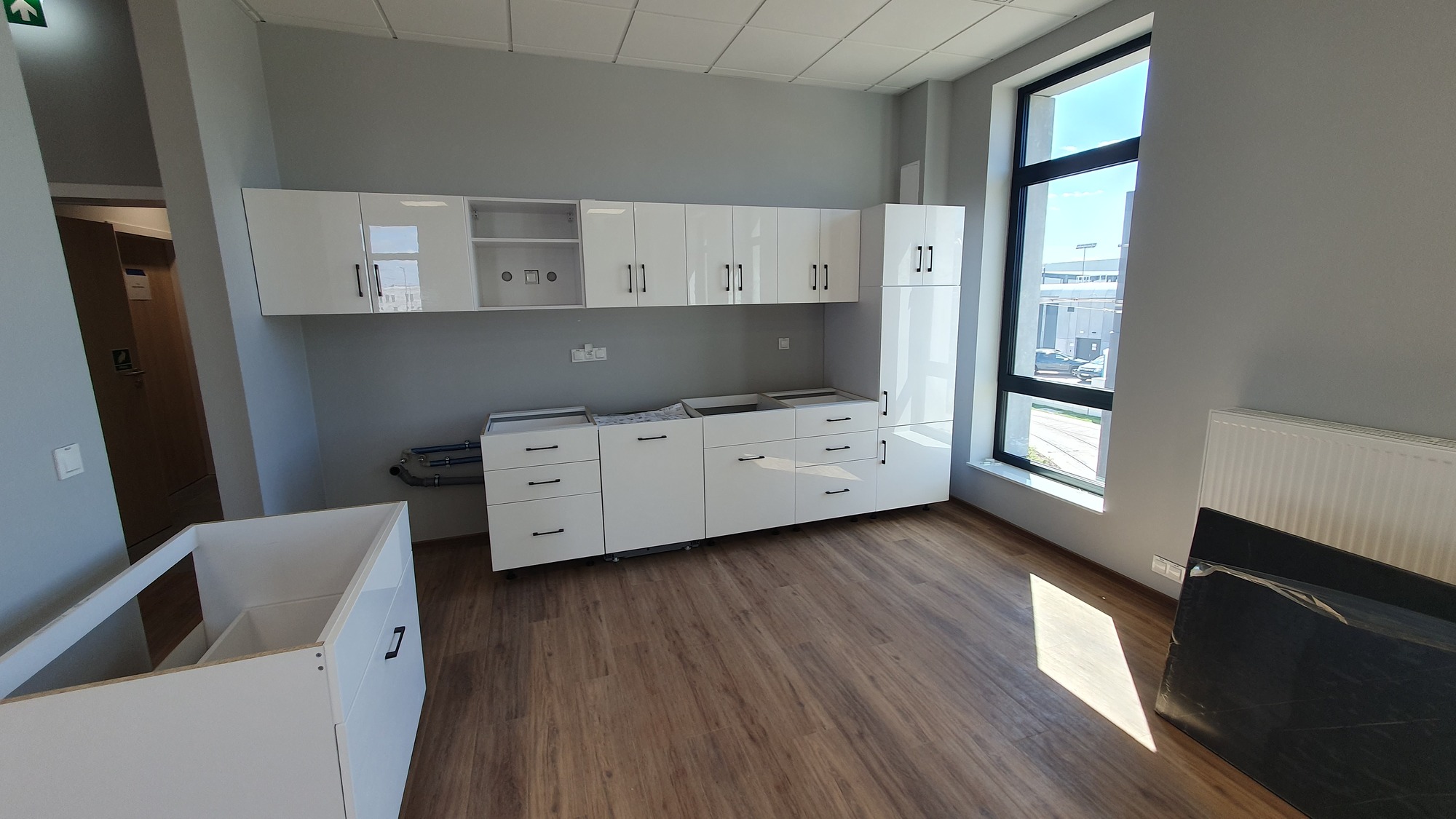

Bud. nr 2 (aneks kuchenny)

W Budynku nr 3 (Hala postojowa) Państwowa Straż Pożarna zakończyła czynności kontrolno-rozpoznawcze i dokonała odbioru obiektu.

Bud. nr 3 (wnętrze hali)

W Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) montowane są urządzenia sanitarne w łazienkach.

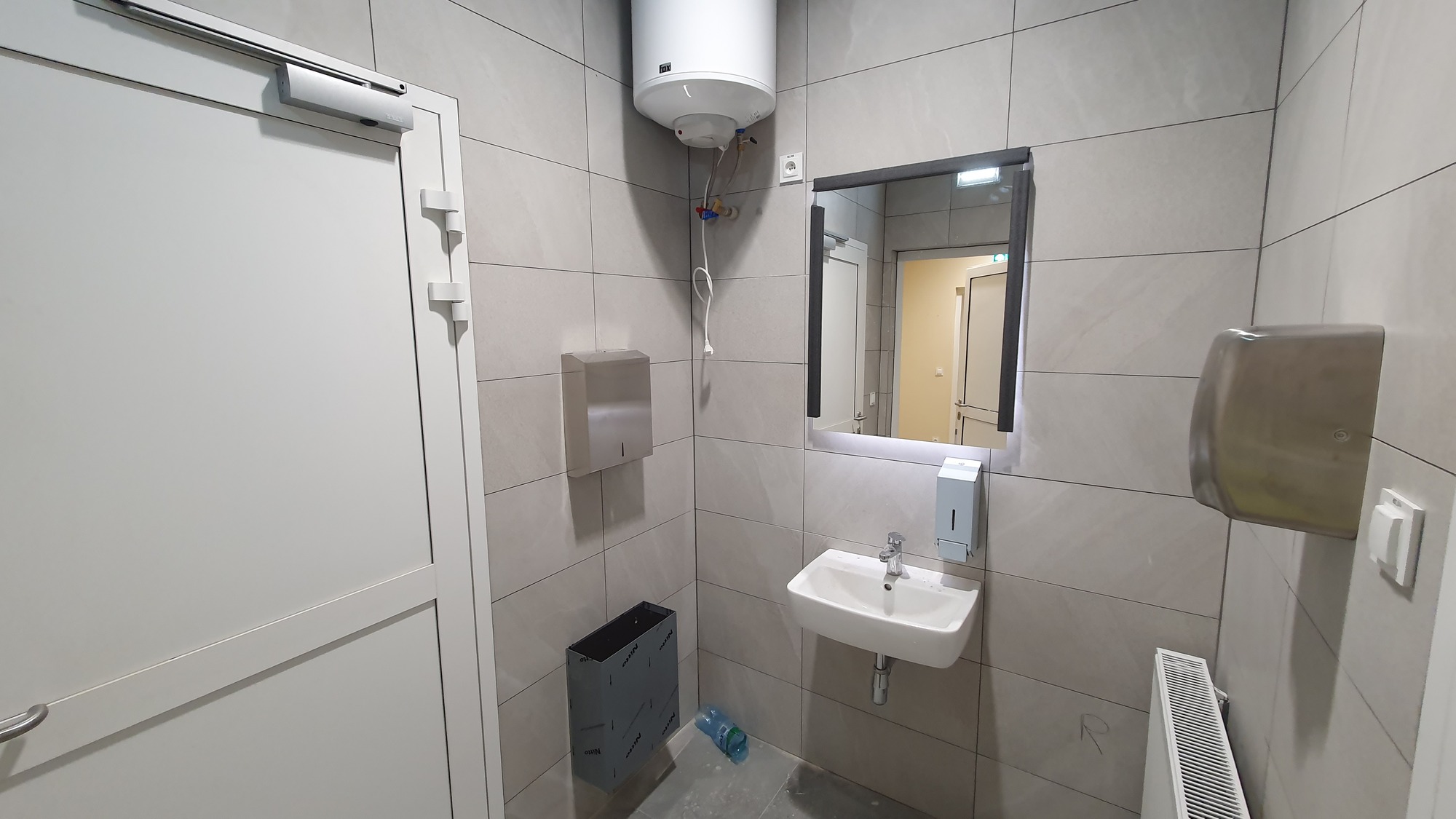

Bud. nr 4 (łazienka)

W Budynku nr 5 (Budynek pogotowia sieciowego i torów) trwa zabudowa aneksu kuchennego w części socjalno-biurowej. W garażu trwają ostatnie roboty wykończeniowe.

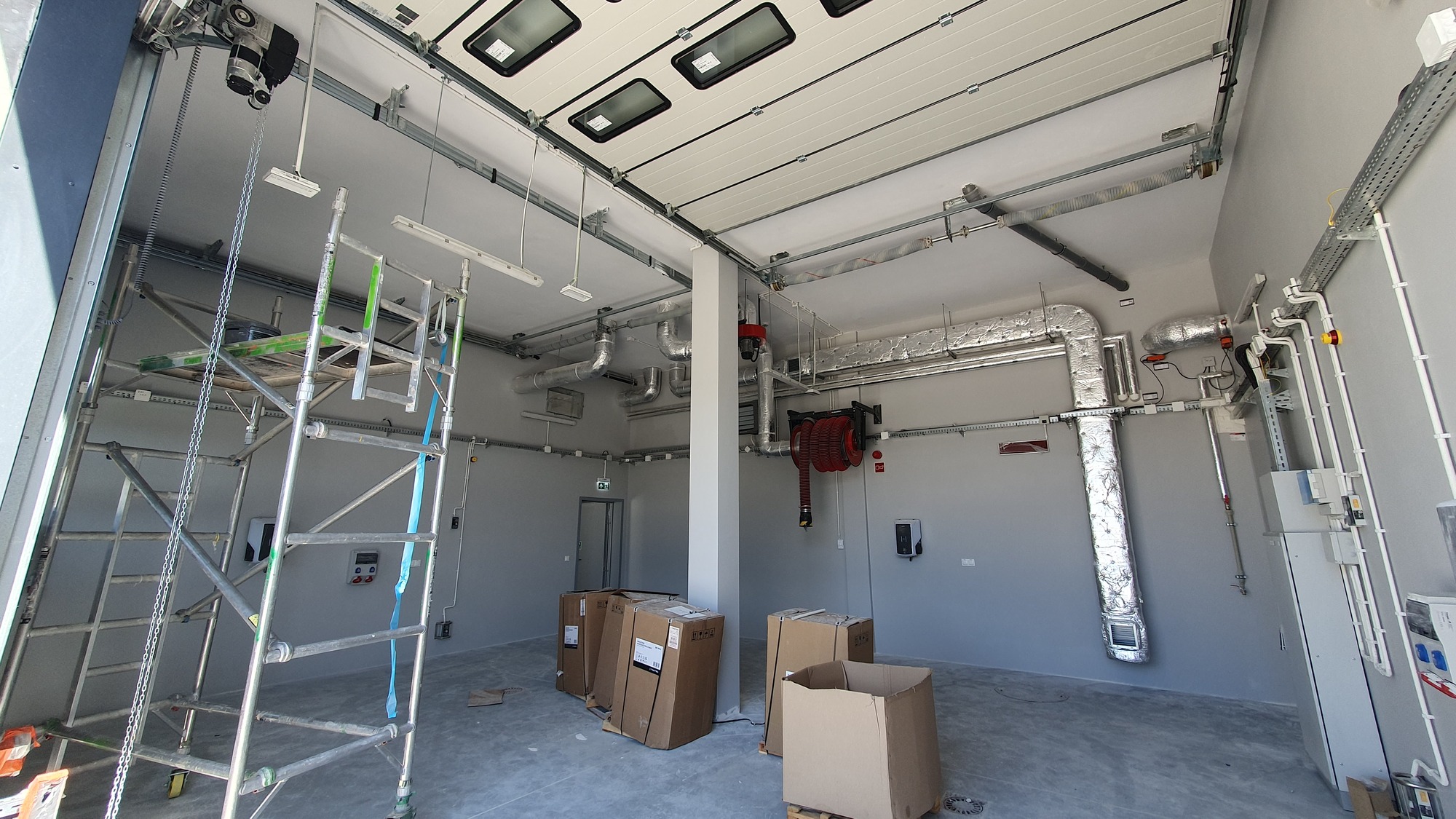

Bud. nr 5 (garaż)

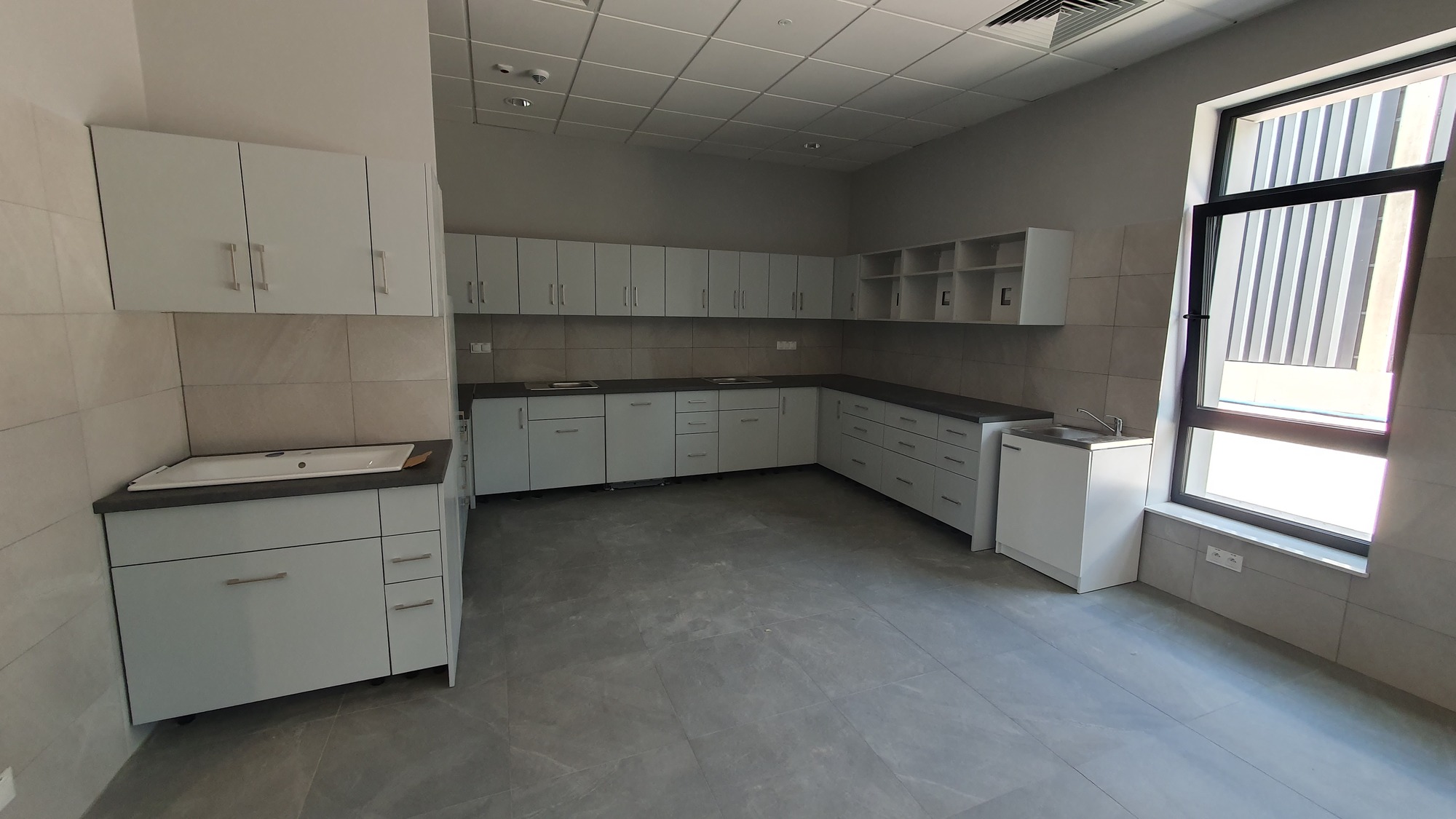

Bud. nr 5 (aneks kuchenny)

W Budynku nr 7a (portiernia) trwa zabudowa pomieszczeń w urządzenia technologiczne.

Wokół Budynku nr 7b (budka wartownicza) wykonano obróbkę blacharską słupów budynku.

Bud. nr 7a (montaż barierek)

Bud. nr 7b (obróbka blacharska)

W Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) zabudowywane jest torowisko oraz wykonywany jest  montaż instalacji technologicznych i elektroenergetycznych.

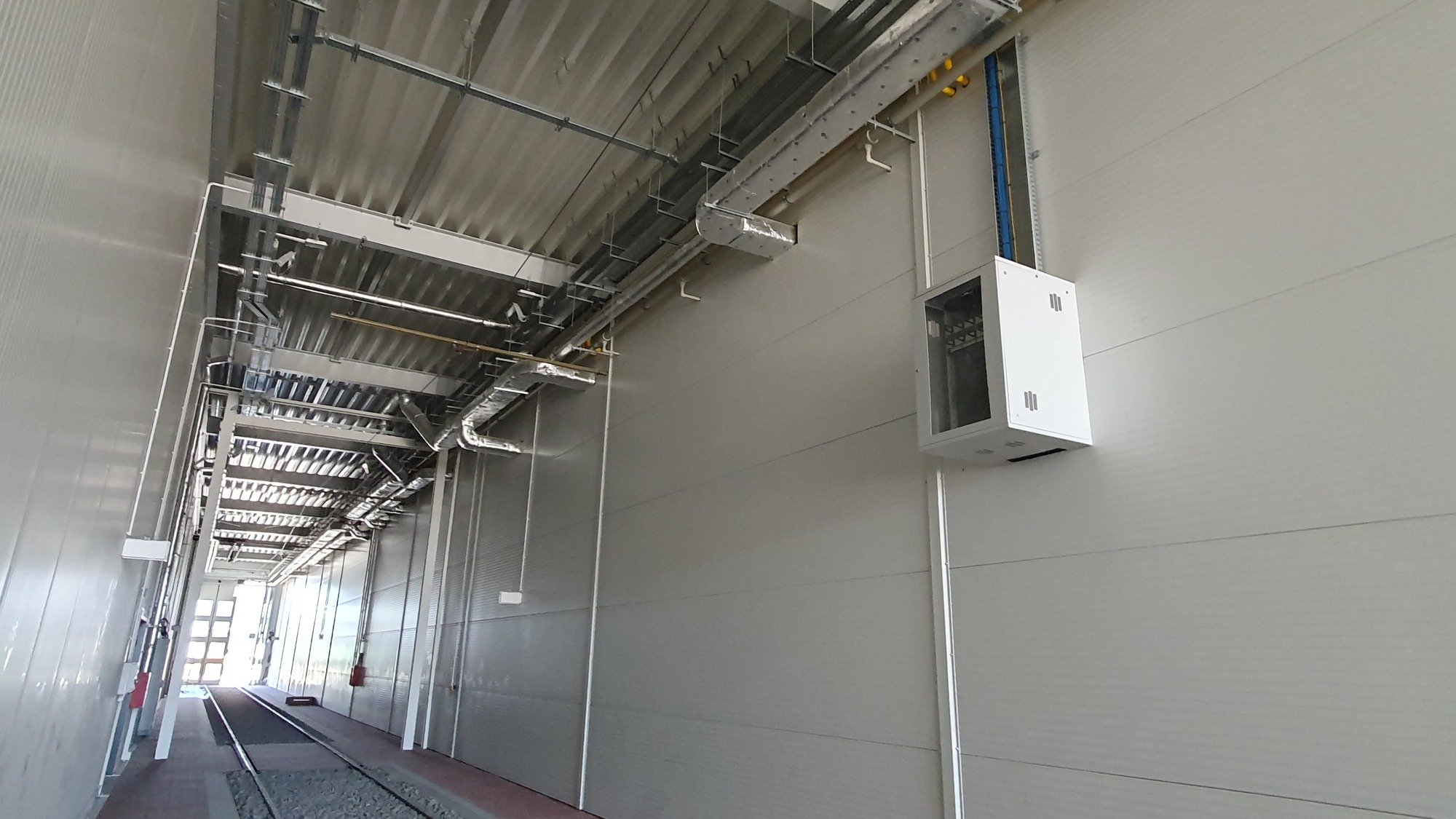

Bud. nr 9 (montaż instalacji sufitowej)

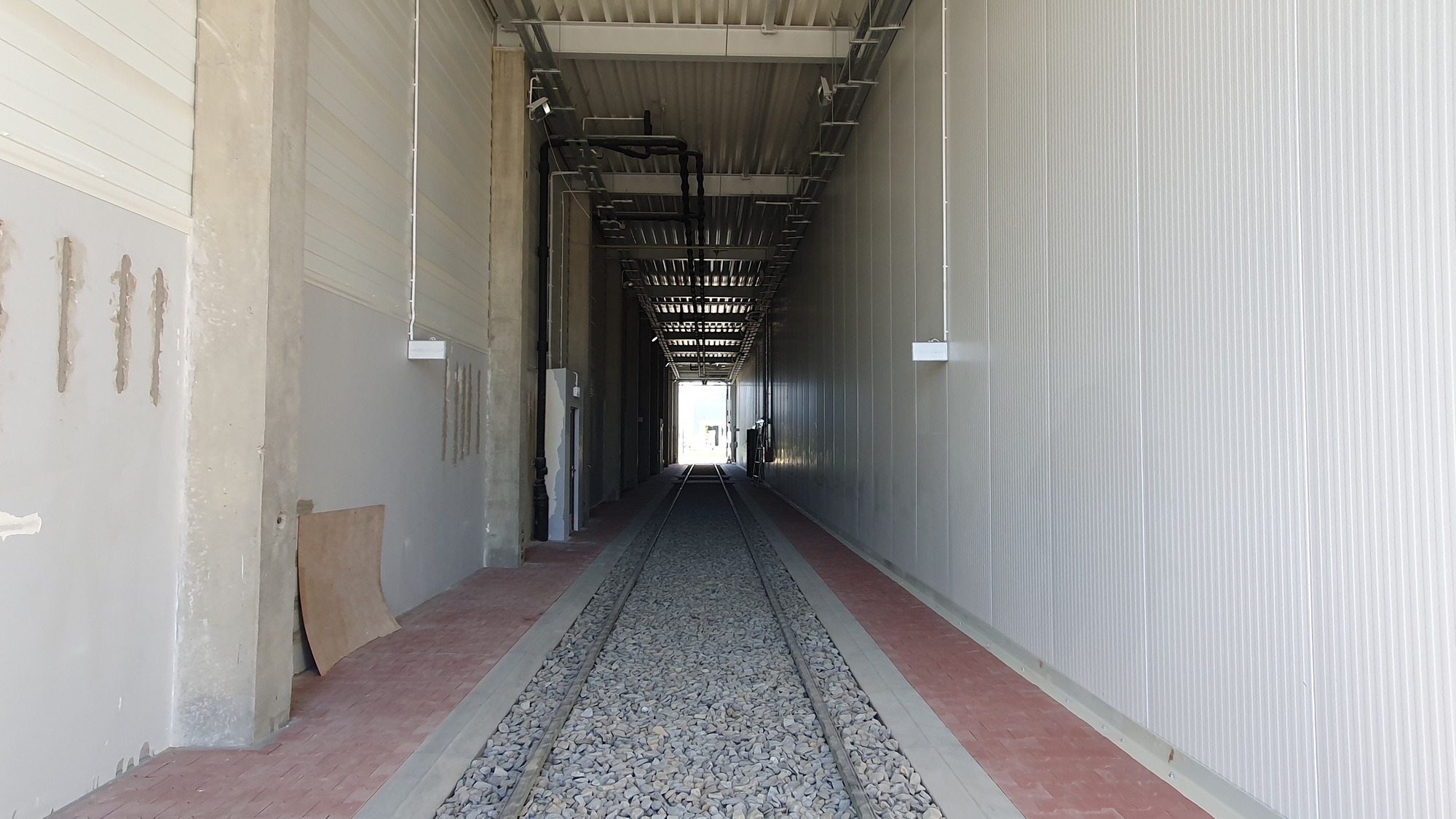

Bud. nr 9 (zabudowa torowiska)

W Budynku nr 10.11 (Budynek czyszczenia i mycia) trwają próby uruchomieniowe myjni całopojazdowej. Montowana jest instalacja myjni portalowej.

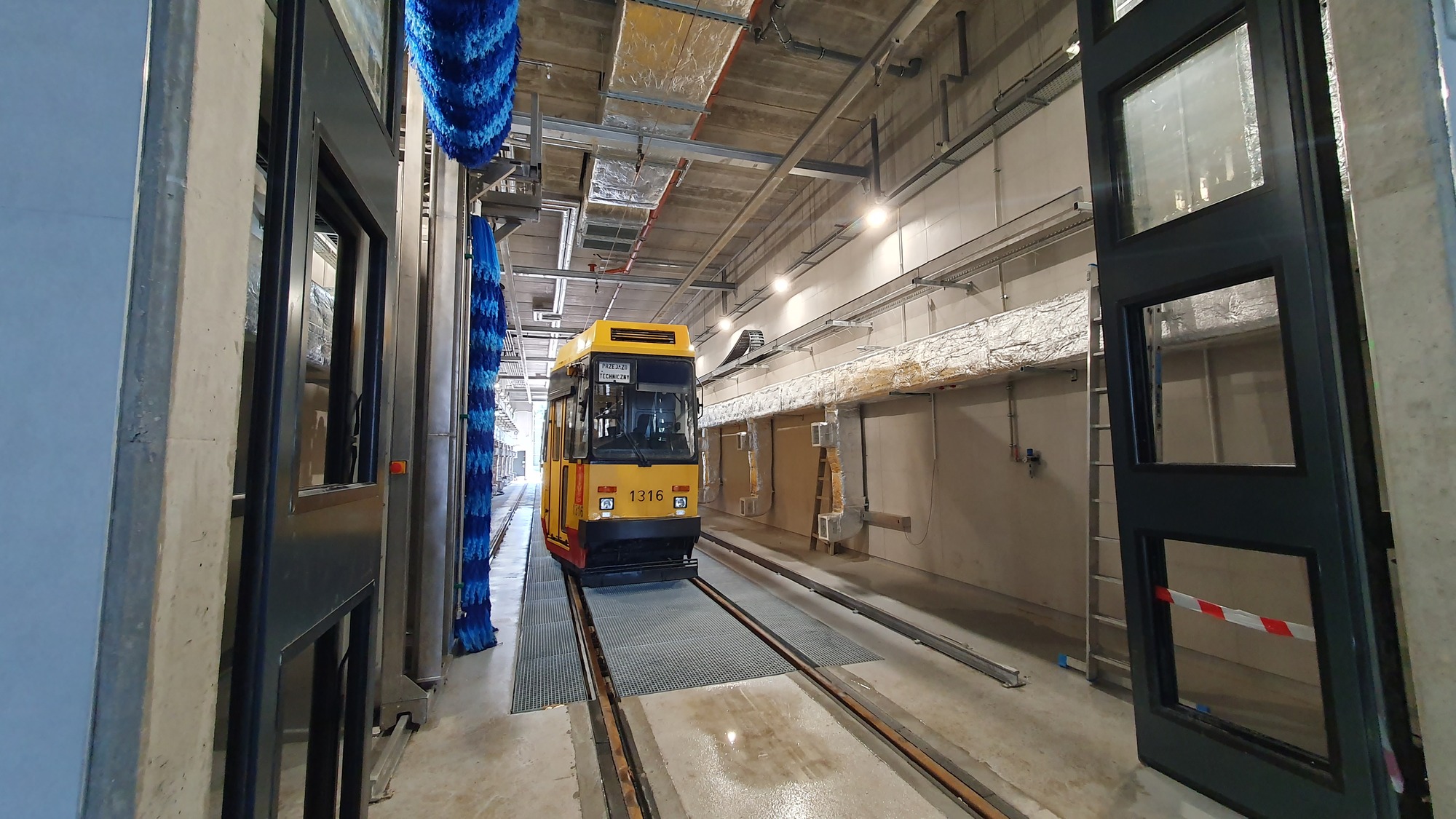

Bud. nr 10.11 (próby uruchomieniowe myjni)

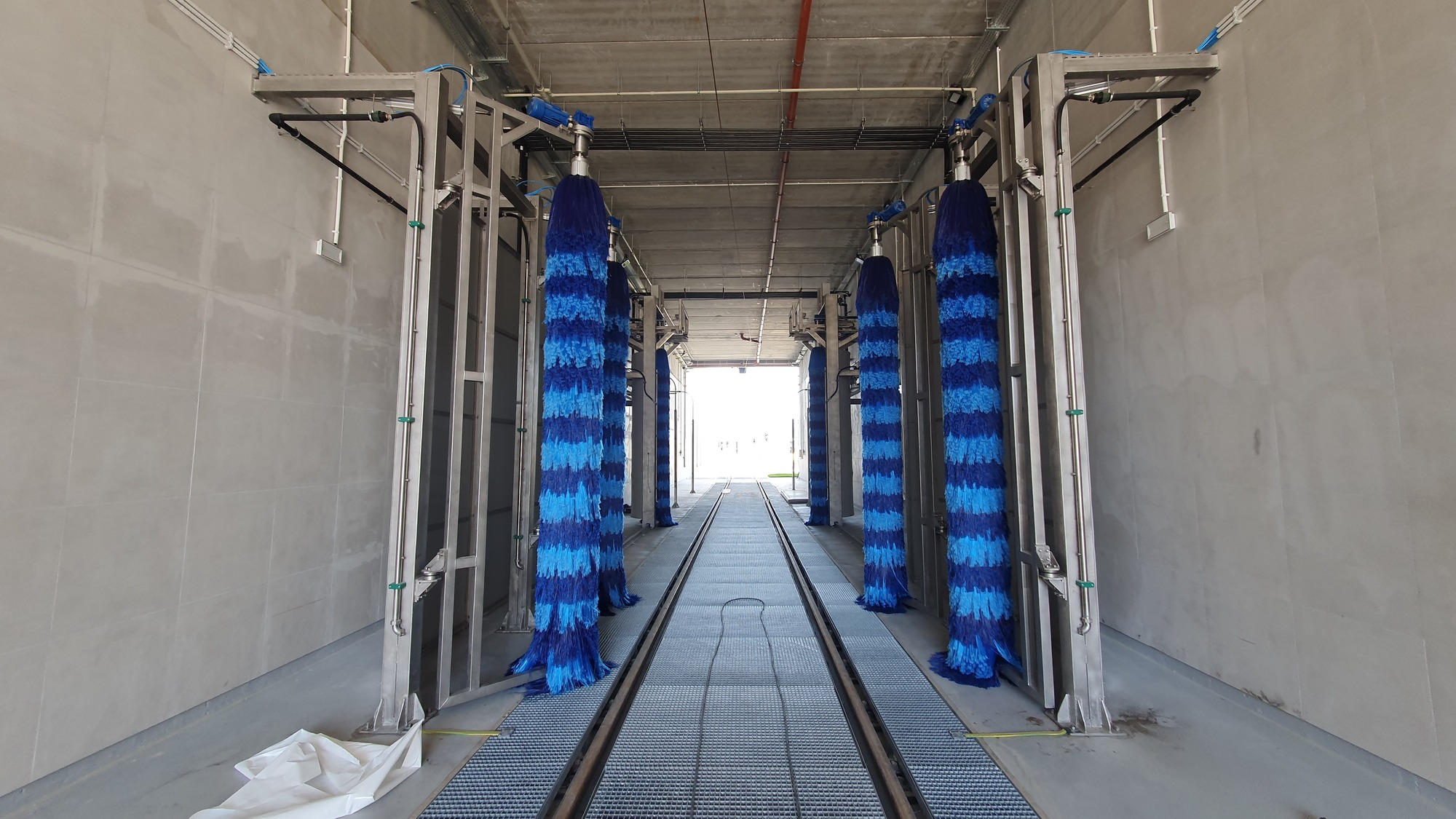

Bud. nr 10.11 (myjnia portalowa)

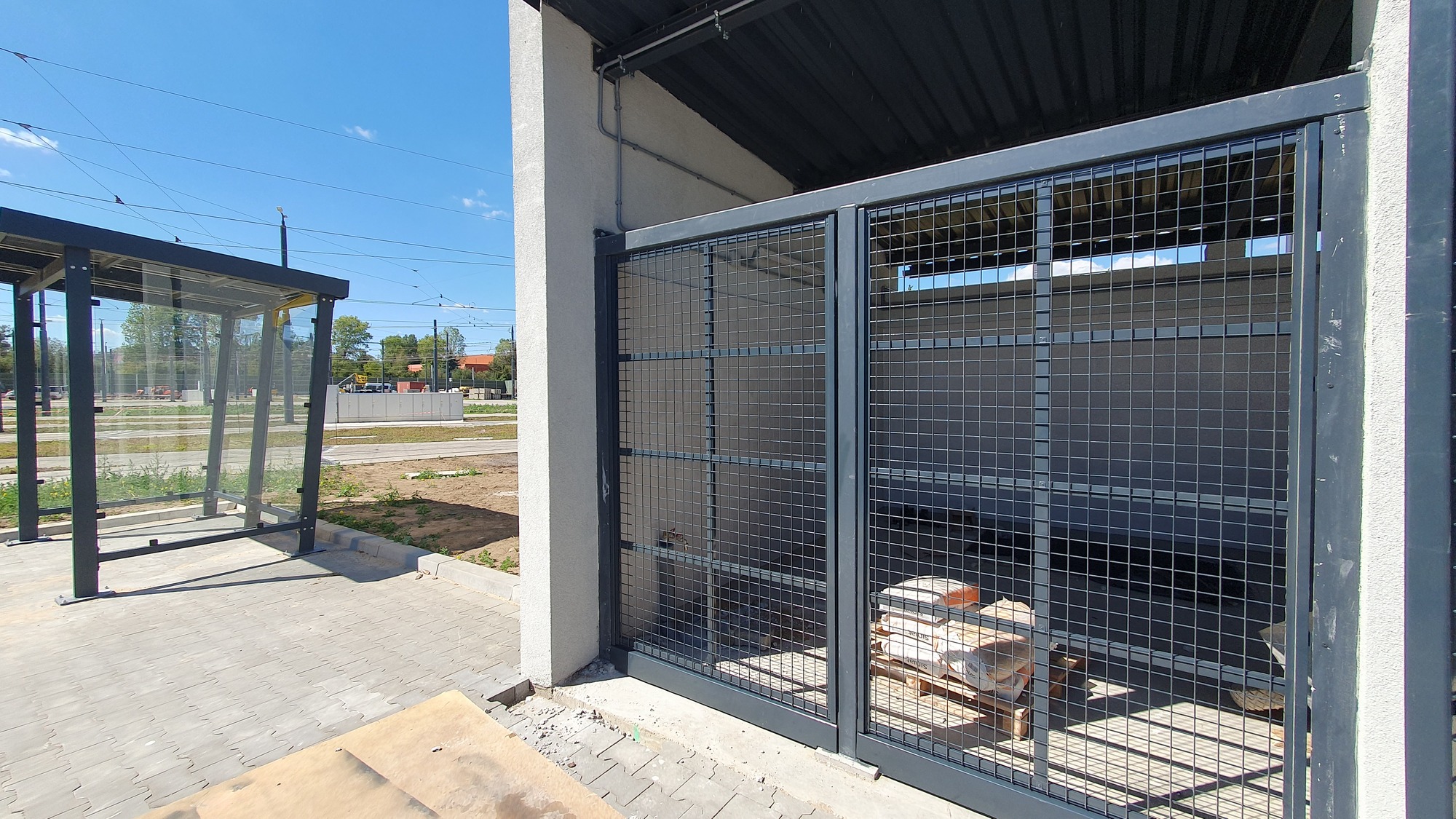

Na ścianie zewnętrznej Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) rozpoczęto montaż stolarki drzwiowej wraz z wypełnieniem ażurowym.

Bud. nr 13.14 (oznaczenie budynku)

W ramach Obiektu nr 16 (Zbiornik retencyjny i parking) prowadzone są drobne prace naprawcze nawierzchni z kostki brukowej.
