Postęp prac - październik 2023 r.
Na placu budowy widać coraz bardziej zaawansowane roboty torowo-drogowe. Rośnie liczba rozjazdów i szyn.

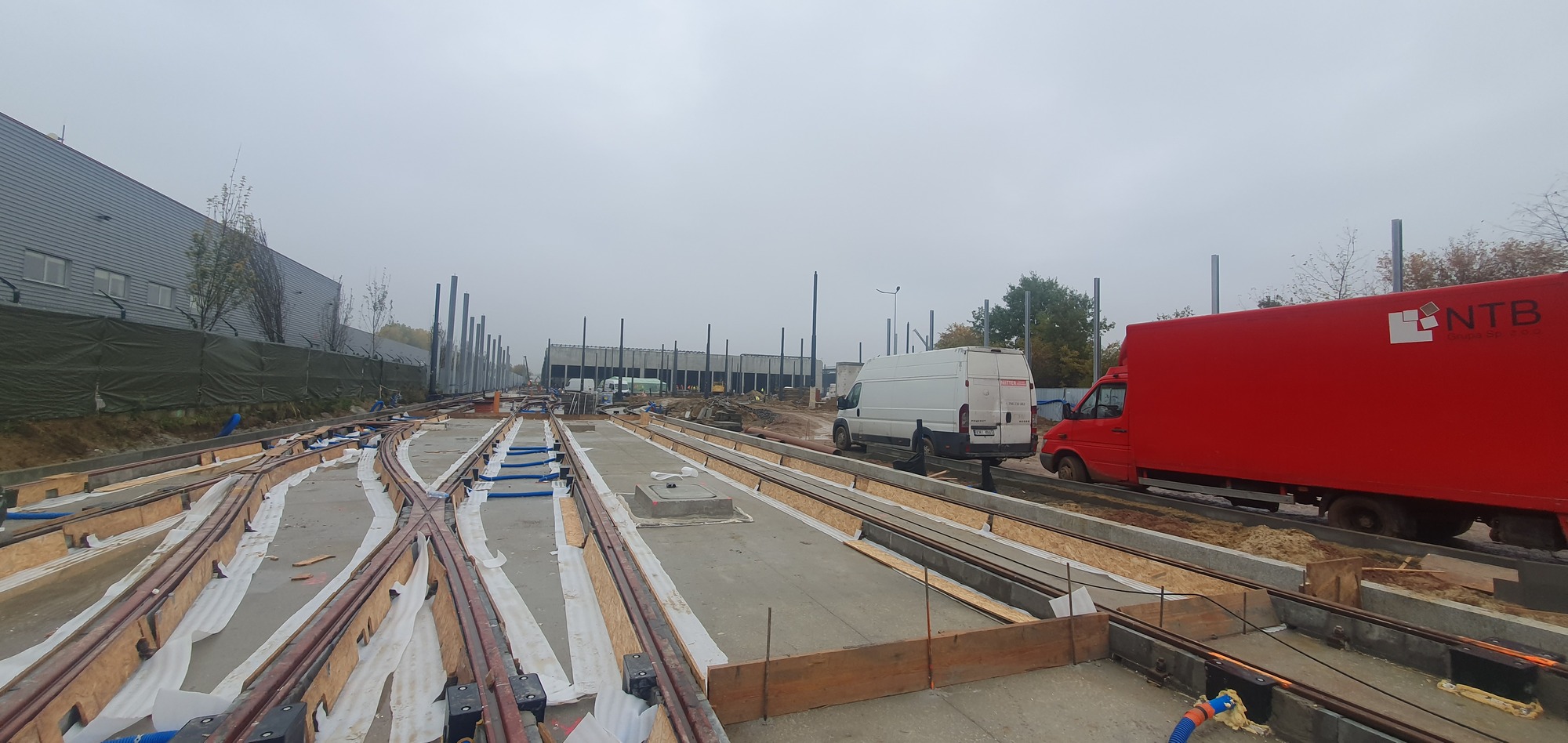

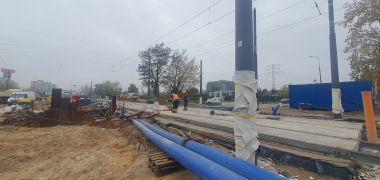

W pasie drogowym objętym decyzją ZRID trwa przebudowa układu torowego i układu drogowego. Prowadzone są prace związane z przygotowaniem torowiska i sieci trakcyjnej do włączenia do ruchu drogowego. W układzie torowiska wykonywane są wypełnienia szyn a w układzie drogowym wykonywane są krawężniki.

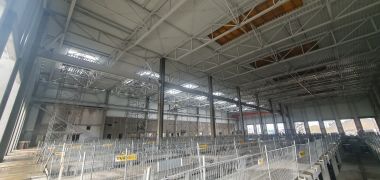

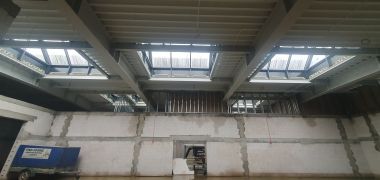

W ramach Budynku nr 1a (Hala remontowa) wykonywany jest montaż konstrukcji i szklenia świetlików na dachu. Wykonawca jest w trakcie montażu podkonstrukcji pod szyny na pomostach. W części warsztatowo-magazynowej (Bud. nr 1b) trwa montaż świetlików i ich szklenia oraz montowane są stelaże ścian szczytowych pomieszczeń. W części obsług technicznych (Bud. nr 1c) trwają prace związane z przygotowaniem miejsc dla konstrukcji stalowej pod układ torowy oraz Wykonawca przygotowuje się pod wykonanie konstrukcji świetlików.
![231026_bud_1c_montaz_swietlikow.jpg](files/380/231026_bud_1c_montaz_swietlikow.jpg)

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż podkonstrukcji elewacji. Na parterze budynku kontynuowane są prace tynkarskie, montowana jest instalacja pod posadzkowa oraz malowana jest przestrzeń nadsufitowa w całym budynku.

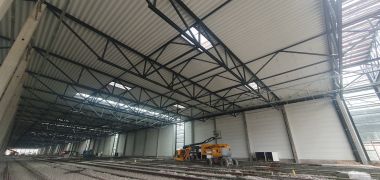

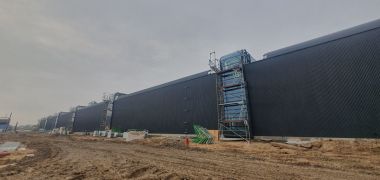

W ramach Budynku nr 3 (Hala postojowa) na przygotowanych podkładach kontynuowane jest podbijanie oraz spawanie szyn. Jednocześnie kontynuowany jest montaż poziomych pasm świetlnych wraz z przeszkleniem oraz montaż tras kablowych.

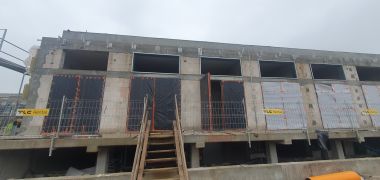

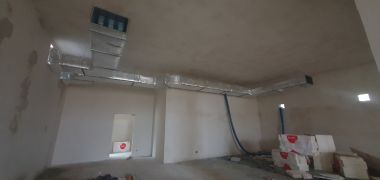

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) trwa montaż podkonstrukcji pod elewację budynku oraz wykonywana jest instalacja klimatyzacji i wentylacji.

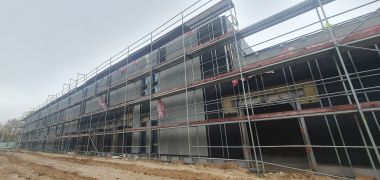

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) kontynuowane są prace związane z montażem płyt elewacyjnych na budynku. Równocześnie malowana jest przestrzeń nadsufitowa. Wykonawca wykonał częściowo posadzki na piętrze.

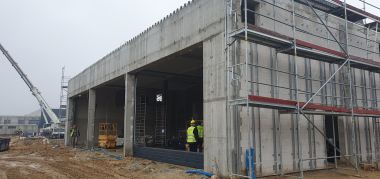

W ramach Budynku nr 6 (Wiata garażowa) Wykonawca jest w trakcje wykonywania instalacji podtynkowej i natynkowej. Jednocześnie Wykonawca montuje bramy oraz montuje podkonstrukcje pod elewacje.
![231026_bud_6_montaz_bram.jpg](files/380/231026_bud_6_montaz_bram.jpg)

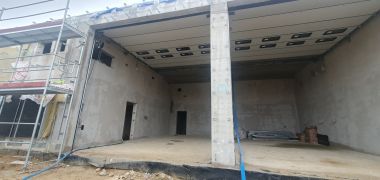

W ramach Budynku nr 8 (Budynek garażowy) trwa montaż wełny termoizolacyjnej oraz podkonstrukcji pod elewację ścian. Wykonawca zamontował bramy w budynku.

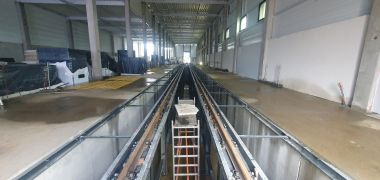

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) kontynuowany jest montaż termoizolacji oraz montaż podkonstrukcji pod elewację z płyt GRC. Zamontowano szyny na podkonstrukcji. Wykonawca przygotowuje się pod montaż lakierni.

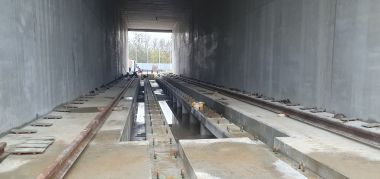

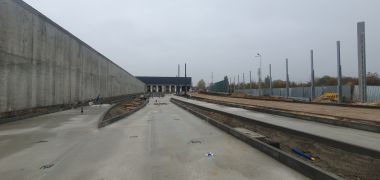

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) kontynuowany jest montaż torowiska wewnątrz i na zewnątrz myjni przejazdowych (bud nr 11a, 11b). Trwają roboty związane z budową torowiska w budynku prób.

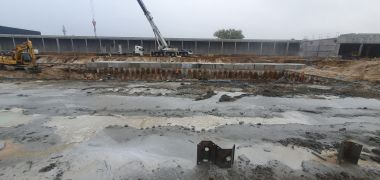

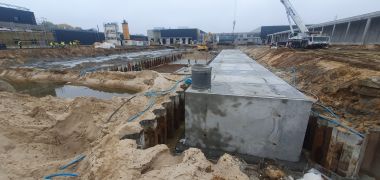

W ramach Obiektu nr 16 (Zbiornik retencyjny) kontynuowane są wykopy po wykonaniu przesłony. Jednocześnie Wykonawca jest w trakcie montażu pierwszego zbiornika.
