Postęp prac - maj 2024 r.
Trwają przygotowania do pierwszych odbiorów technicznych robót w pasie drogowym objętym decyzją ZRID.

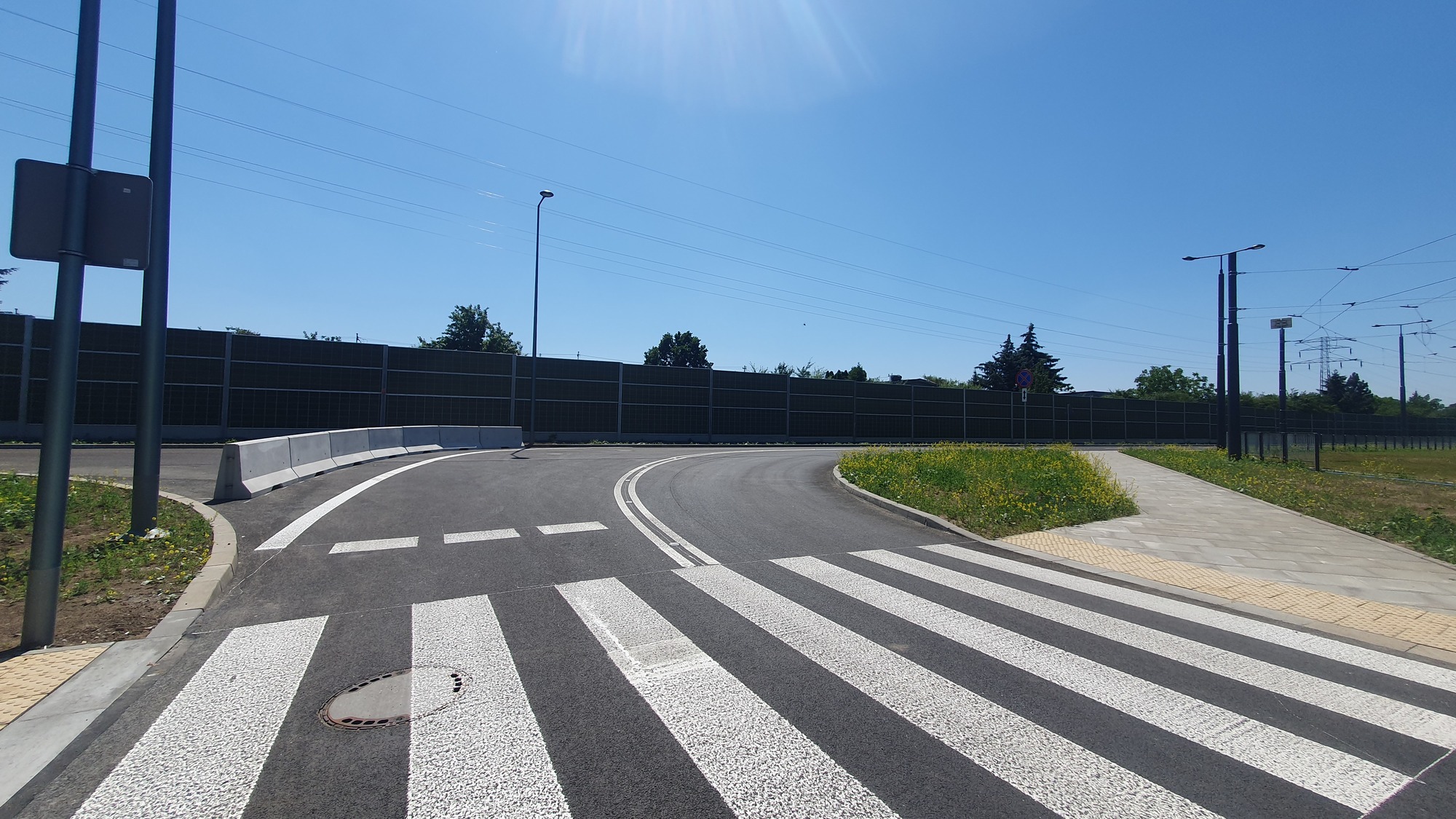

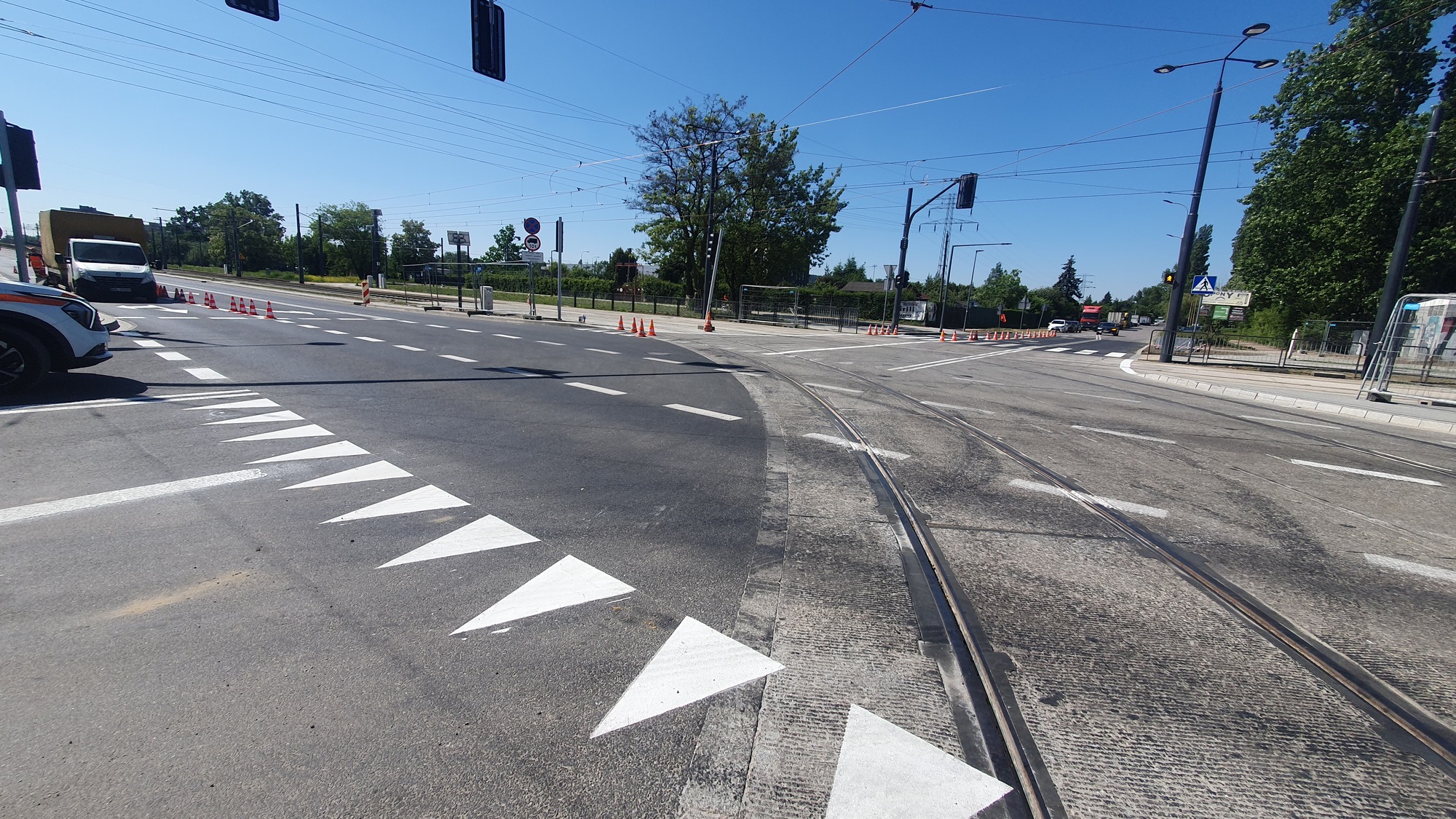

W pasie drogowym objętym decyzją ZRID na ul. Inowłodzkiej wykonano oznakowanie poziome i pionowe oraz ustawiono elementy małej architektury.

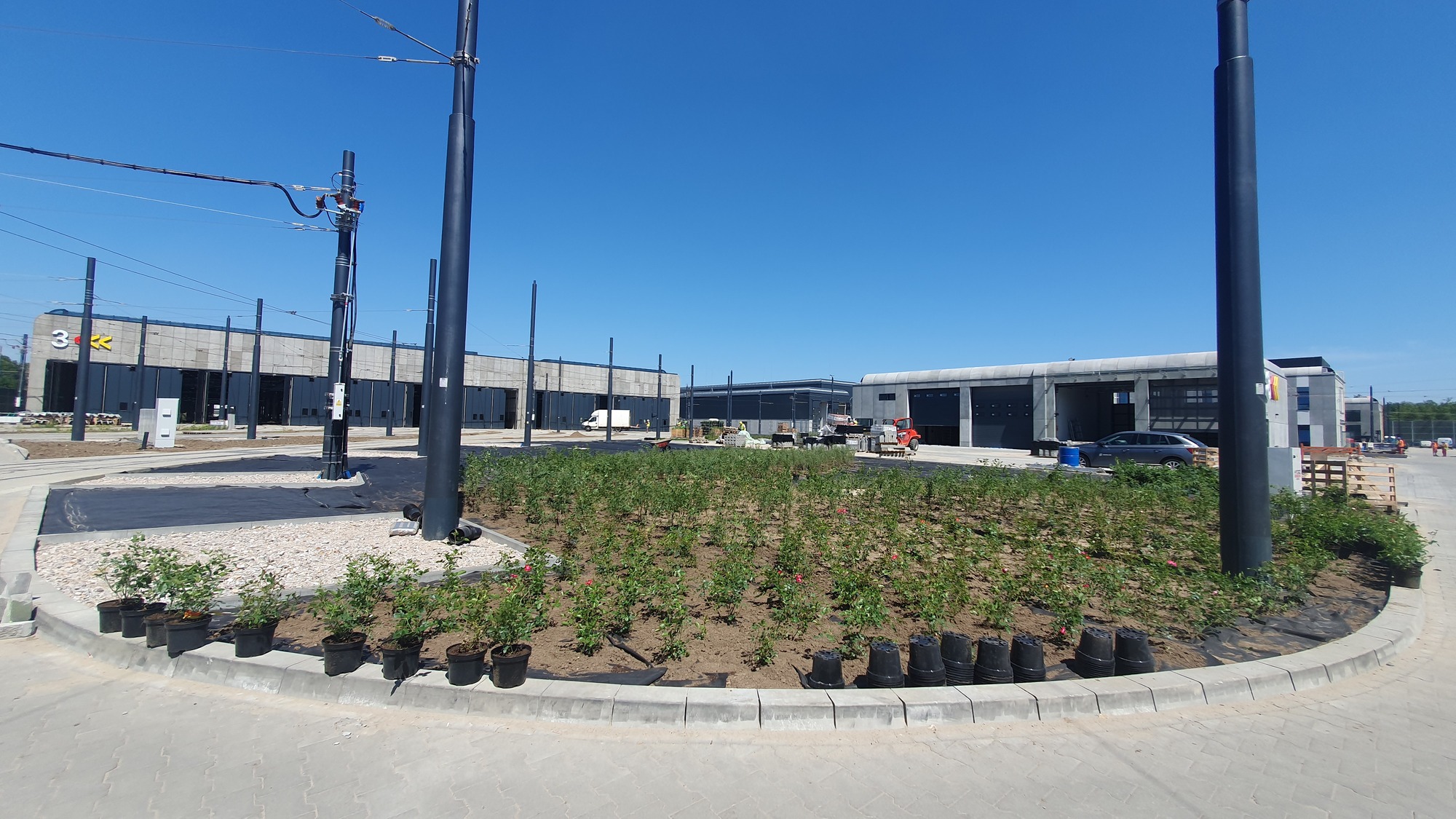

Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: wykonywanie są ostanie fragmenty zabudowy betonowej torowisk, odwodnień, trwa układanie instalacji teletechnicznych, krawężników przy placach manewrowych. Trwają prace nad wykonywaniem podbudów i nawierzchni docelowej dróg wraz z chodnikami. Jednocześnie rozpoczęto nasadzenia krzewów.

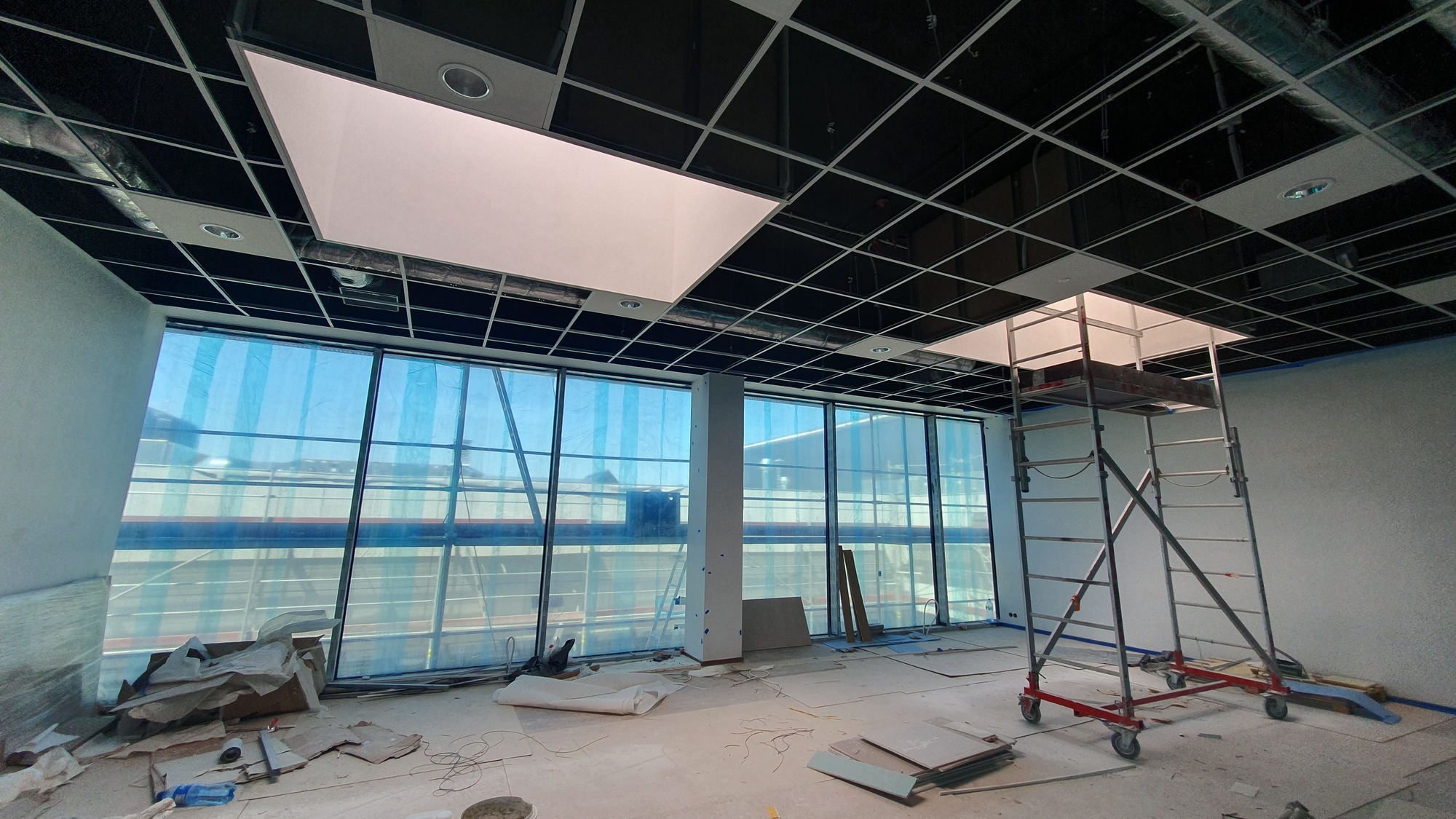

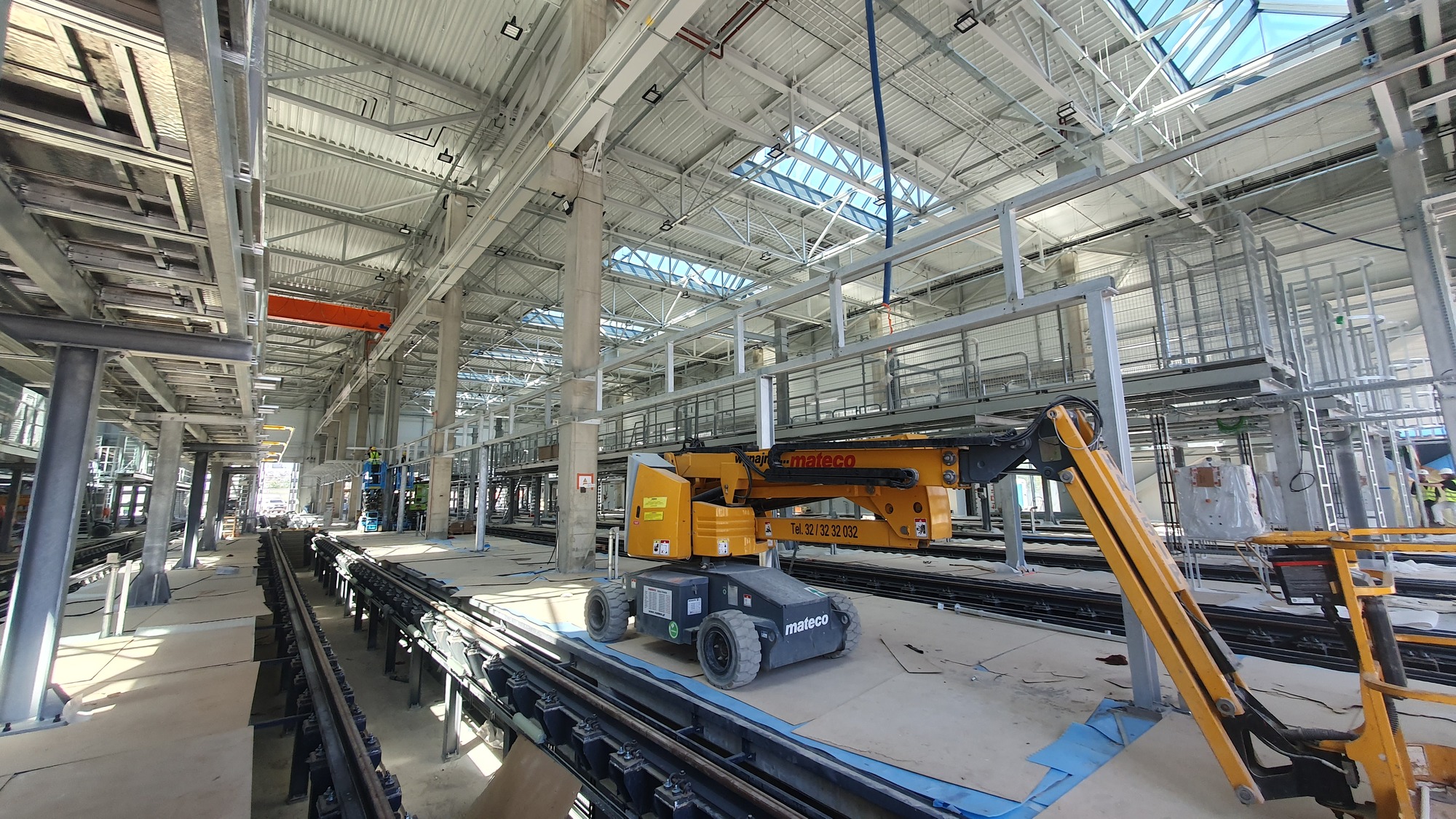

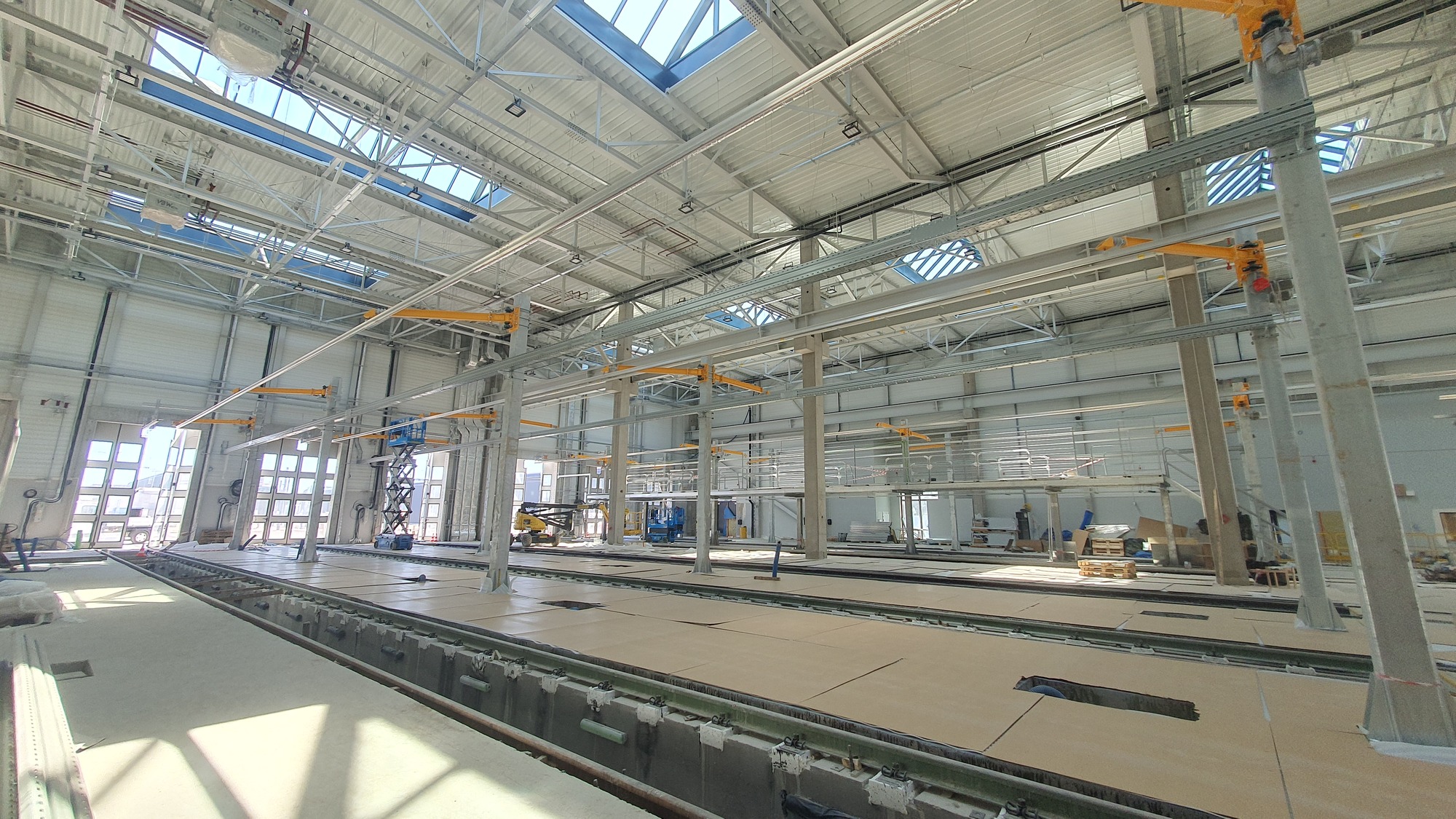

W ramach Budynku nr 1a (Hala remontowa) montowane są zabudowy kanałów, ścieków oraz montowana jest konstrukcja pod pomosty robocze wraz z elementami poziomymi i instalacjami. W części warsztatowo-magazynowej (Bud. nr 1b) trwają prace wykończeniowe i instalacyjne, takie jak: izolacja instalacji sanitarnych, montaż wentylacji i klimatyzacji, instalacji gazowej, montaż płyt GK, instalacja natynkowych oraz podsufitowych. Rozpoczęto także montaż sufitów podwieszanych na poziomie „+1”. W części obsług technicznych (Bud. nr 1c) obecnie na ukończeniu jest montaż z konstrukcji stalowej pomostów do obsługi dachów wagonów wraz z instalacjami. Wykonywana jest posadzka żywiczna w części hali.

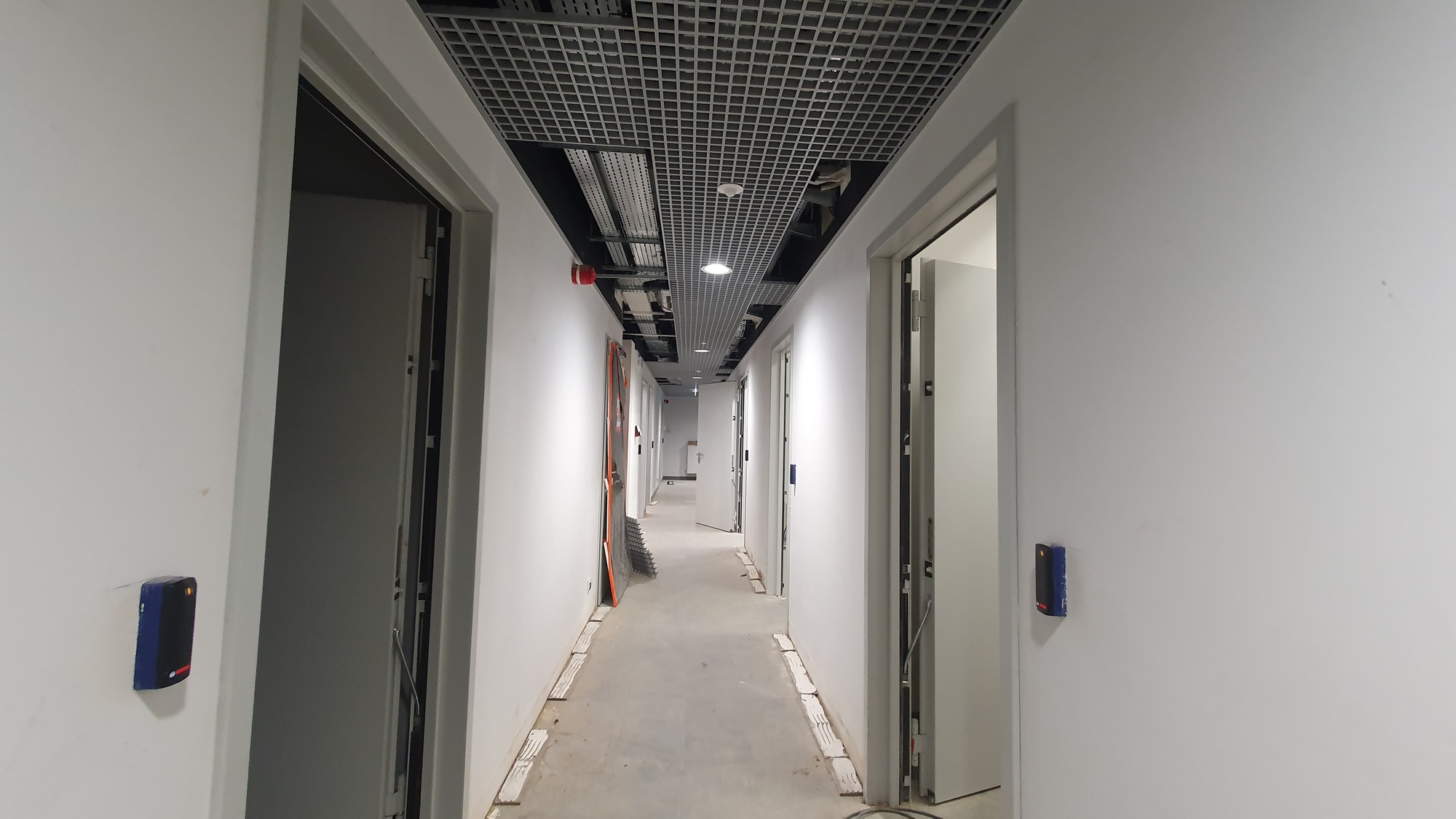

W ramach Budynku nr 2 (Budynek administracyjny) trwa wykańczanie pomieszczeń oraz zabudowy witryn. Na poziomie „-1” zabudowywany jest sufit oraz montowana jest kotłownia wraz z instalacją wodociągową. Jednocześnie trwa biały montaż oraz wyposażenia łazienek (lustra, ścianki giszetowe).

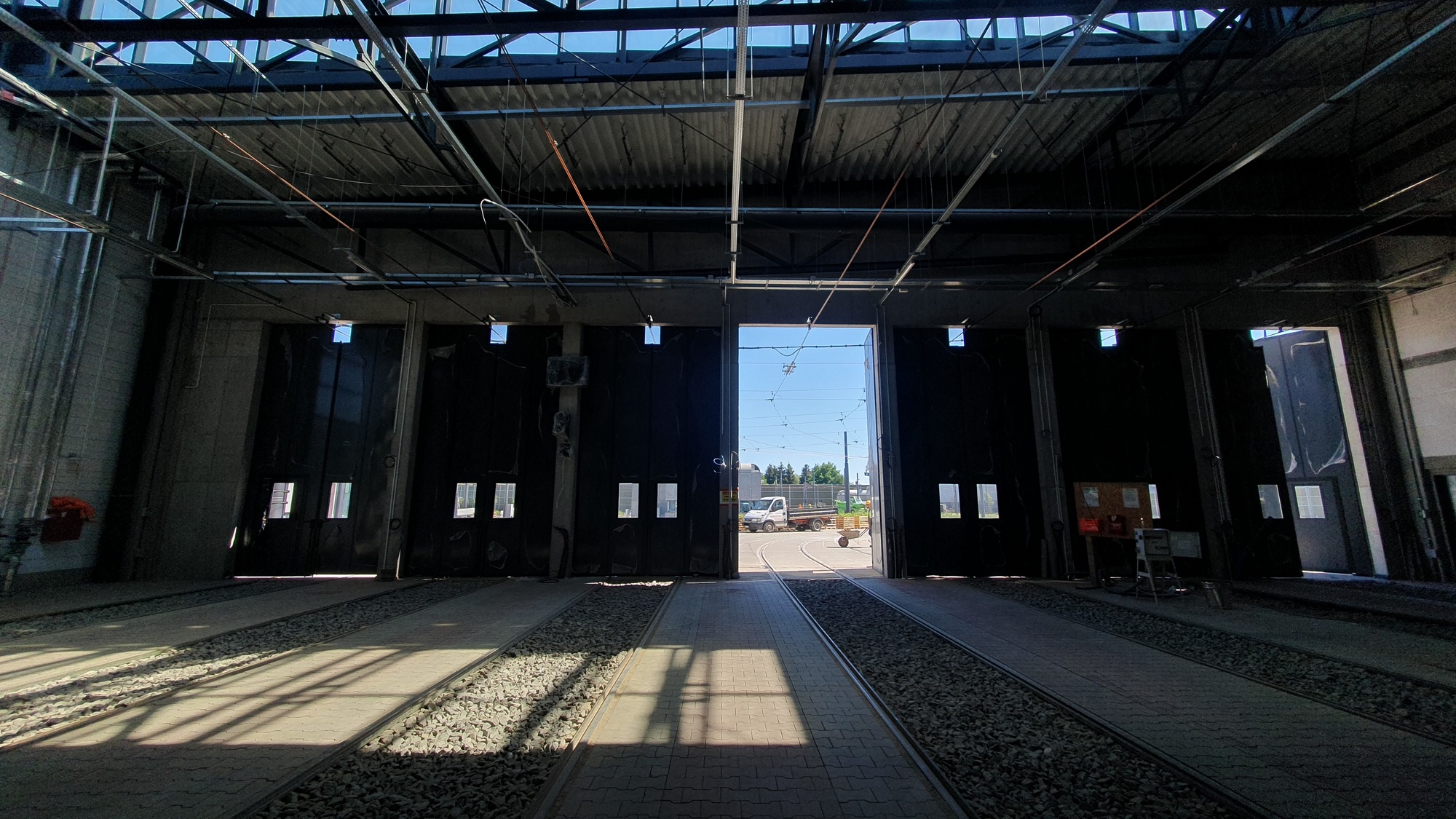

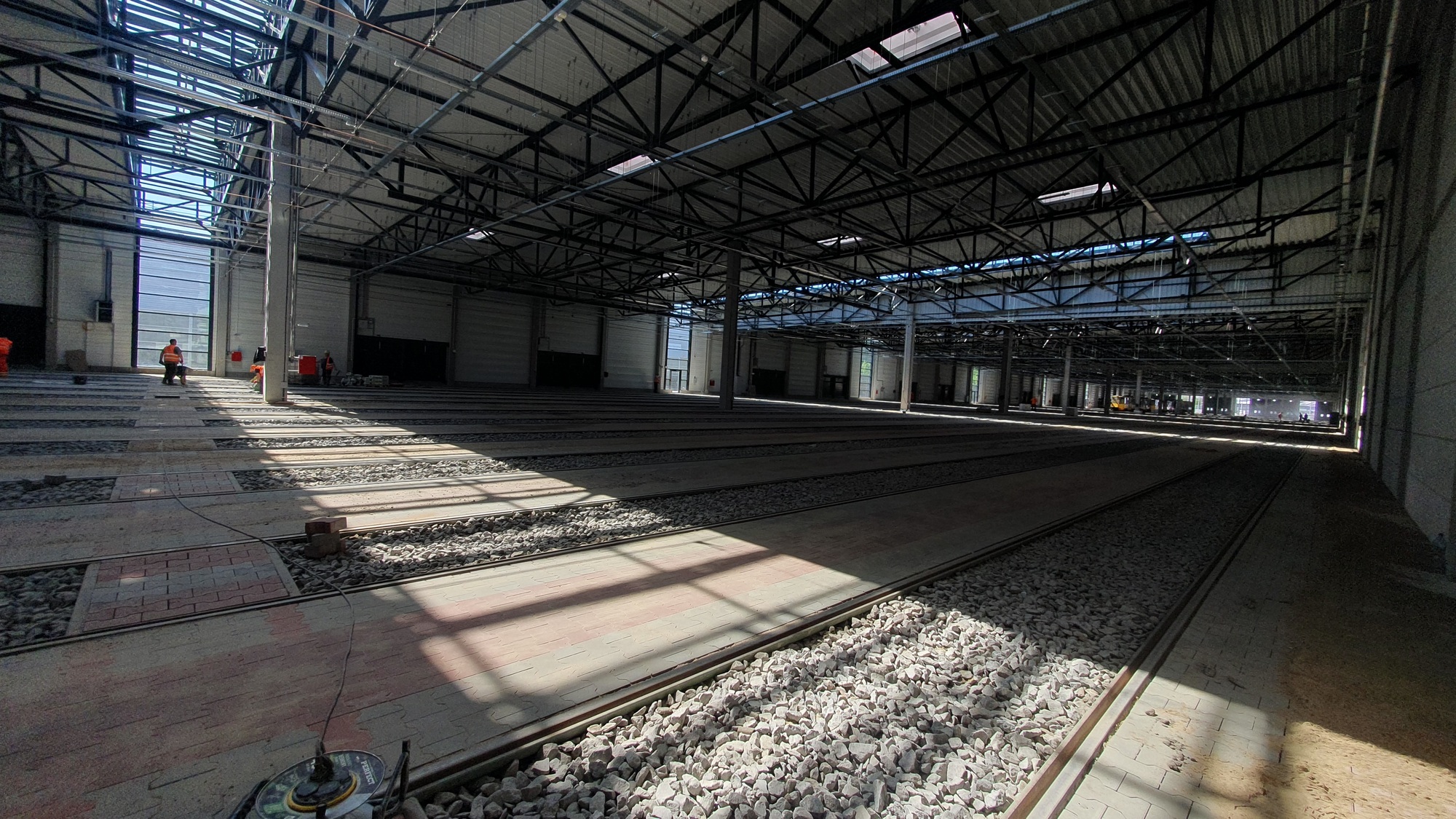

W ramach Budynku nr 3 (Hala postojowa) rozpoczęto montaż sygnalizatorów wraz z wyświetlaczami obok bram wyjazdowych. Jednocześnie wykonywane są chodniki poprzeczne.

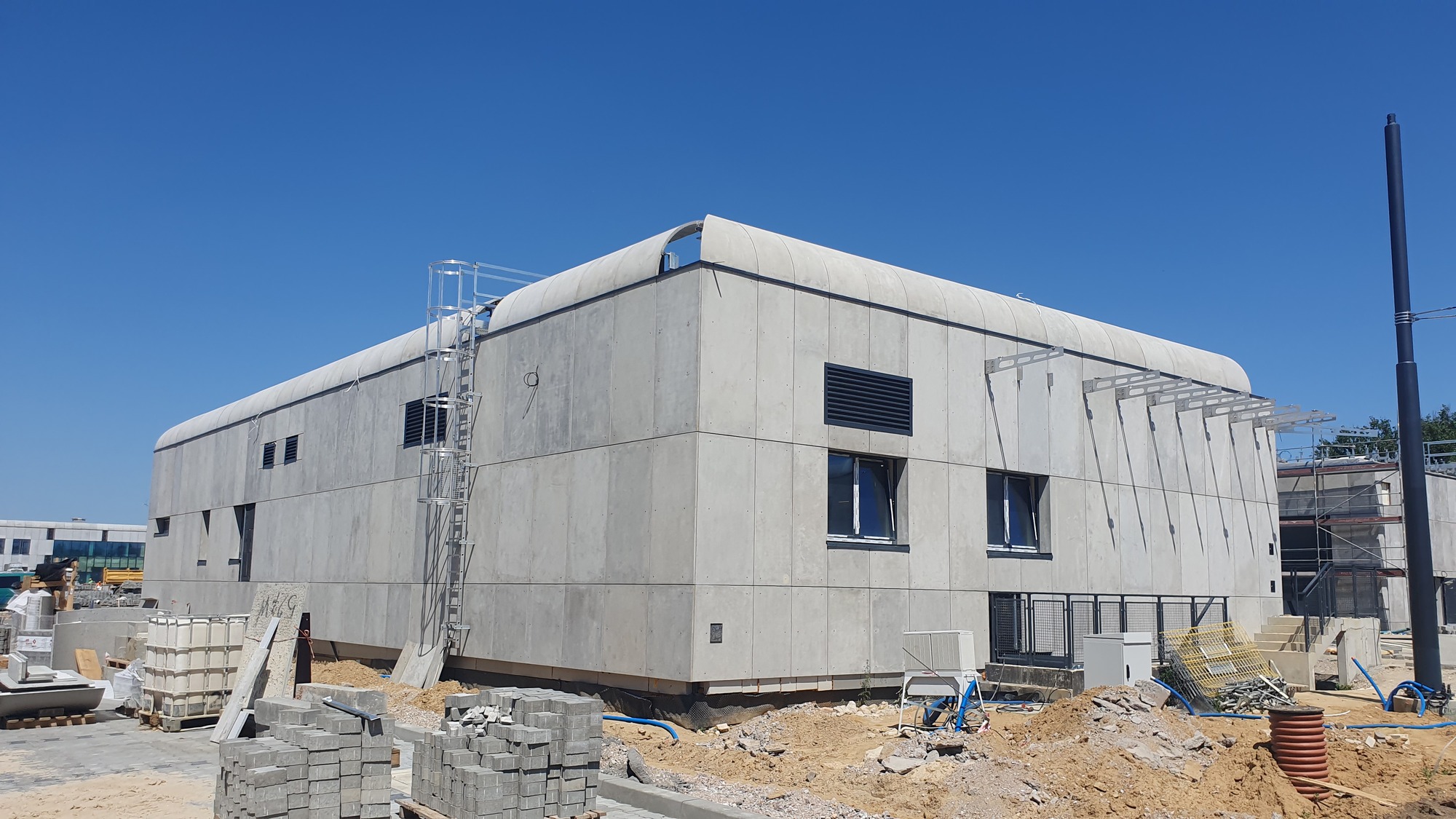

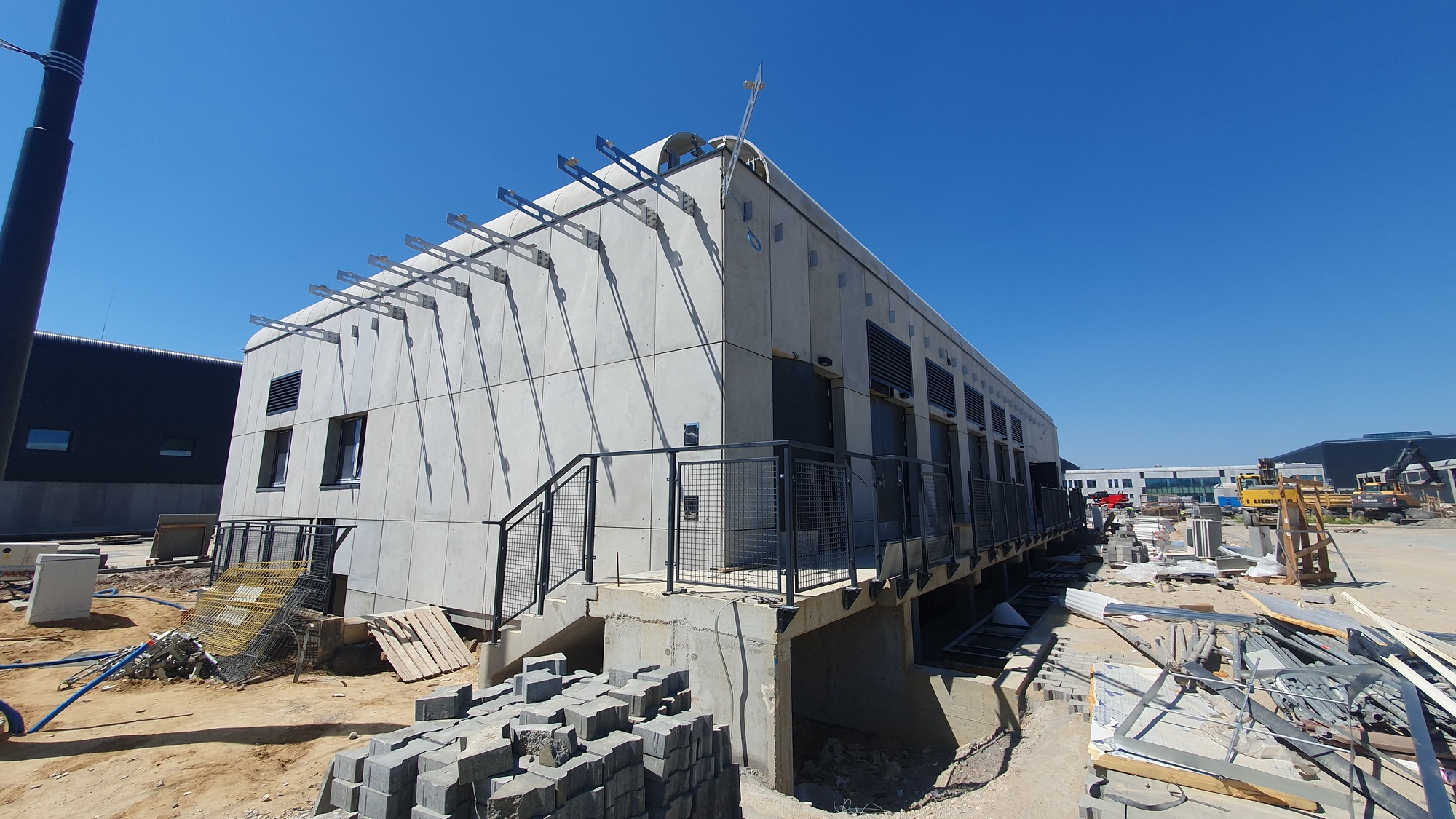

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) kontynuowany jest montaż płyt elewacyjnych wraz z konstrukcją pod daszki zewnętrzne. Wewnątrz budynku wykonywana jest zabudowa sufitów.

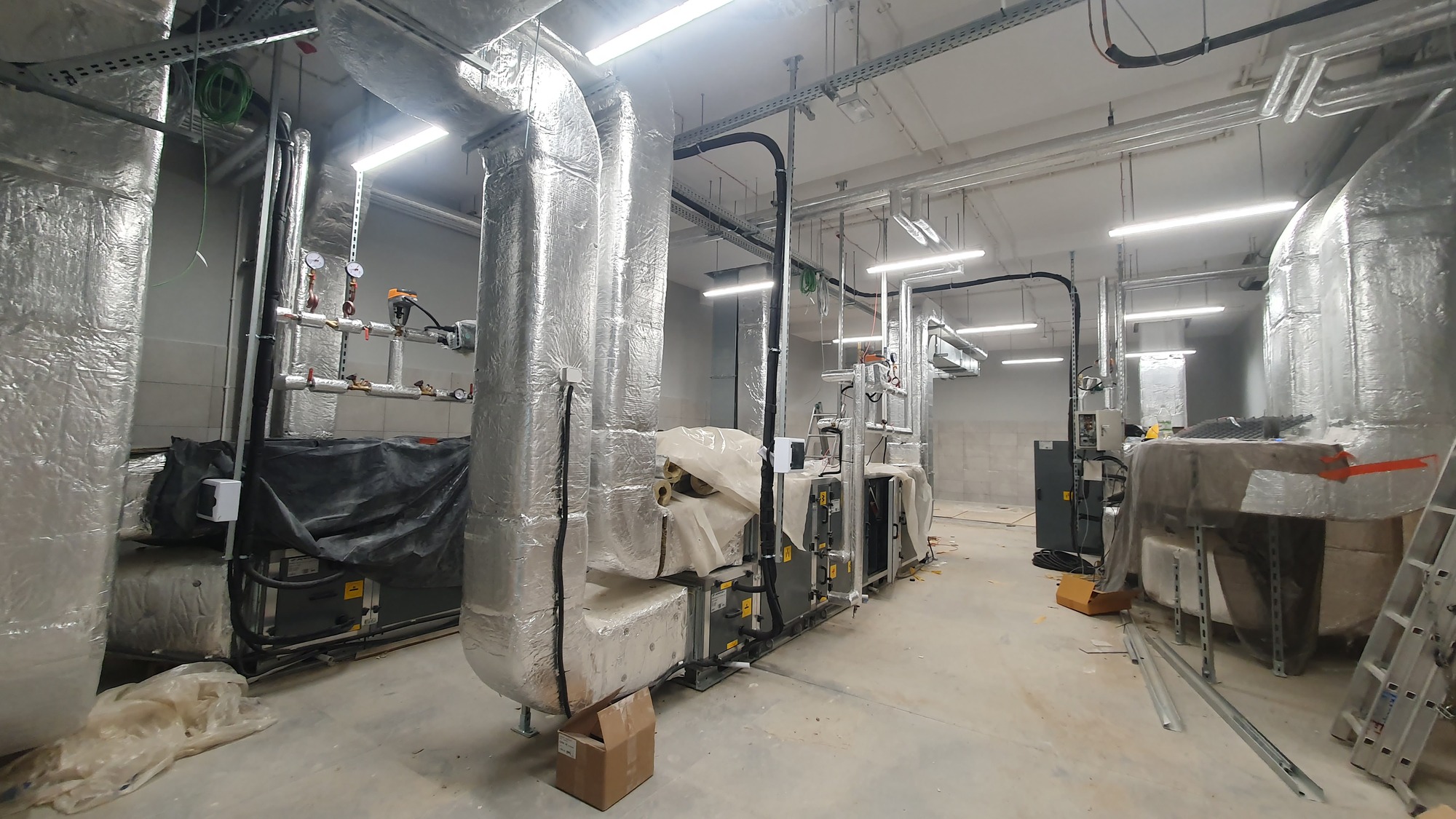

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) kontynuowane są prace w zakresie sufitów podwieszanych. Rozpoczęto montaż wyposażenia łazienek na parterze oraz trwa montaż urządzeń wentylacji i klimatyzacji.

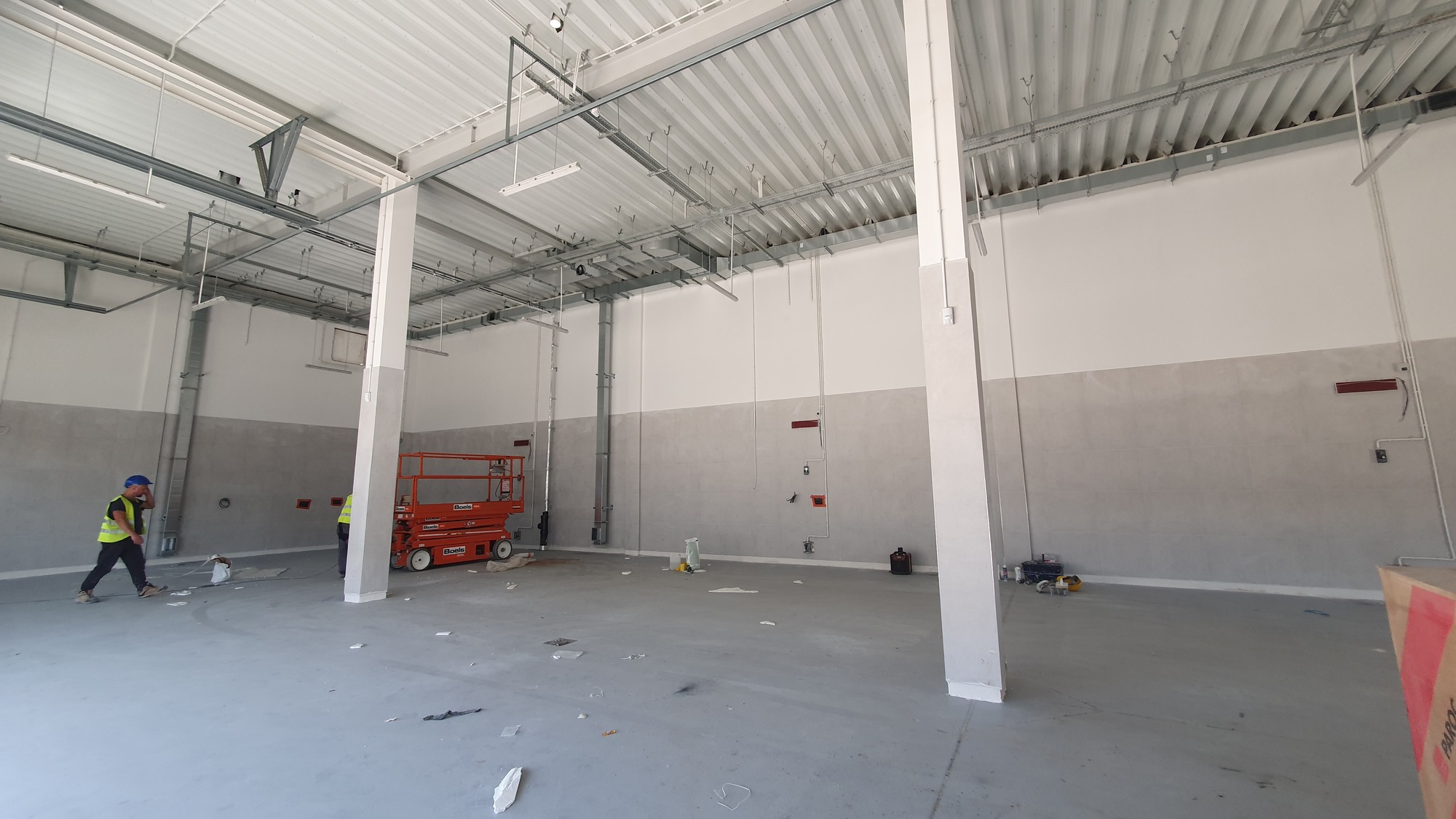

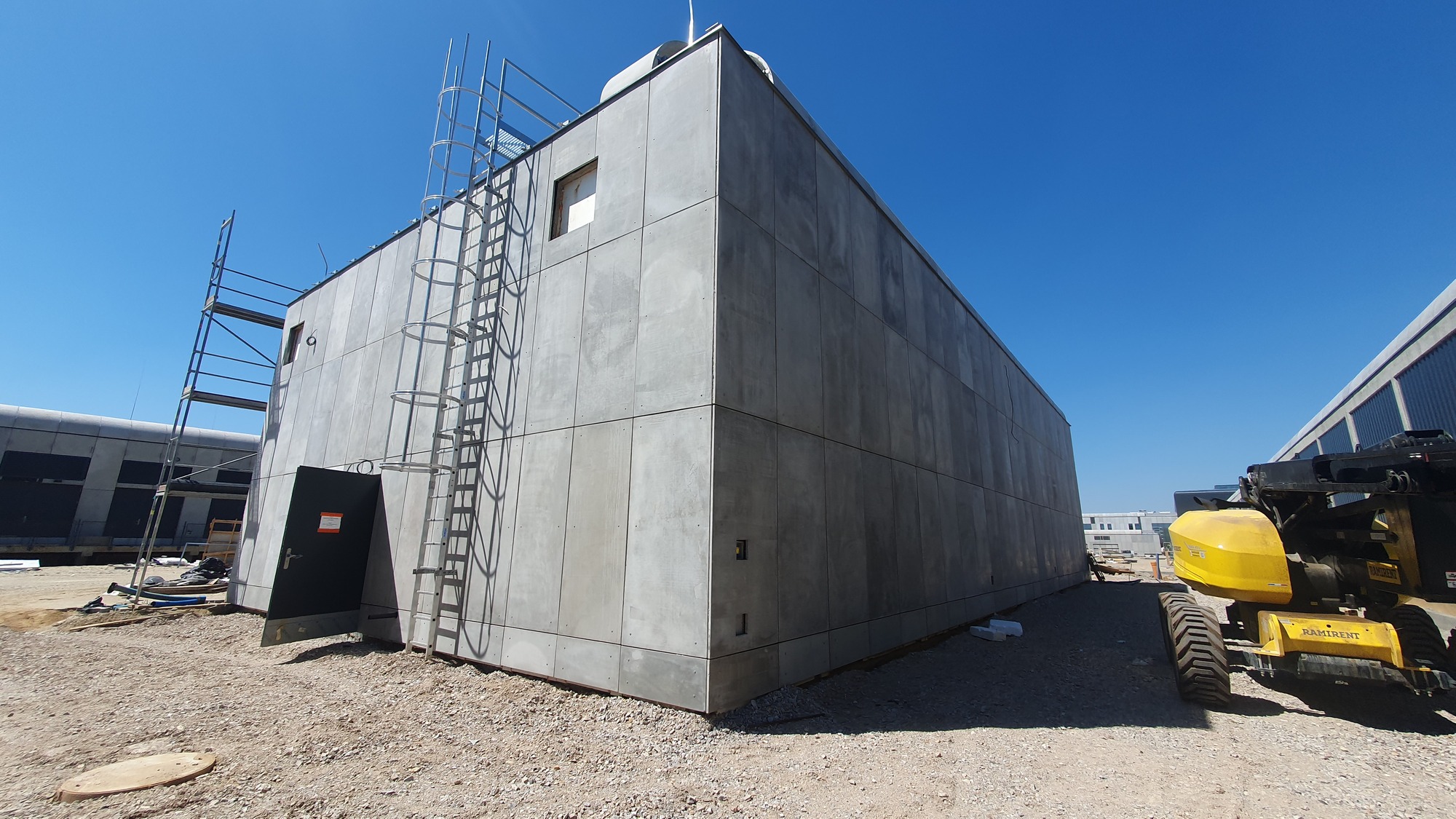

W ramach Budynku nr 6 (Wiata garażowa) wykonano posadzkę żywiczną. Trwa montaż płyt elewacyjnych oraz daszków zewnętrznych. Wewnątrz budynku montowana jest instalacji natynkowa.

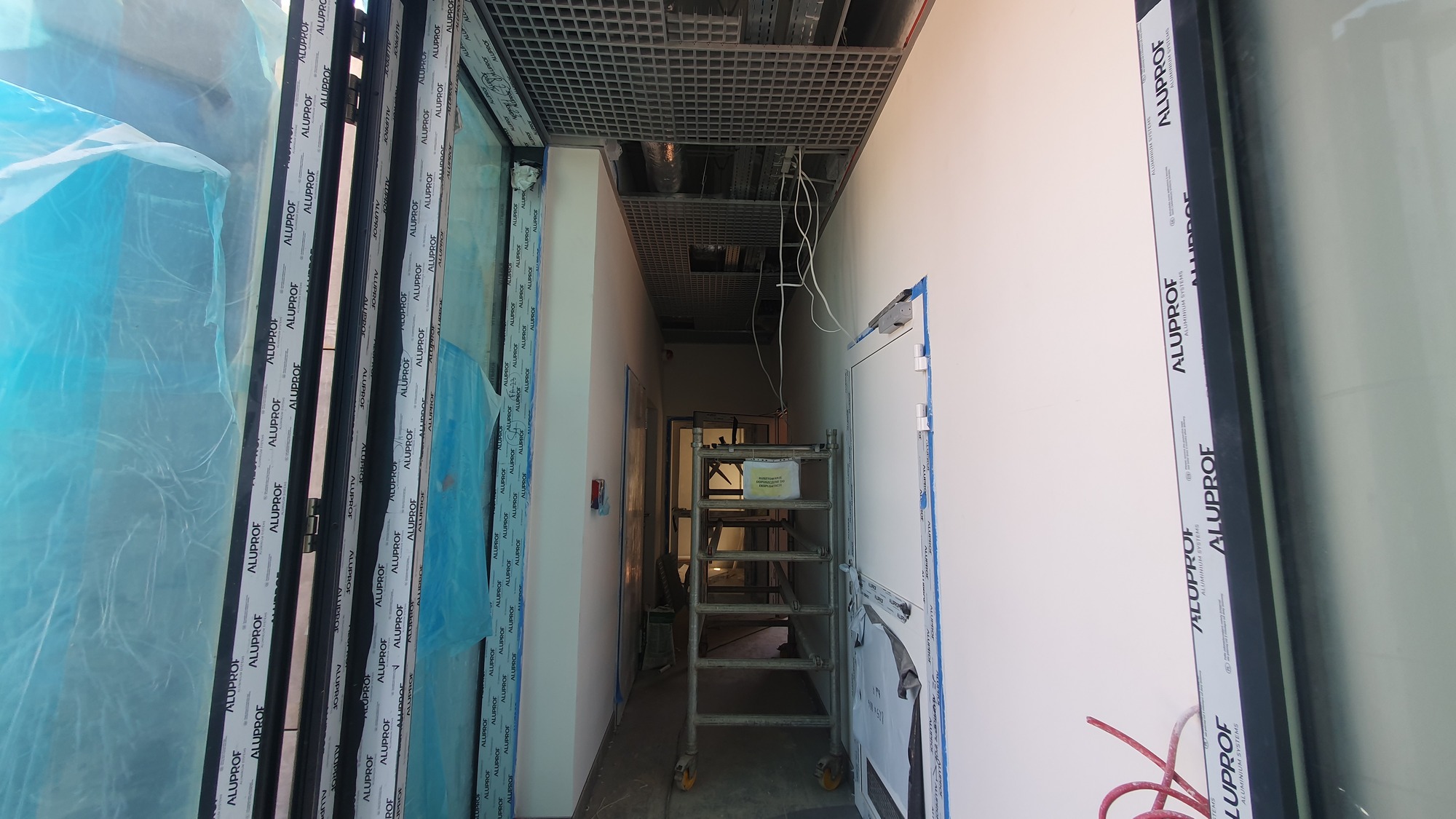

W ramach Budynku nr 7a (portiernia) montowane są instalacje natynkowe oraz sufitowe.

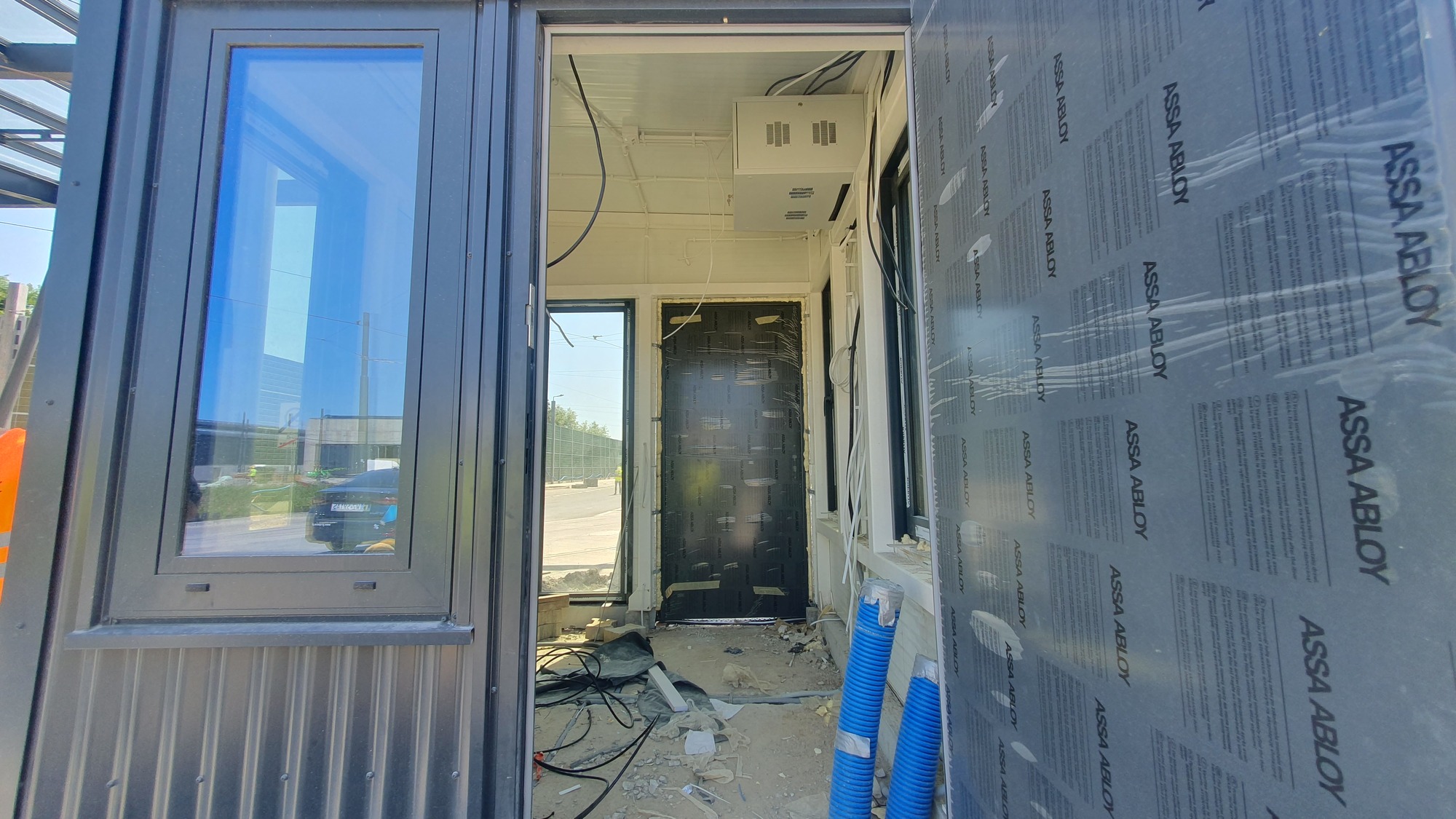

W ramach Budynku nr 7b (budka wartownicza) montowana jest instalacja wewnętrzna oraz rozpoczęto wykonywanie schodków do budynku. Wykonano również elewację z blachy falistej.

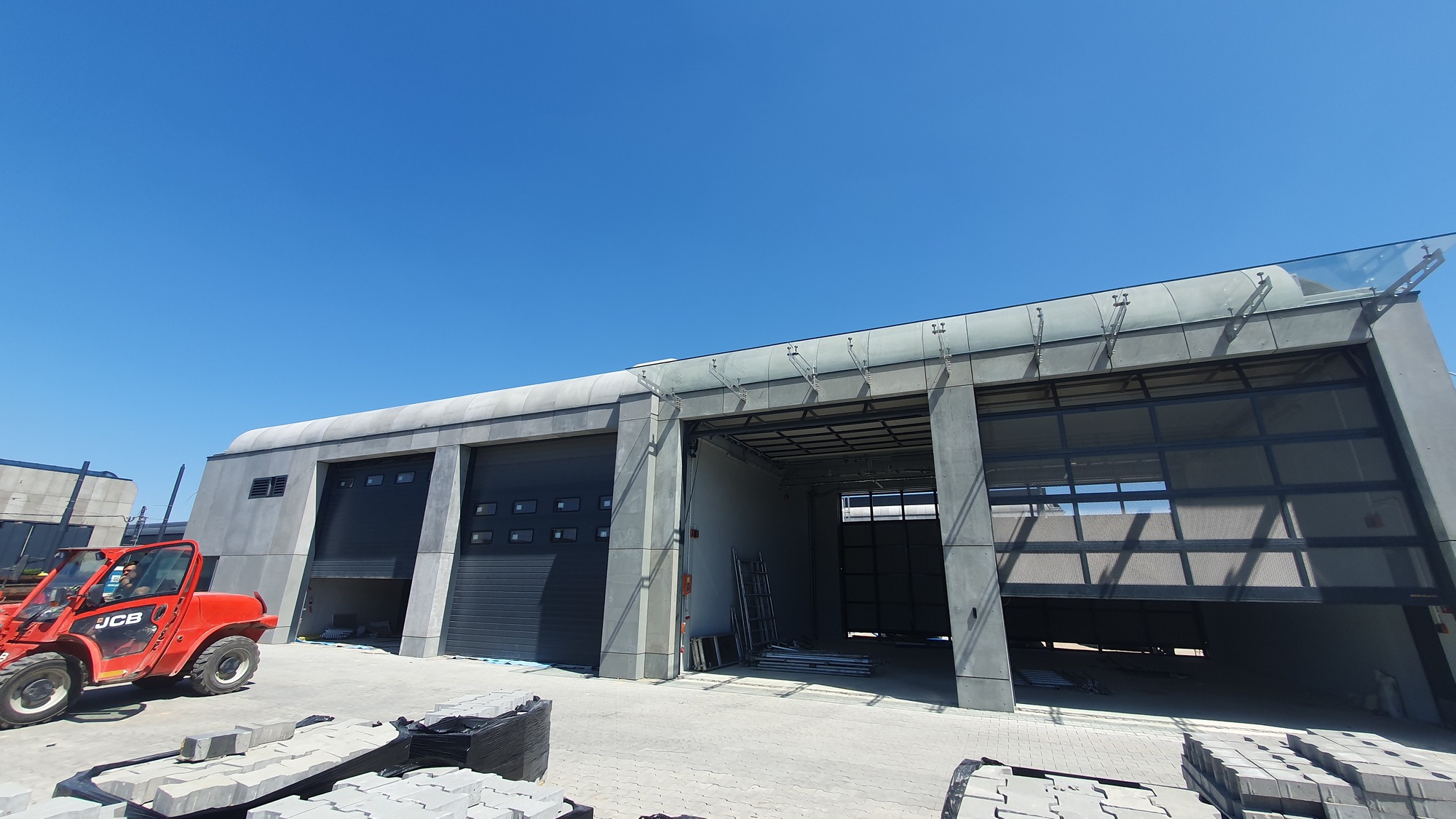

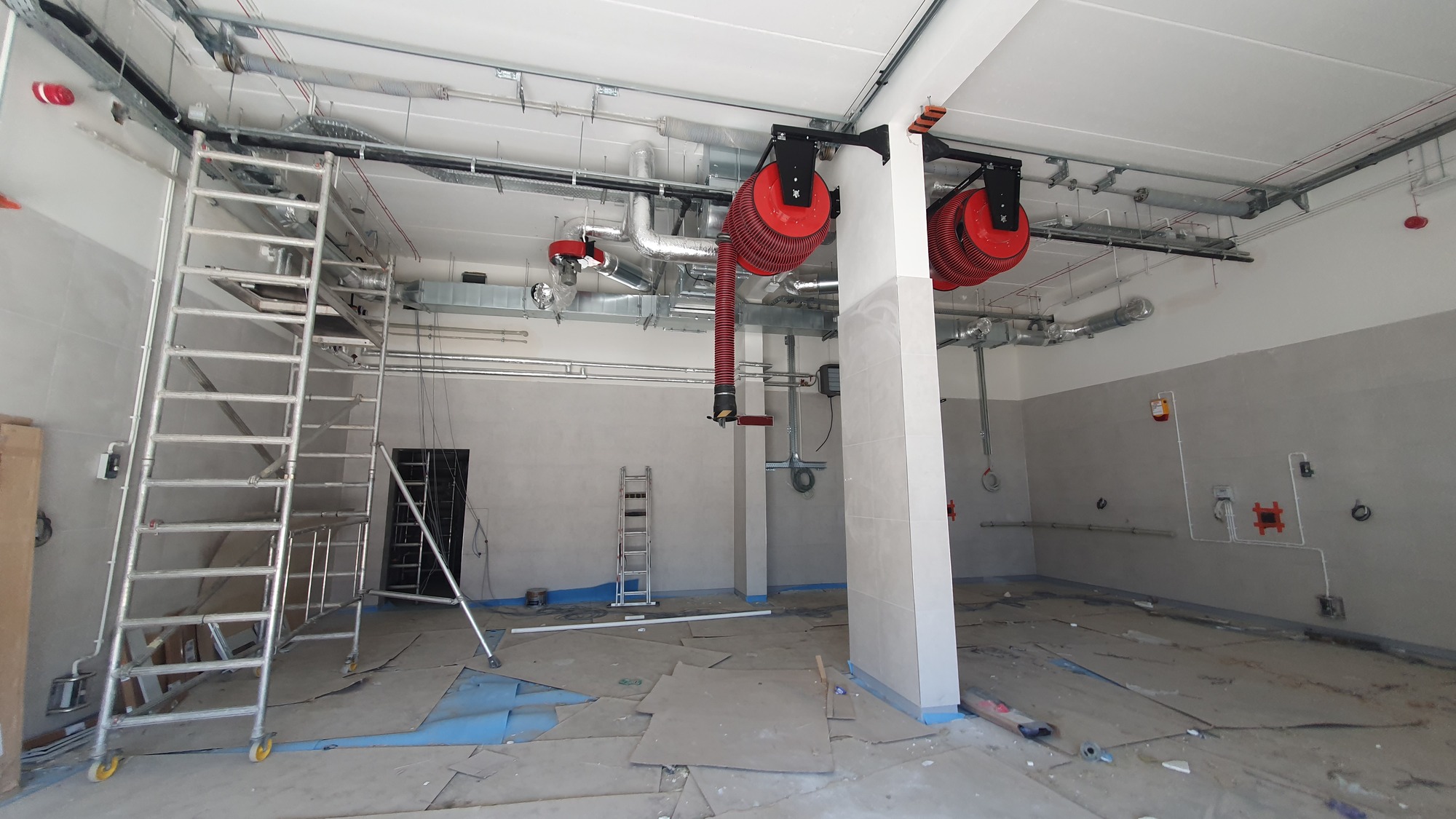

W ramach Budynku nr 8 (Budynek garażowy) częściowo zamontowano daszki zewnętrzne wraz z przeszkleniem. Jednocześnie wewnątrz budynku wykonywane są instalacje oraz montaż urządzeń (m.in. detektor gazu, urządzenia do odprowadzania spalin).

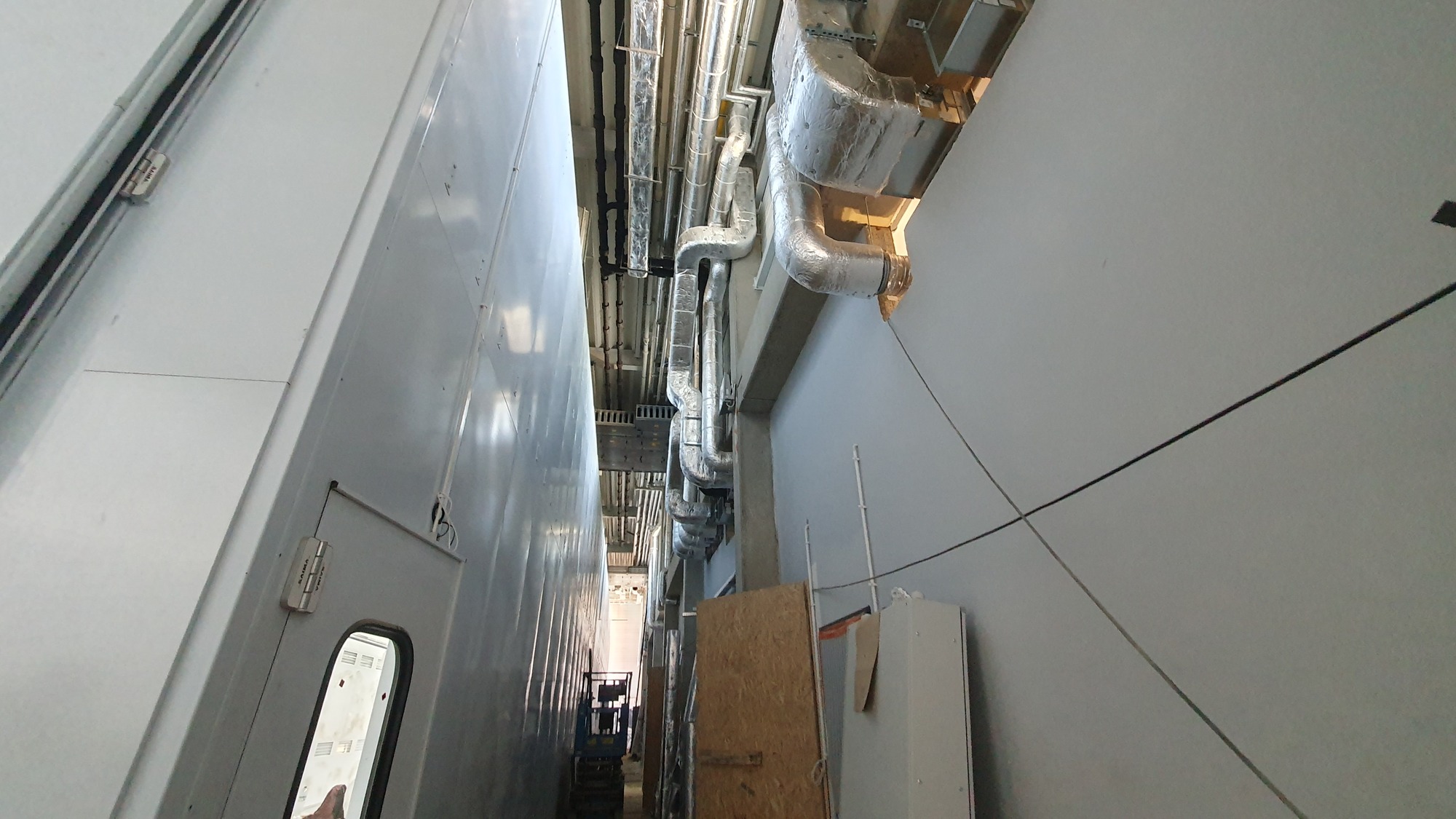

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) wykonano posadzkę żywiczną w pomieszczeniu lakierni. Wykonawca kontynuuje montaż instalacji sufitowych i technologii lakierni.

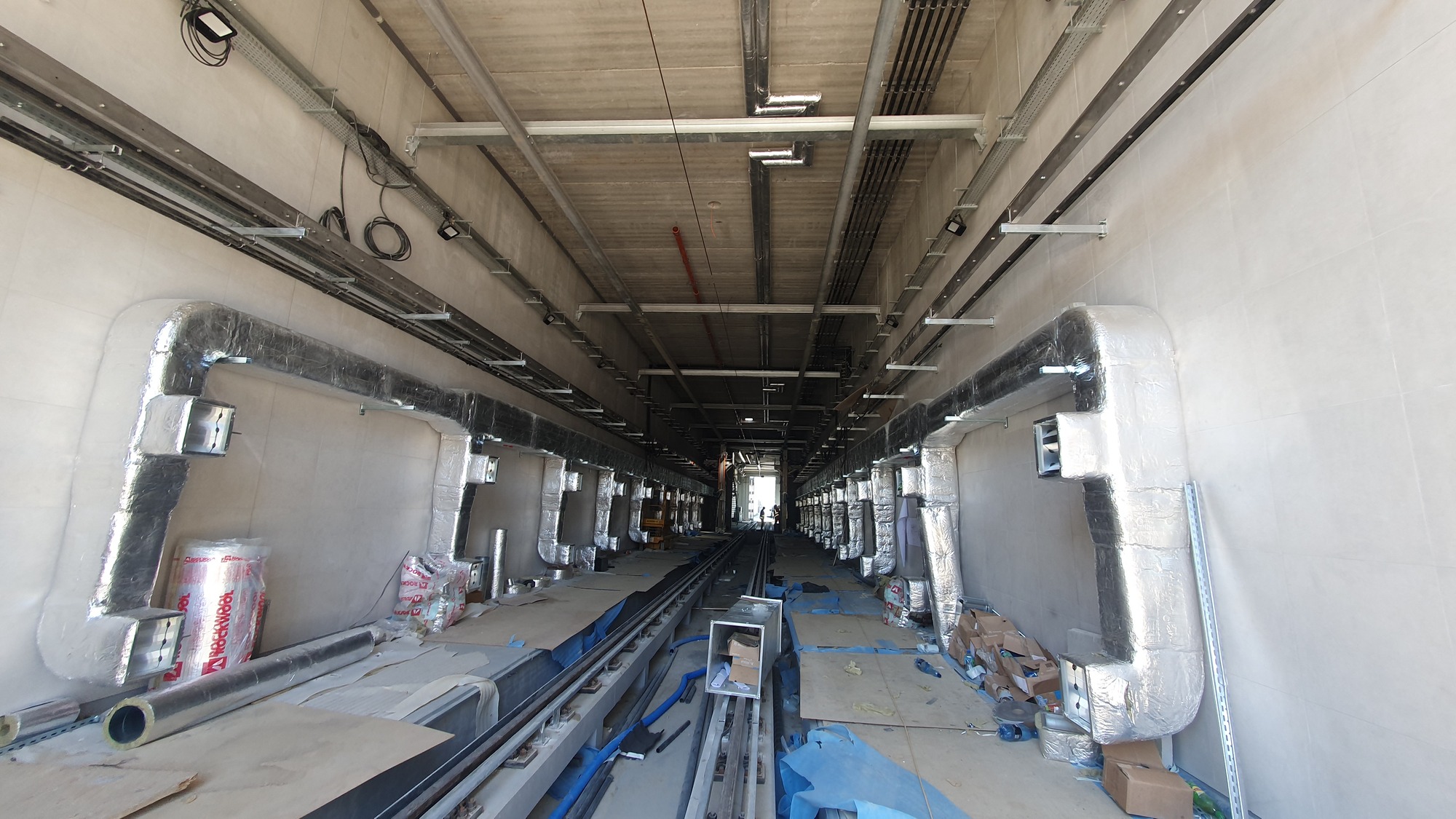

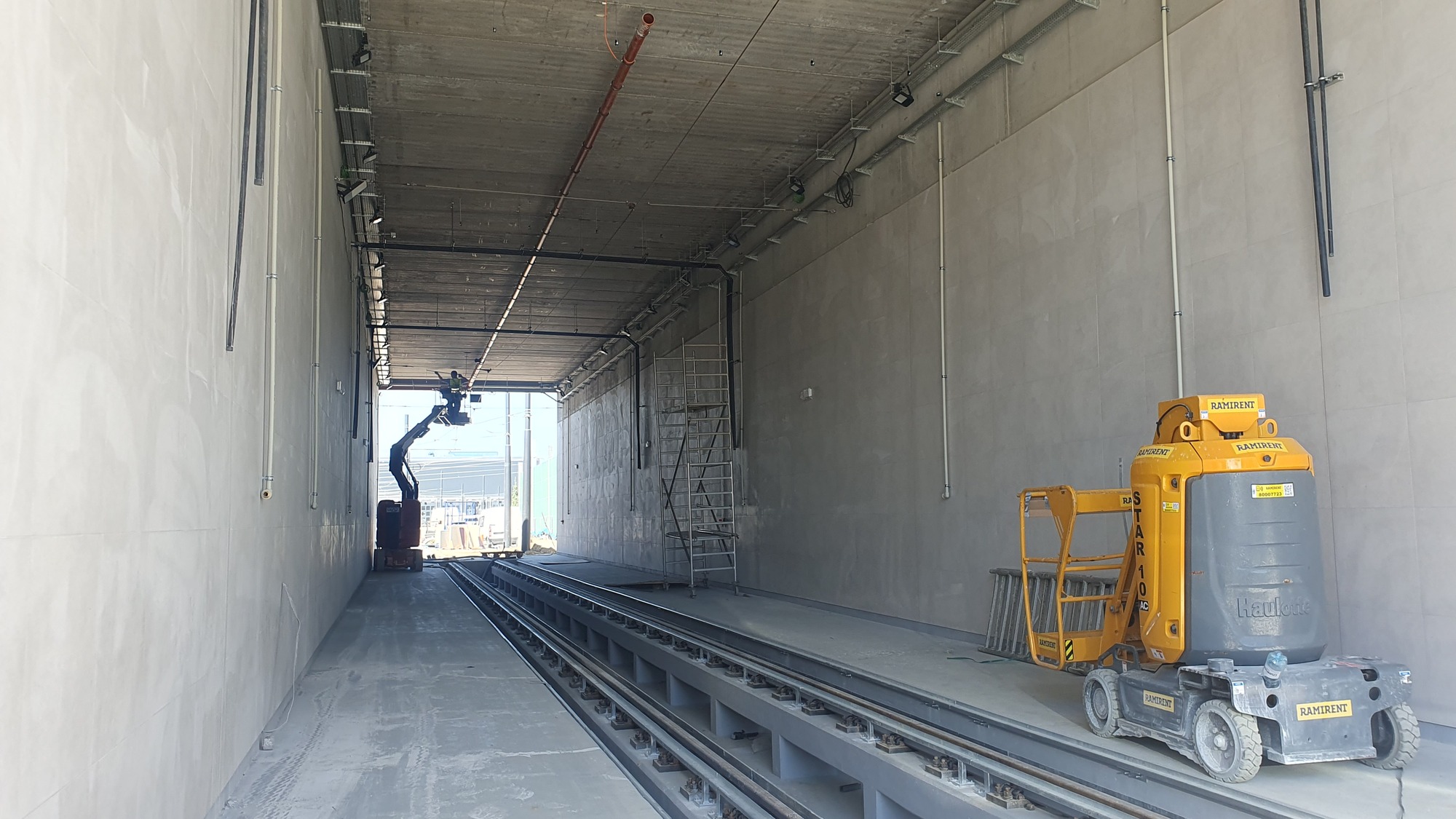

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) montowana jest konstrukcja myjni portalowej wraz z instalacjami.

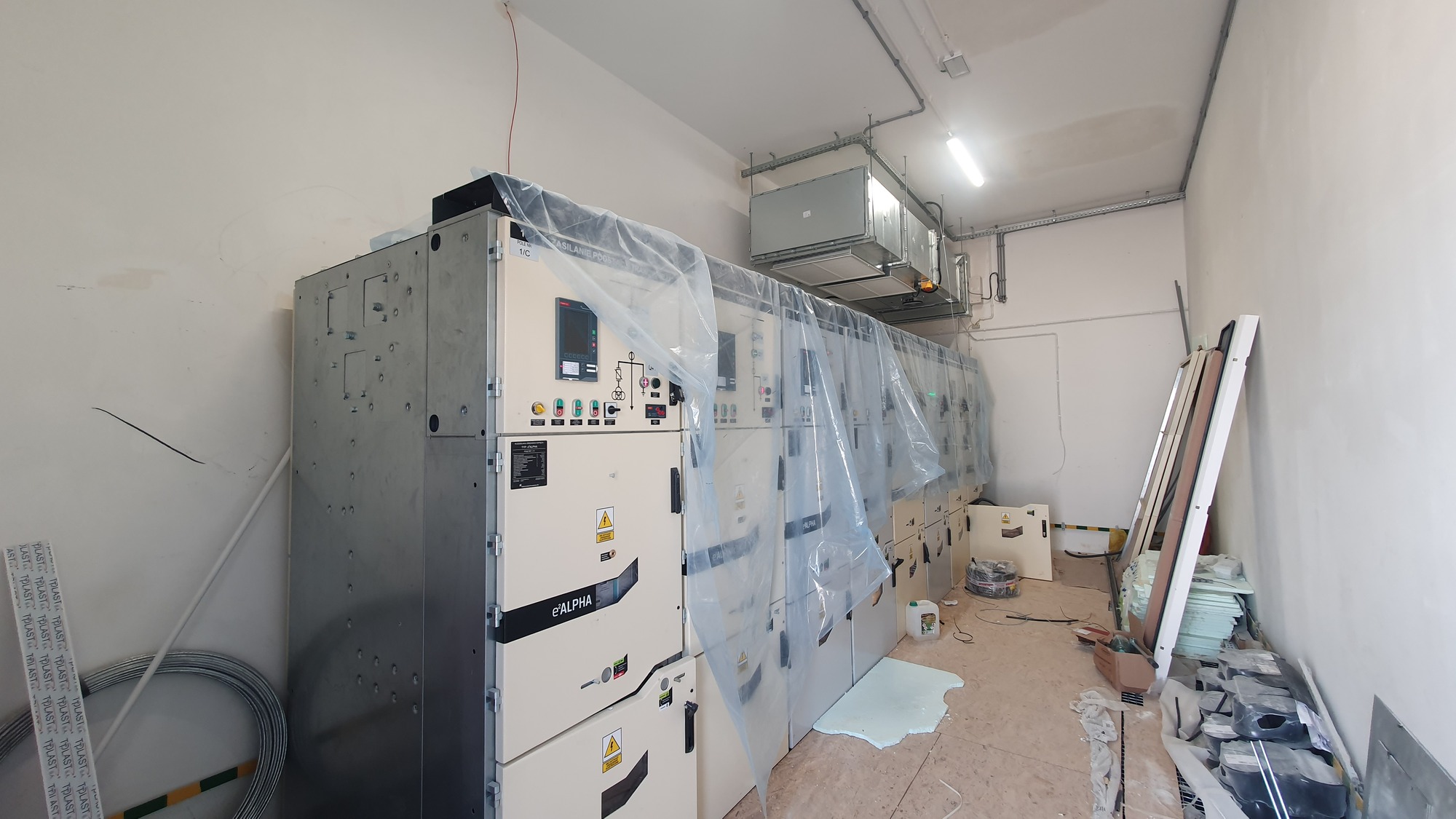

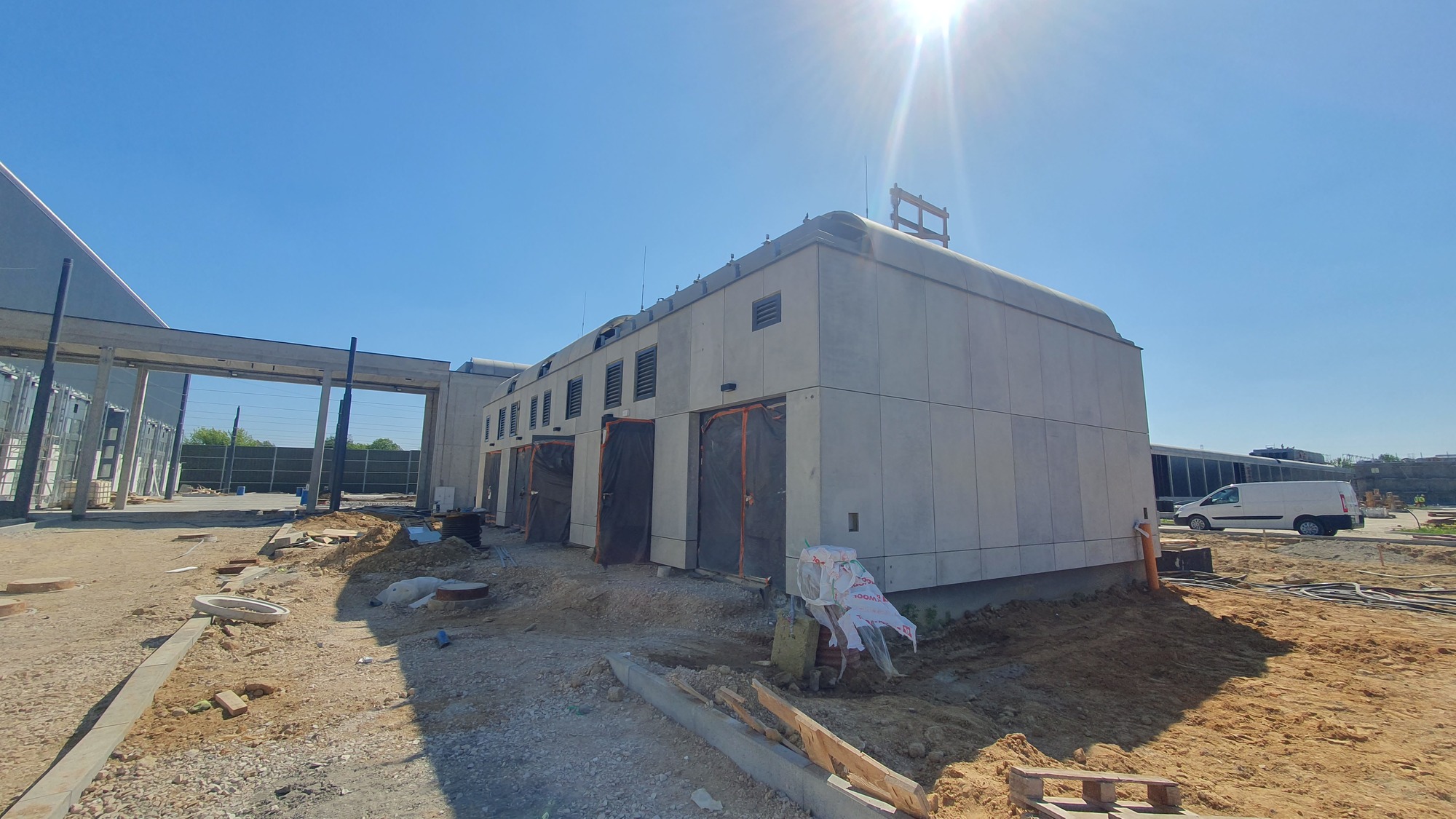

W ramach Budynku nr 12 (Trafostacja) wykonywana jest elewacja zewnętrzna z płyt GRC. Jednocześnie wewnątrz pomieszczeń trwa zabudowa i sprawdzenia szaf elektrycznych.

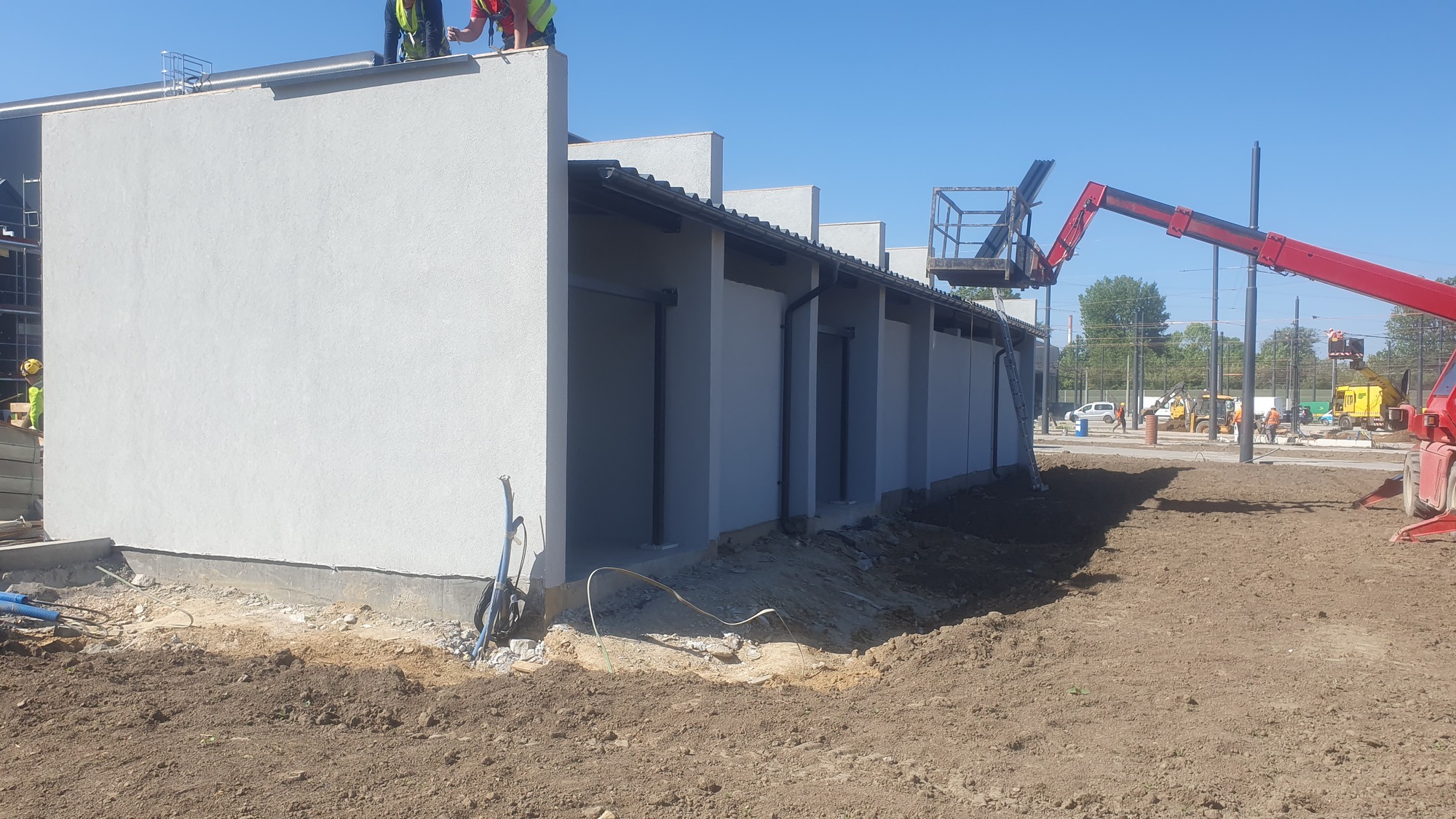

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) trwają prace związane z wykonaniem obróbek blacharskich oraz ścianek ażurowych.
