Postęp prac - lipiec 2024 r.
Wydano decyzję o pozwoleniu na użytkowanie drogi dojazdowej do zajezdni. Rozpoczęliśmy proces uzyskania pozwolenia na użytkowanie poszczególnych budynków.

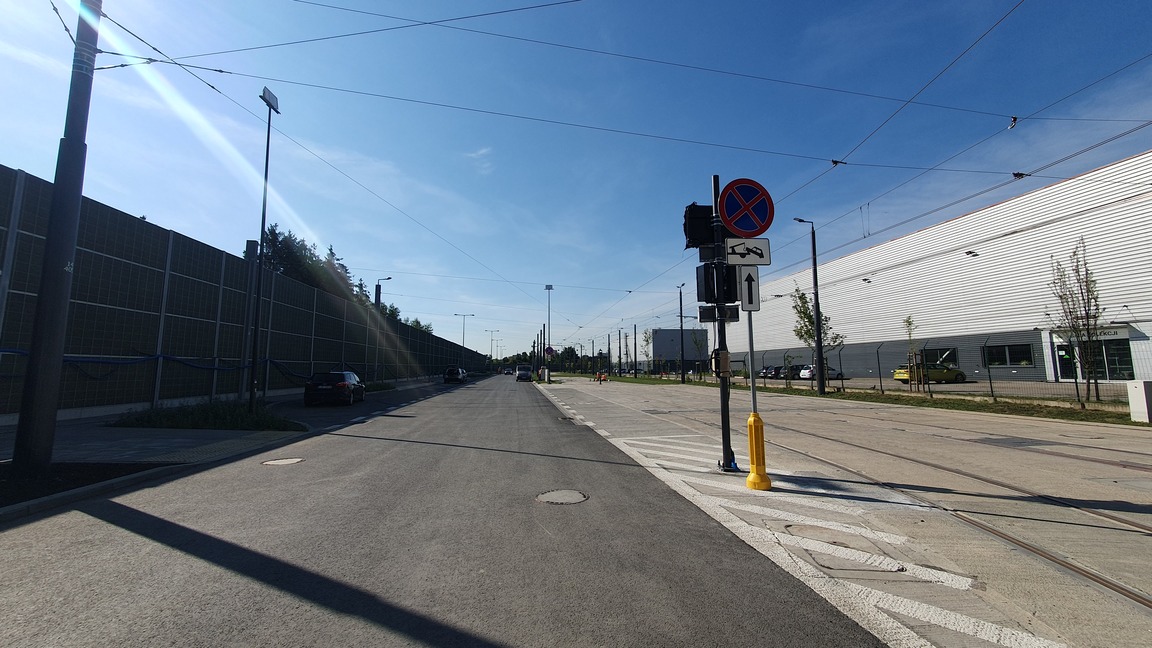

W pasie drogowym objętym decyzją ZRID na ul. Inowłodzkiej trwają próby uruchomieniowe oraz testy zwrotnic.

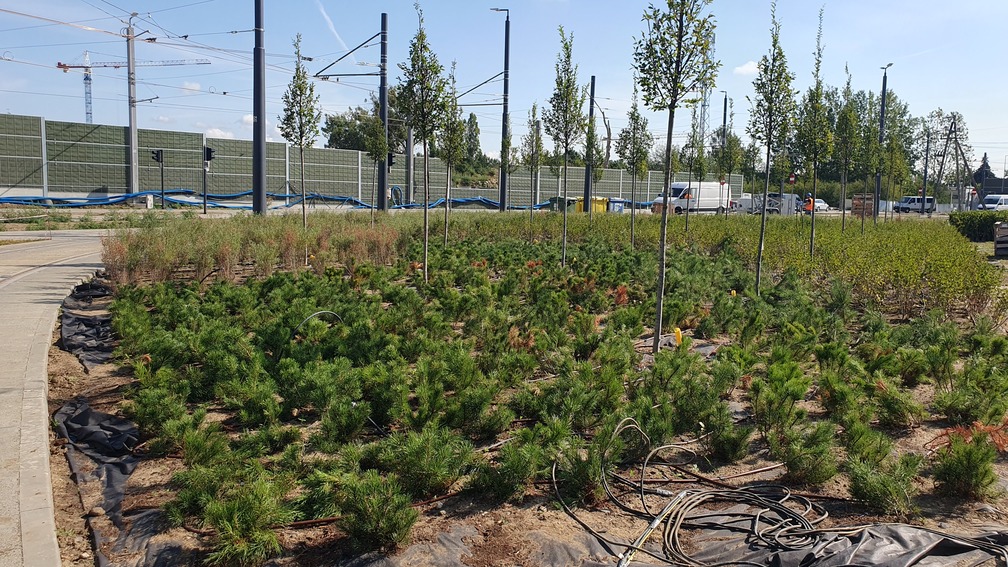

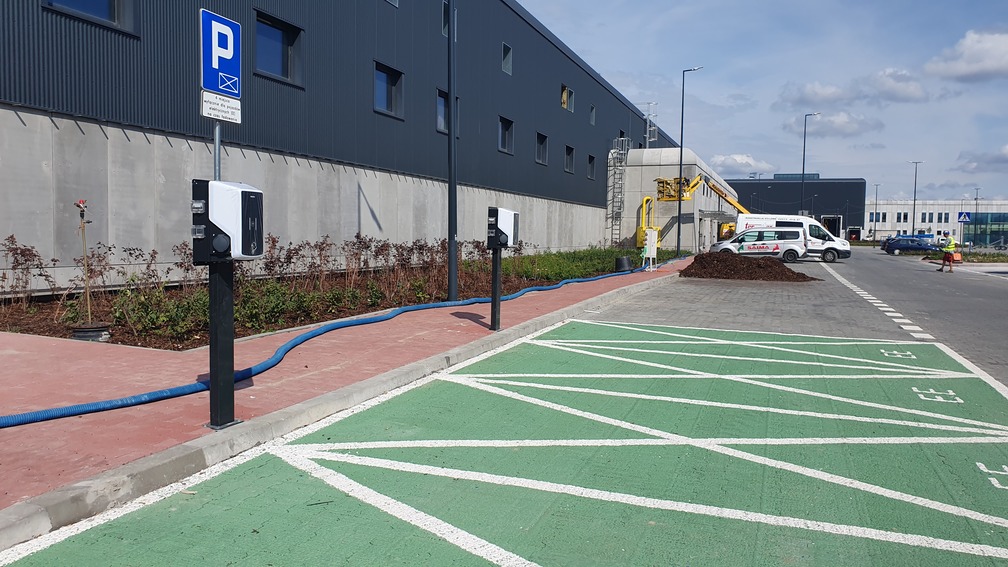

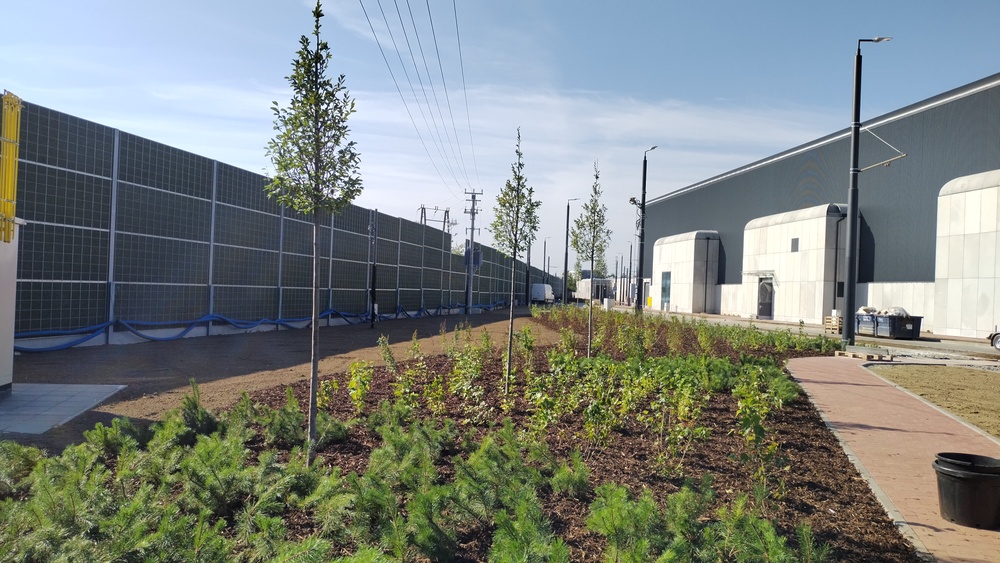

Na terenie zajezdni wykonywane są zabudowy małej architektury oraz urządzeń typu ładowarki EV, szafy, sterowniki. Kontynuowane są również nasadzenia drzew i krzewów, montowane są również elementy małej architektury.

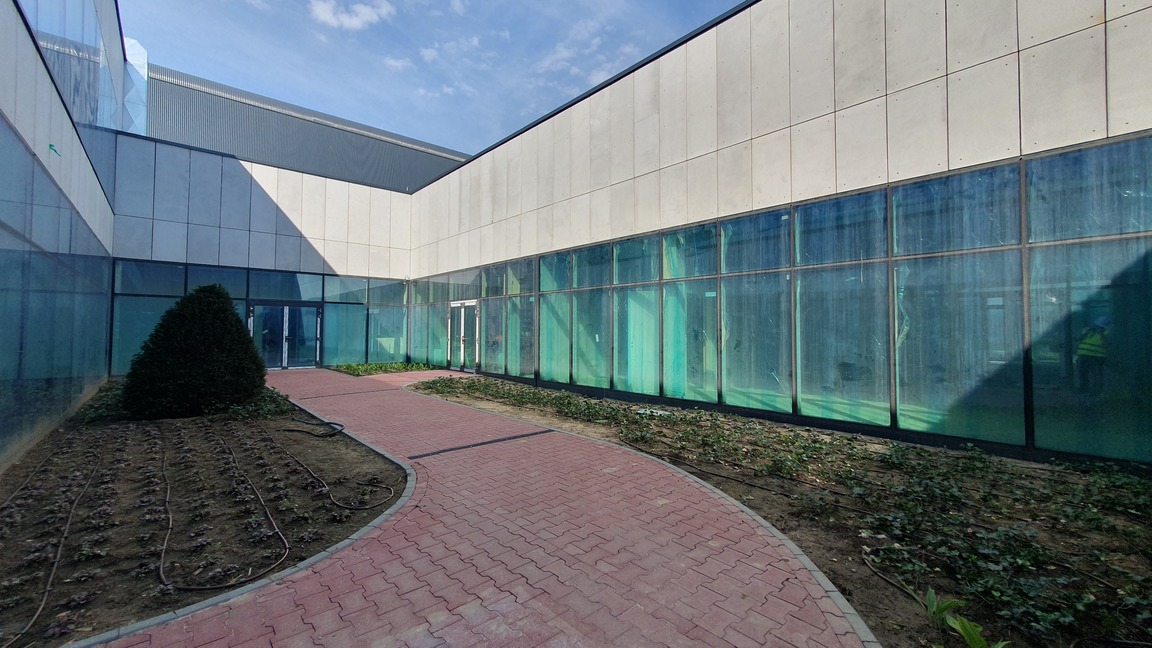

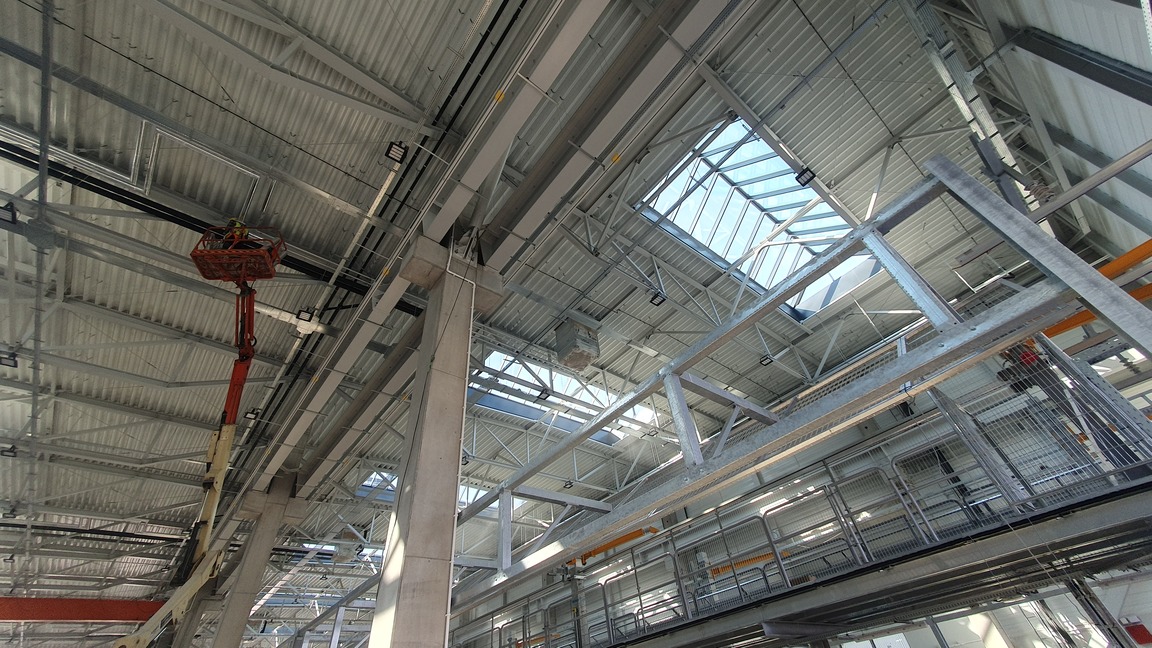

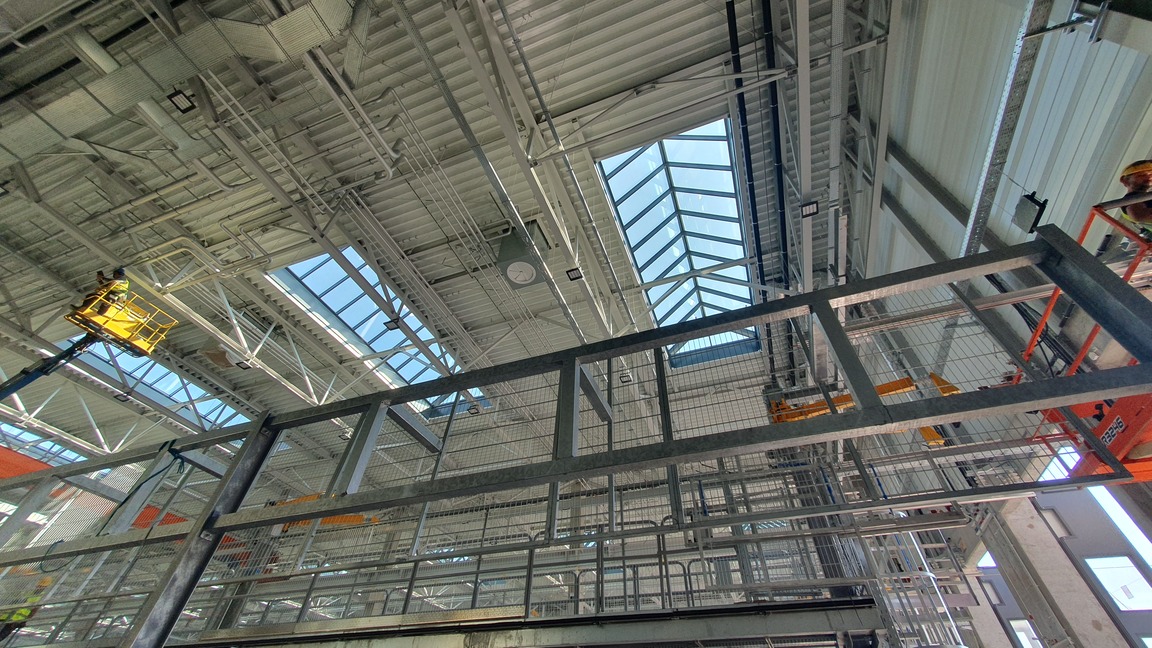

W ramach Hali napraw oraz części obsługi technicznej (Bud. nr 1a, Bud 1c) wykonywane są instalacje (ostatnie prace montażowe oraz sprawdzenia). W zakresie robót budowlanych trwają prace przy wykonywaniu posadzek z żywic. Trwają również prace w zakresie pomostów do obsługi dachów taboru tramwajowego. W części warsztatowo-magazynowej (Bud. nr 1b) trwa wykańczanie pomieszczeń oraz wykonano nasadzenia w patio.

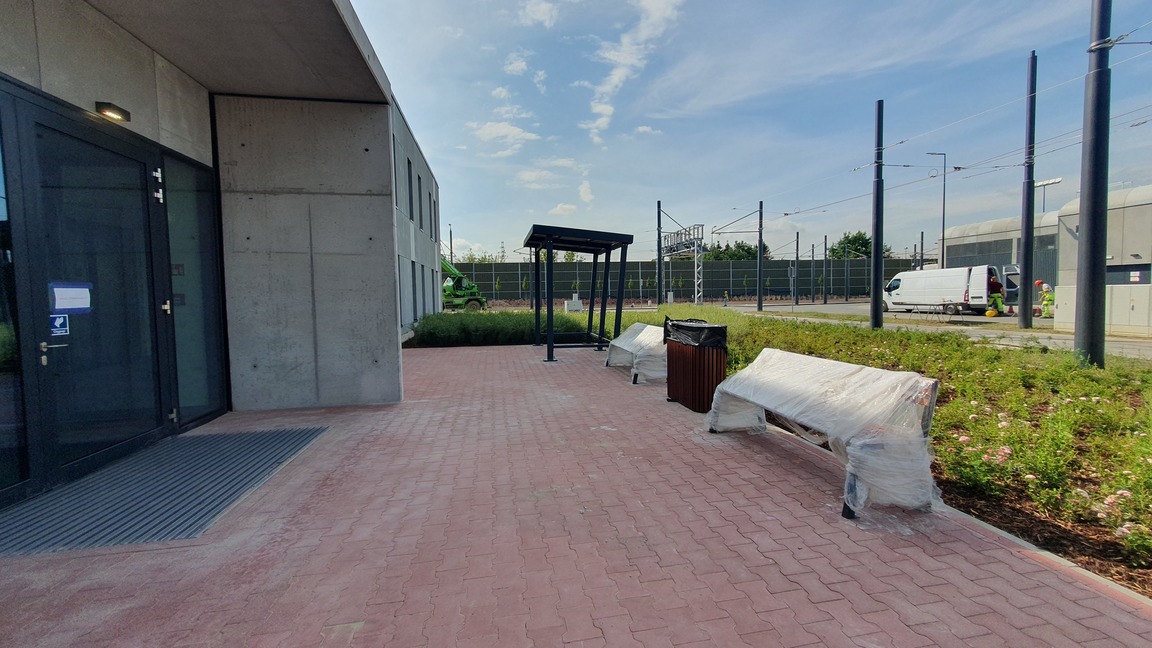

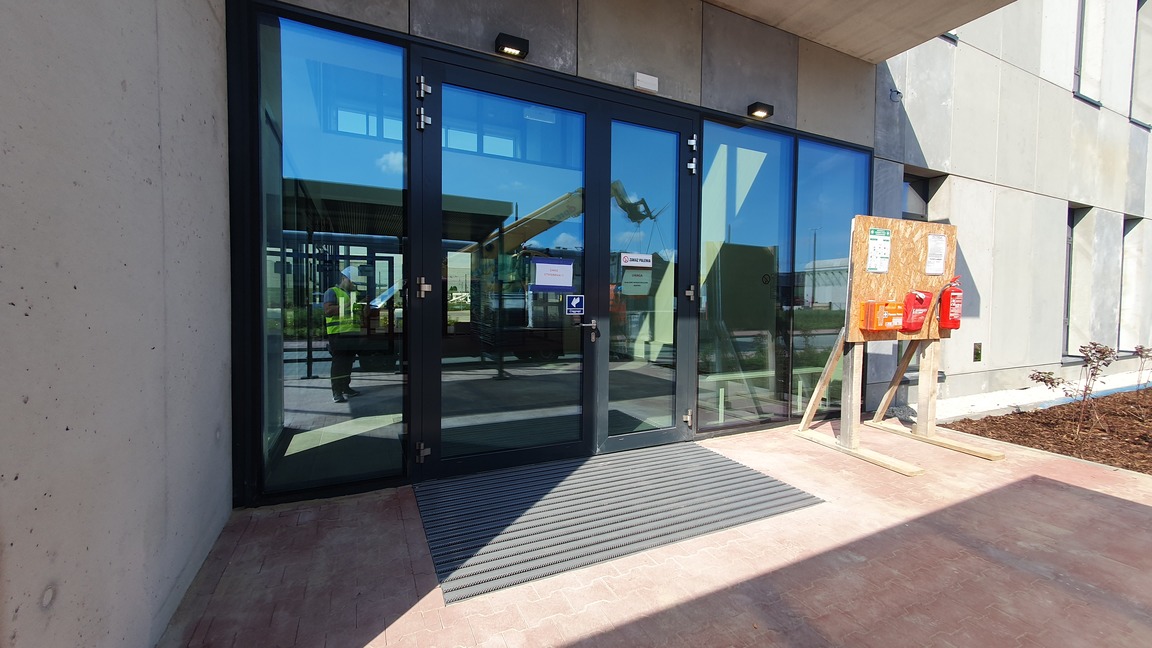

Wokół Budynku nr 2 (Budynek administracyjny) instalowana jest mała architektura, a przed wejściami montowane są wycieraczki. Wewnątrz budynku trwa montaż mebli.

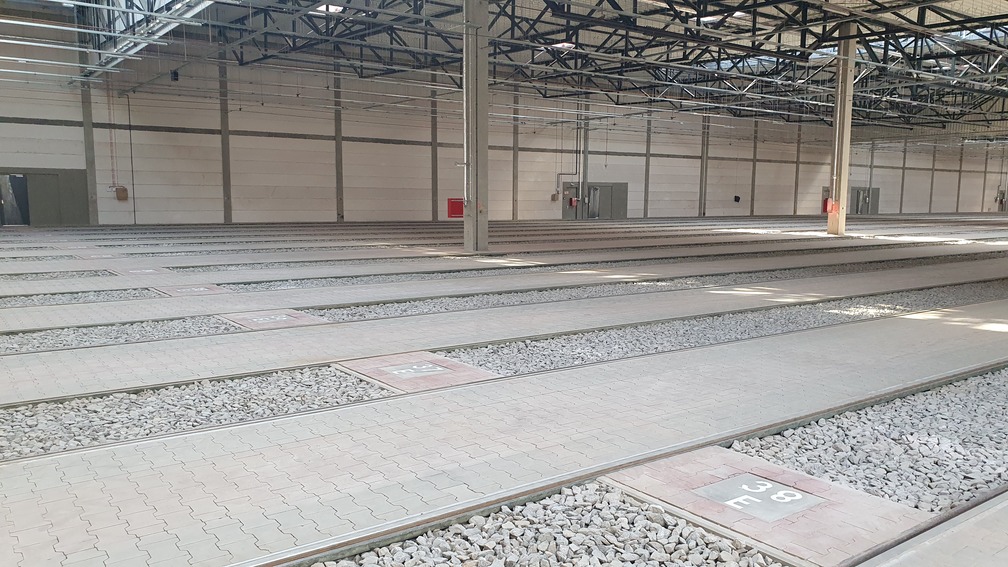

W ramach Budynku nr 3 (Hala postojowa) montowane są sygnalizatory oraz wyświetlacze wraz ze sterowaniem. Miejsca postojowe dla taboru zostały ponumerowane.

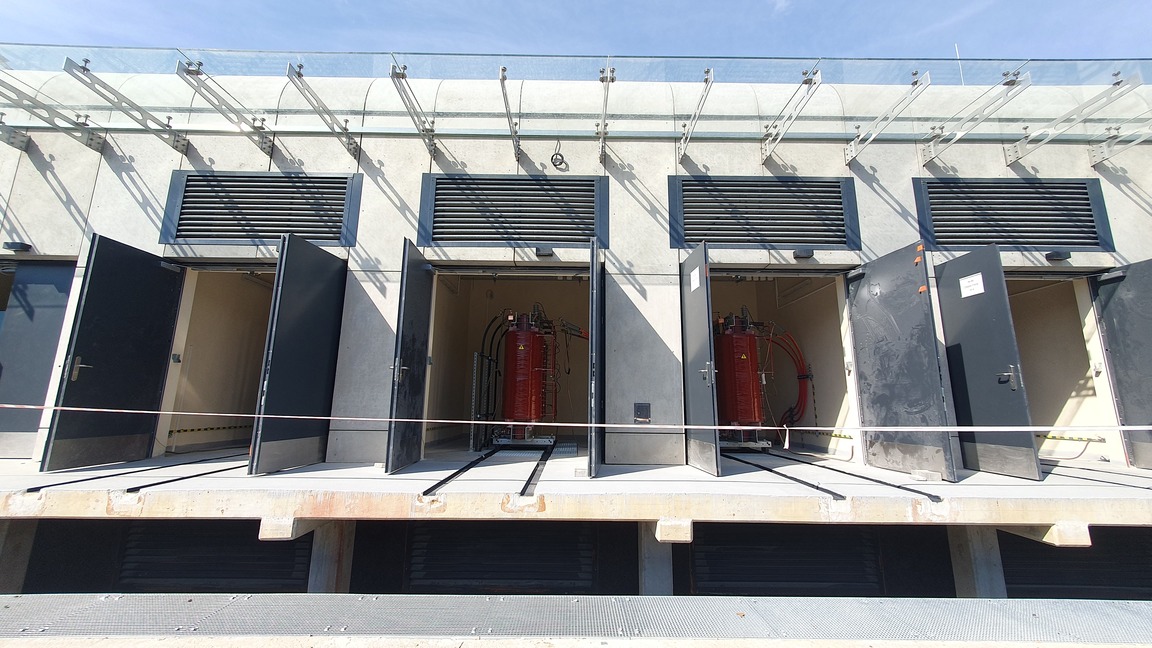

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) wykonywana jest zabudowa pomieszczeń na poziomie „-1”. Na zewnątrz budynku wykańczana jest stolarka drzwiowa oraz trwają prace w zakresie wykończenia chodnika zewnętrznego.

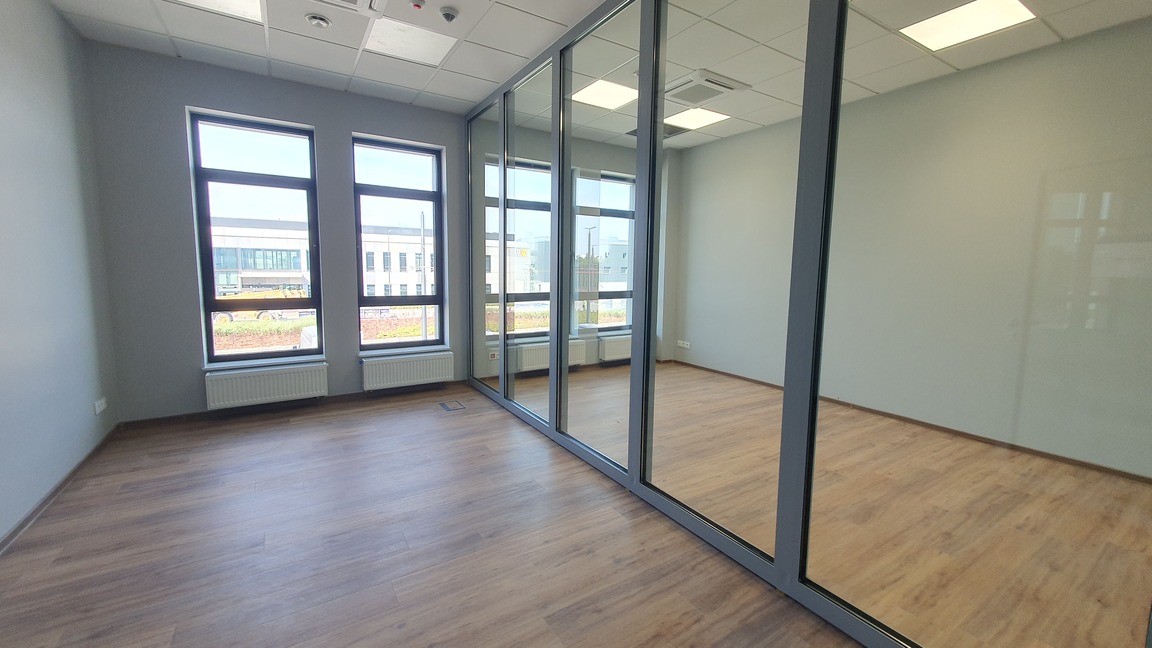

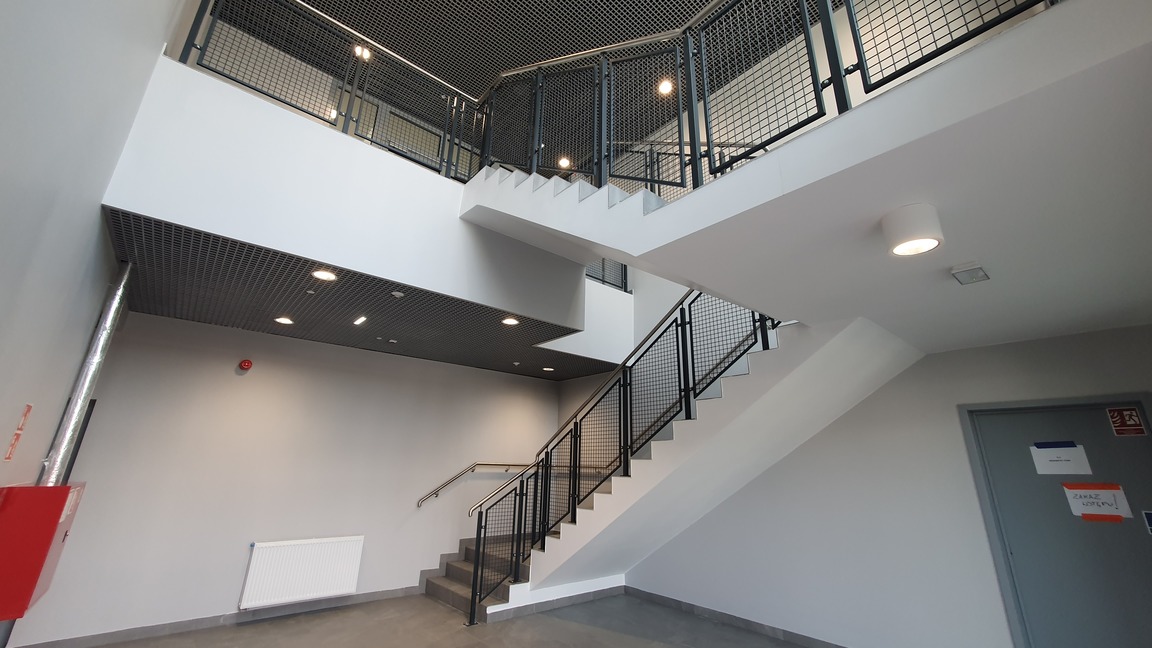

W Budynku nr 5 (Budynek pogotowia sieciowego i torów) trwają prace porządkowe oraz montaż mebli i urządzeń.

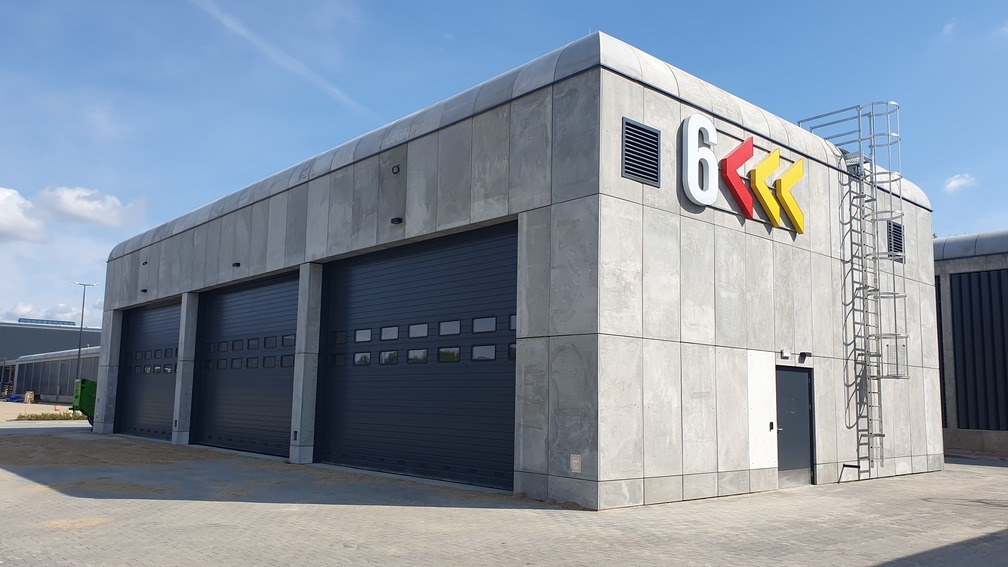

W ramach Budynku nr 6 (Wiata garażowa) zamontowano oznaczenie budynku.

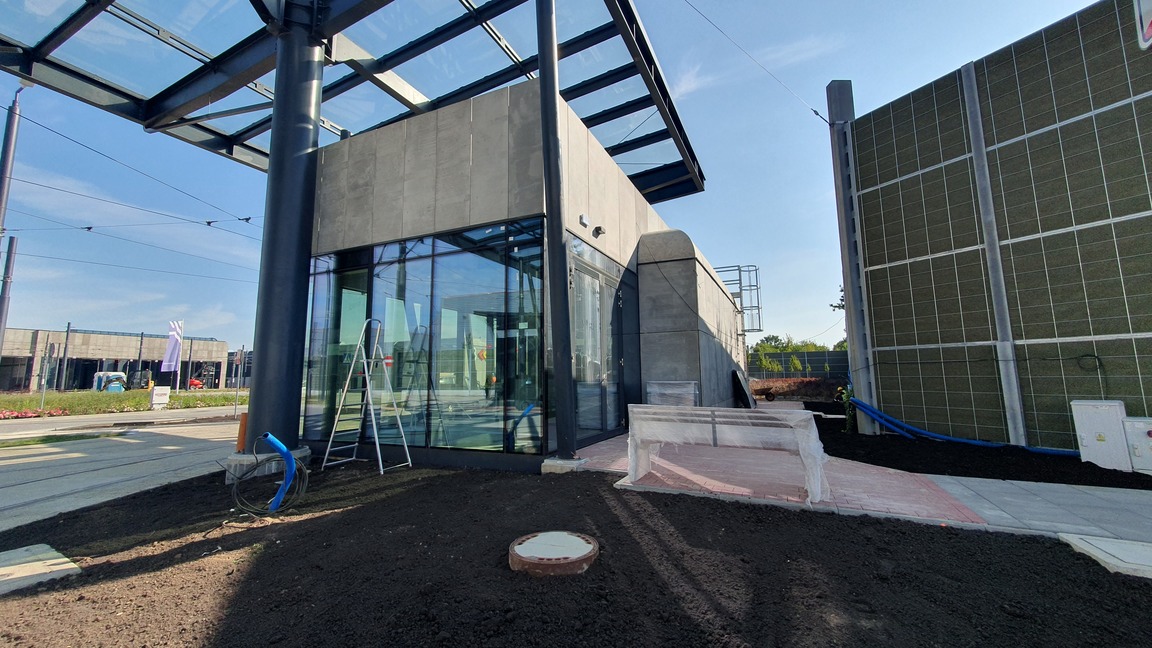

W Budynku nr 7a (portiernia) trwają prace związane z wykończeniem pomieszczeń, a wokół obiektu instalowana jest mała architektura.

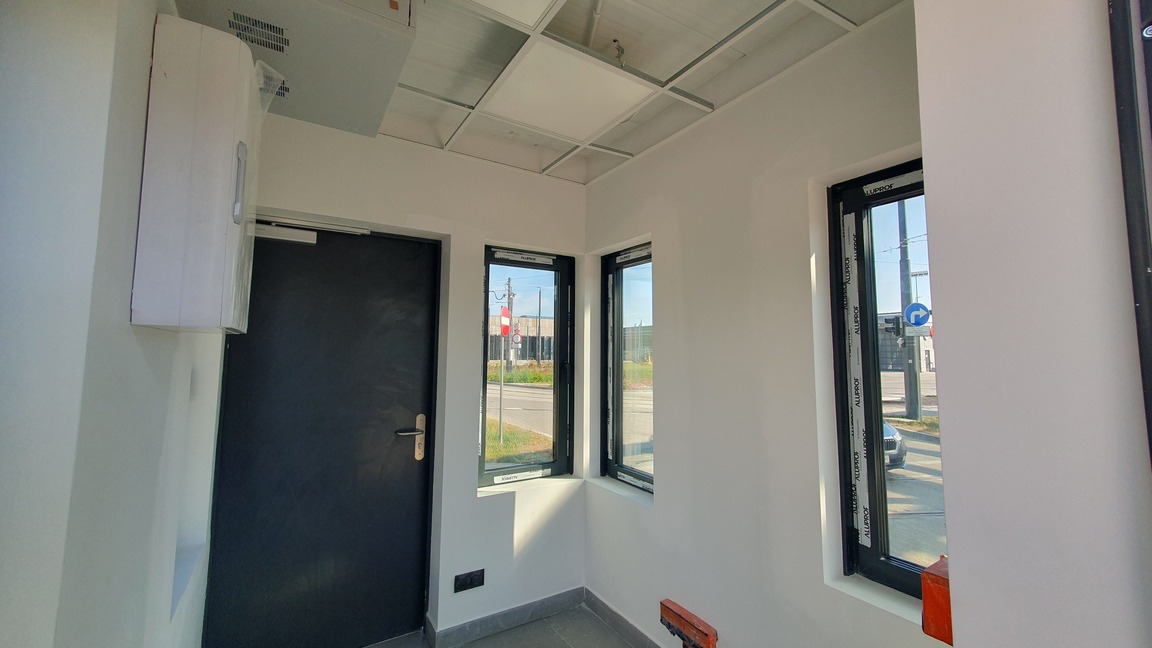

W Budynku nr 7b (budka wartownicza) montowany jest sufit podwieszany oraz instalowane są szafy elektroenergetyczne.

Wokół Budynku nr 8 (garażowego) instalowana jest mała architektura.

W Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) zabudowywane są szyny oraz wykonywany jest montaż instalacji podsufitowych.

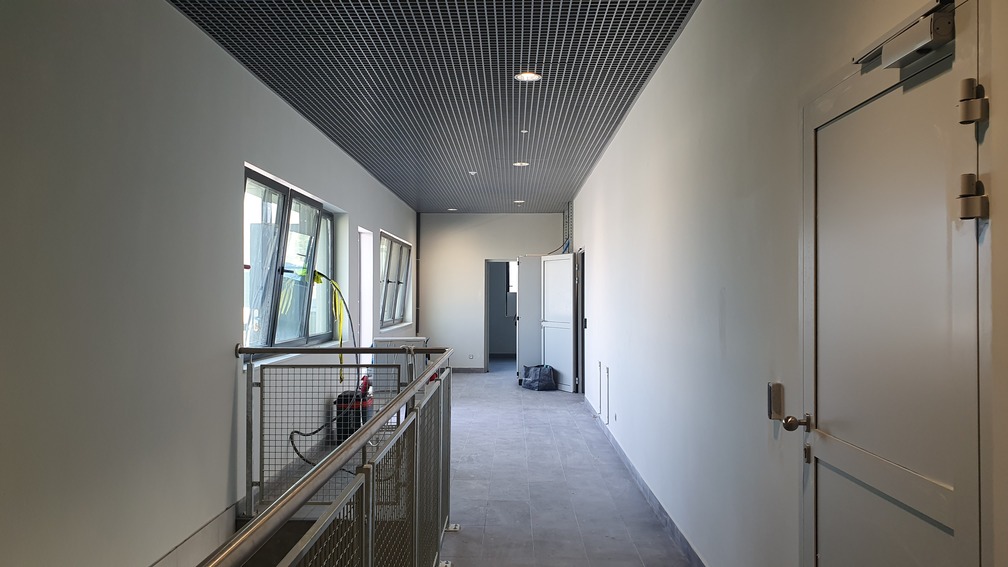

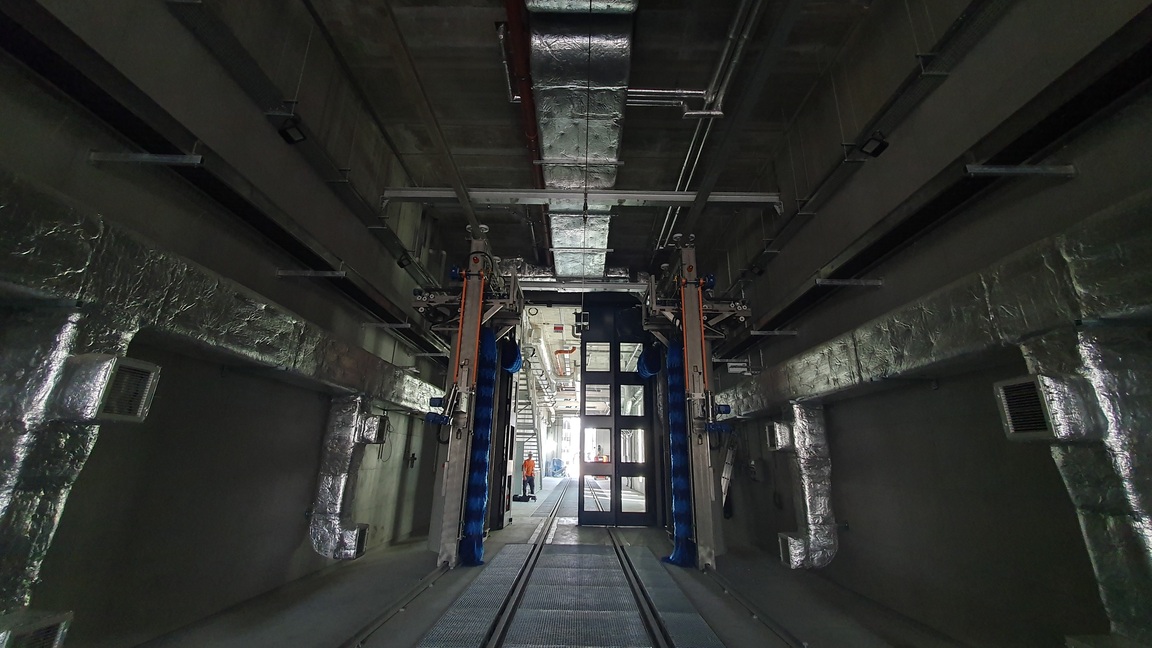

W Budynku nr 10.11 (Budynek czyszczenia i mycia) na poziomie „+1” malowane są ściany oraz wykonywany jest montaż instalacji sanitarnych i elektroenergetycznych. Na parterze wykonywana jest zabudowa myjni całopojazdowej.

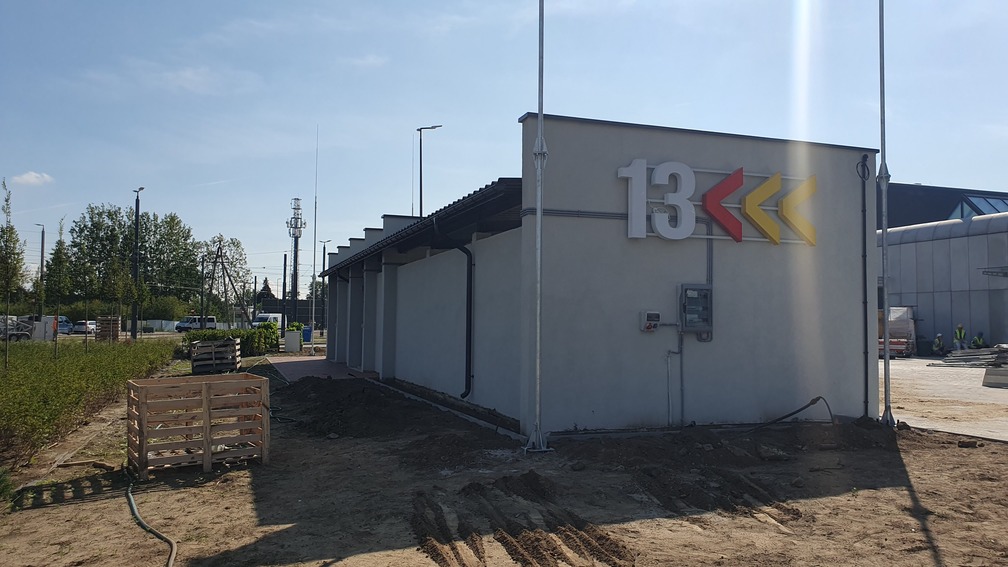

Na ścianie zewnętrznej Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) zamontowano oznaczenie budynku. Jednocześnie trwają prace porządkowe wokół budynku.

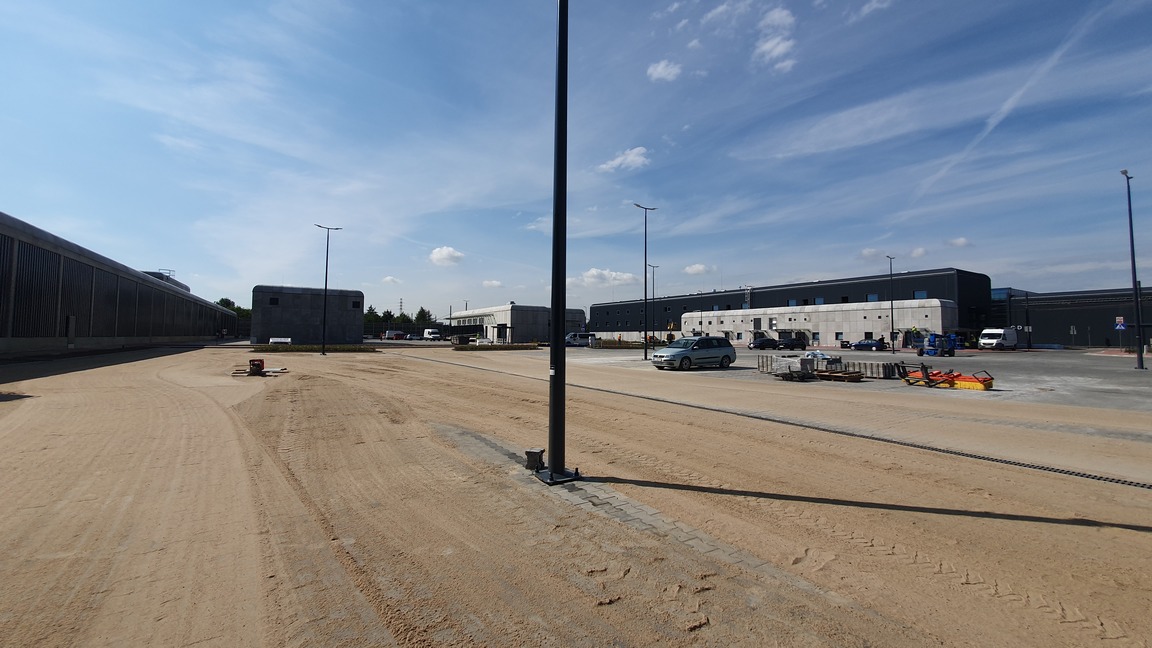

W ramach Obiektu nr 16 (Zbiornik retencyjny i parking) trwają prace porządkowe oraz wykonywana jest segregacja miejsc postojowych.
