Postęp prac - kwiecień 2024 r.

Zajezdnia Annopol coraz bliżej końca budowy. W Hali postojowej stacjonują pierwsze trzy składy – PESA 128N Jazz oraz Konstal 105N (tzw. stopiątki), które testują infrastrukturę tramwajową na nowej zajezdni. Z kolei roboty drogowe na skrzyżowaniu ul. Annopol i ul. Inowłodzkiej są już na ukończeniu co pozwoli na przywrócenie ruchu w tym rejonie jeszcze w tym miesiącu.

W pasie drogowym objętym decyzją ZRID na ul. Inowłodzkiej rozpoczęto wykonywanie warstwy ścieralnej. Jednocześnie montowane są ekrany akustyczne oraz przygotowywany jest teren zielony pod rozsiewanie trawy.

Wykonywanie warstwy ścieralnej
Przygotowanie podłoża

Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: wykonywanie zabudowy betonowej torowisk, układanie instalacji teletechnicznych, krawężników przy placach manewrowych. Trwają prace nad wykonywaniem podbudów i nawierzchni docelowej dróg. Rozpoczęto kolejne nasadzenia drzew.

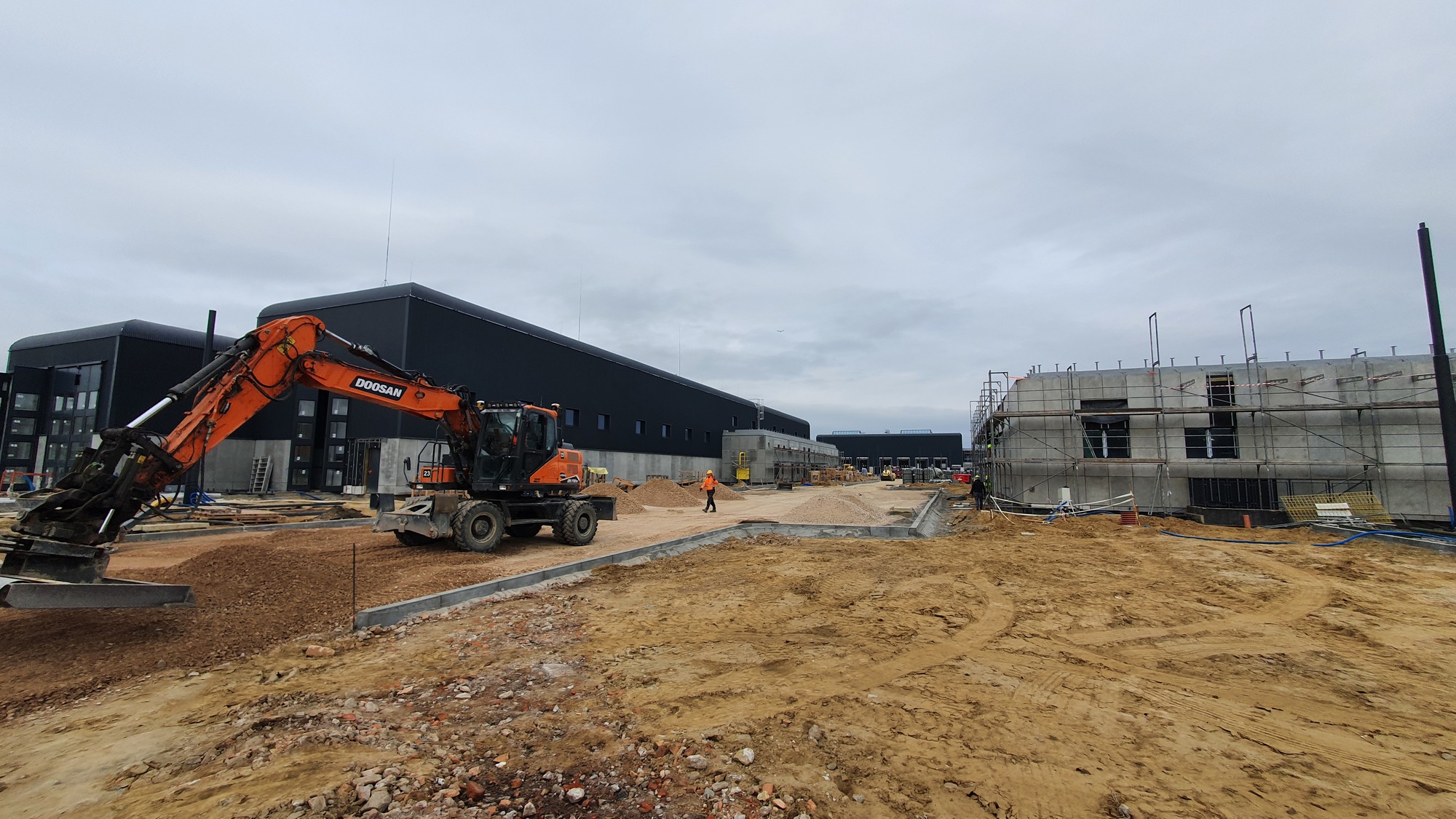

Wykonanie krawężników placu manewrowego
Nasadzenia

W ramach Budynku nr 1a (Hala remontowa) Wykonawca jest w trakcie montowania zabudowy kanałów oraz ścieków. Montowana i ustawiana jest również konstrukcja pod pomosty robocze, jednocześnie pod szynami są wykonywane podlewy. W części warsztatowo-magazynowej (Bud. nr 1b) trwają prace wykończeniowe oraz instalacyjne m.in.: izolacja instalacji sanitarnych, montaż wentylacji i klimatyzacji, tynkowanie, montaż płyt GK, montaż instalacji natynkowych oraz podsufitowych. Rozpoczęto montaż witryn wraz ze stolarką wewnętrzną. W części obsług technicznych (Bud. nr 1c) obecnie montowana jest konstrukcja stalowa pomostów do obsługi dachów wagonów (elementy poziome wraz z instalacją), schody stalowe i drabiny do pomostów oraz bramę wewnętrzną pomiędzy częścią B i C.

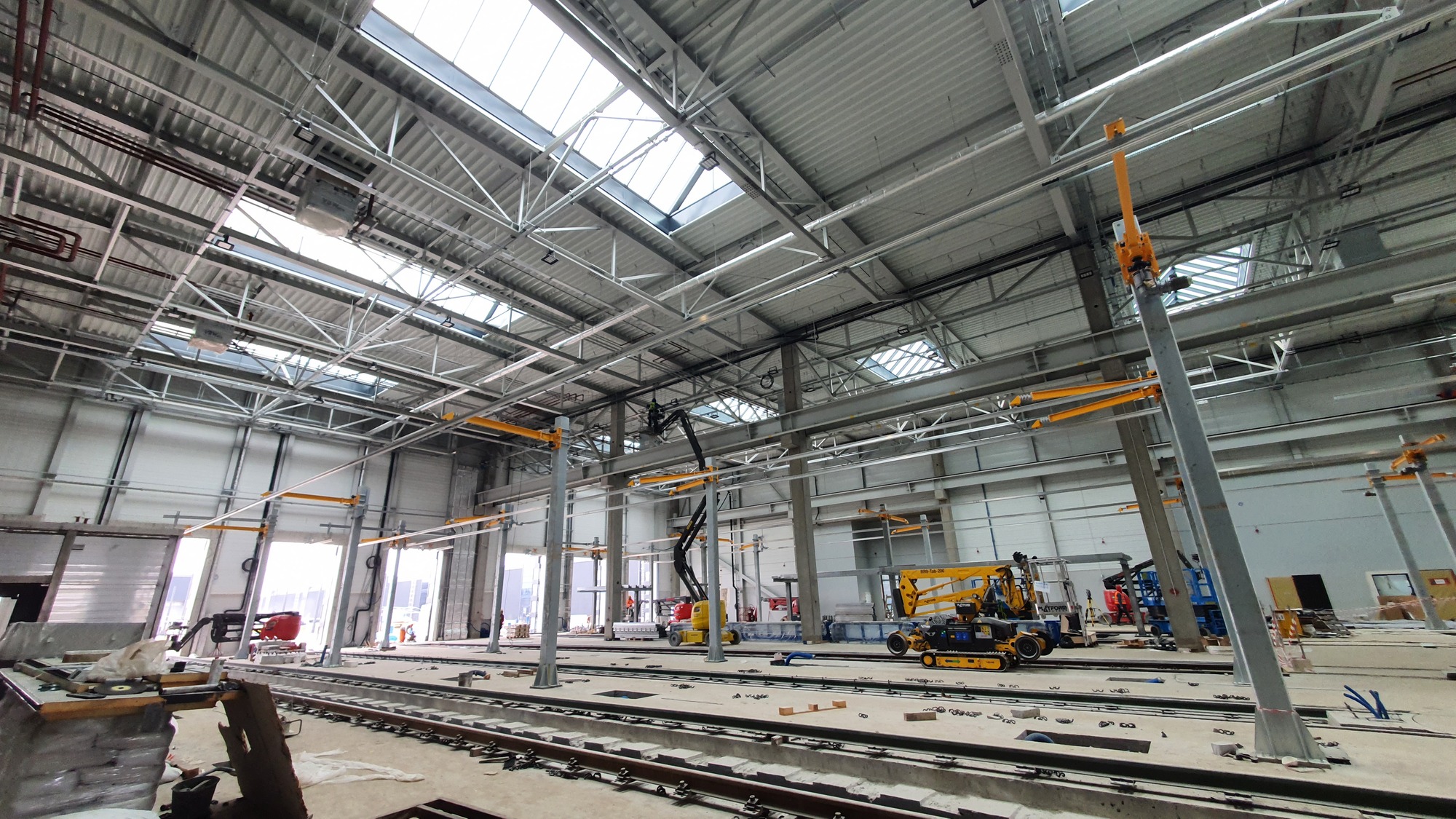

Bud. nr 1a (montaż konstrukcji podestów i sieci trakcyjnej)

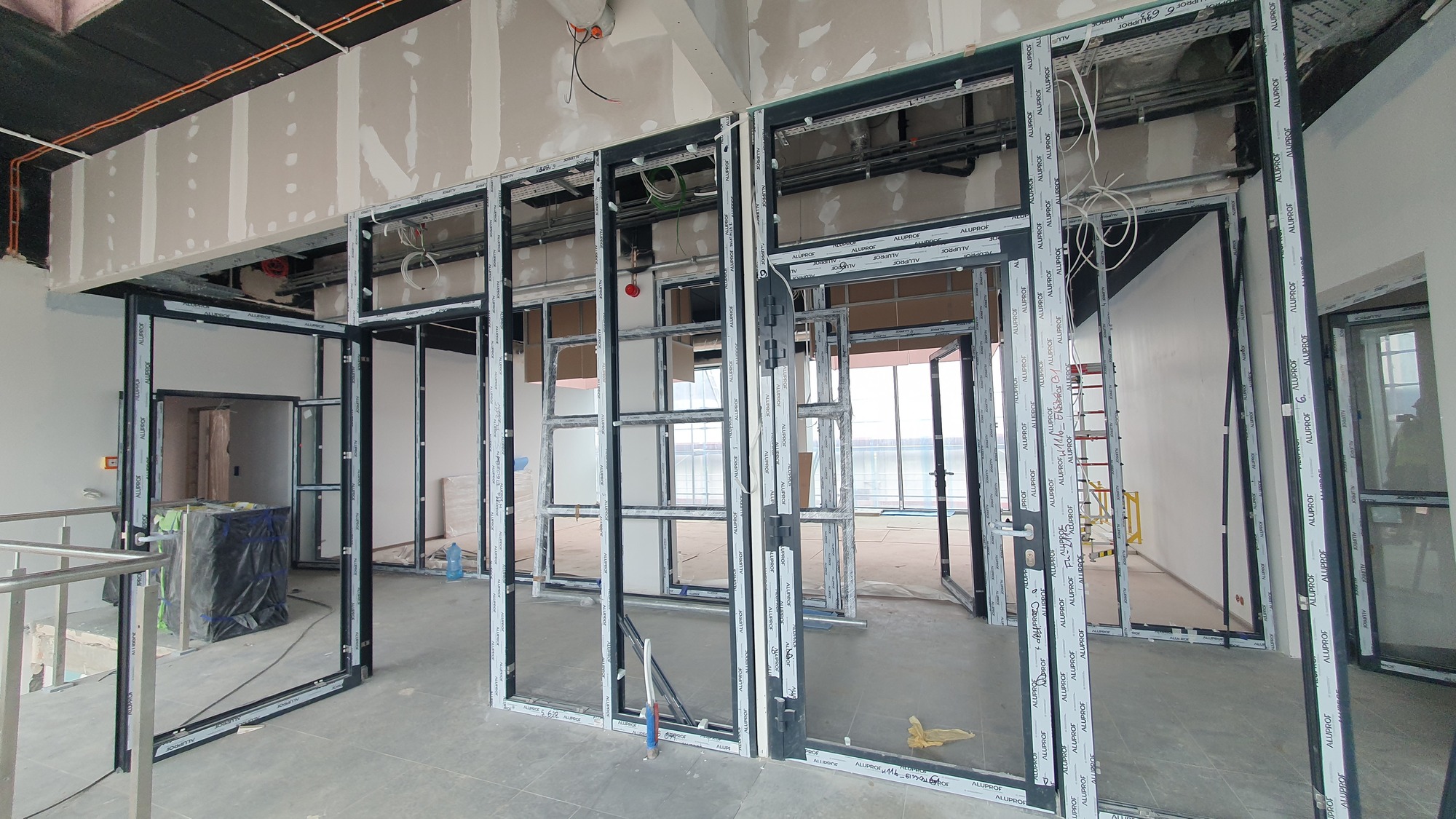

Bud. nr 1b (montaż witryn)
Bud. nr 1c (montaż schodów pomostów roboczych)

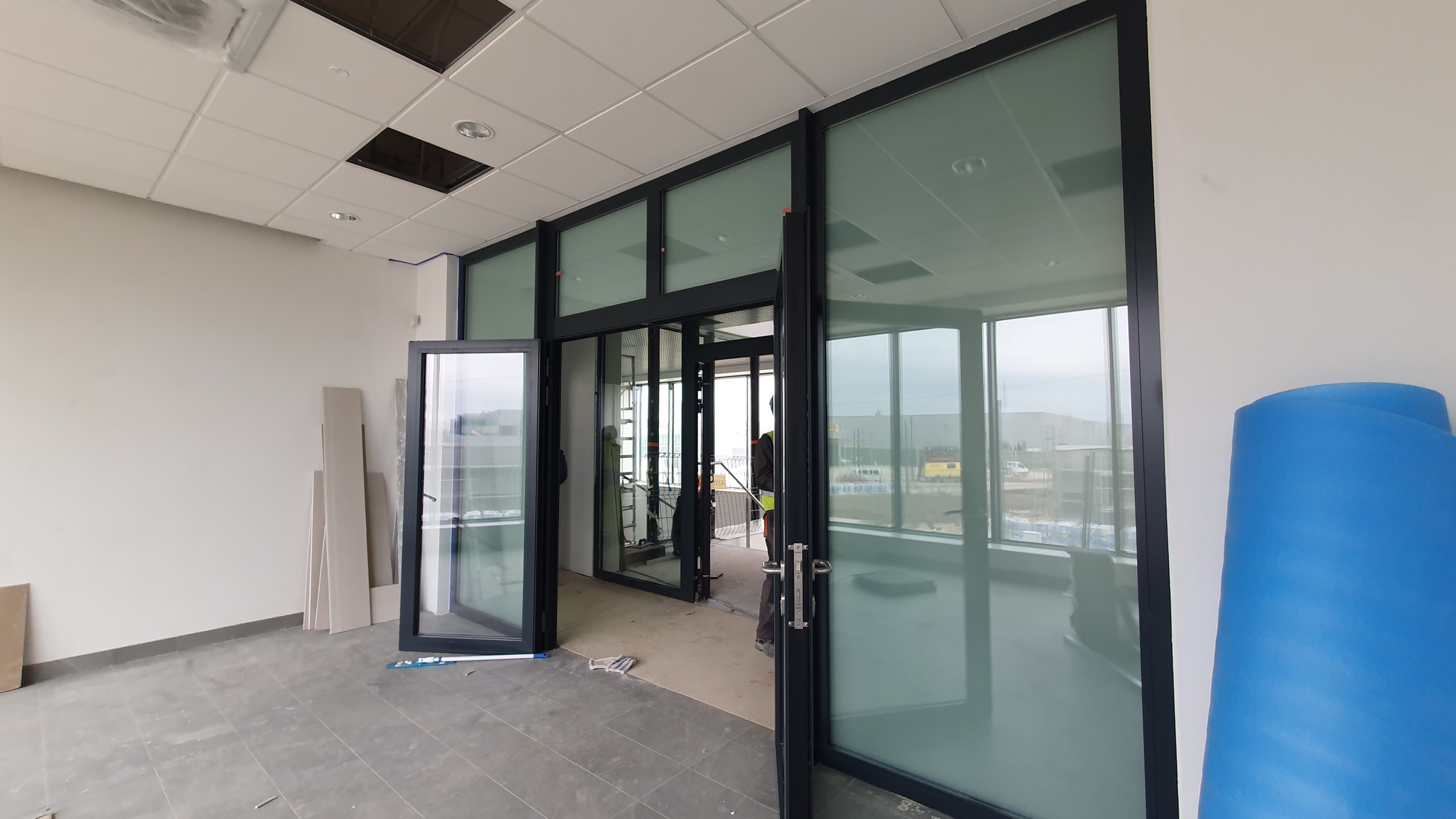

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż zabudowy sufitów. Jednocześnie trwa montaż przeszklenia witryn. Wykonawca ukończył montaż windy.

Bud. nr 2 (montaż zabudowy sufitu)

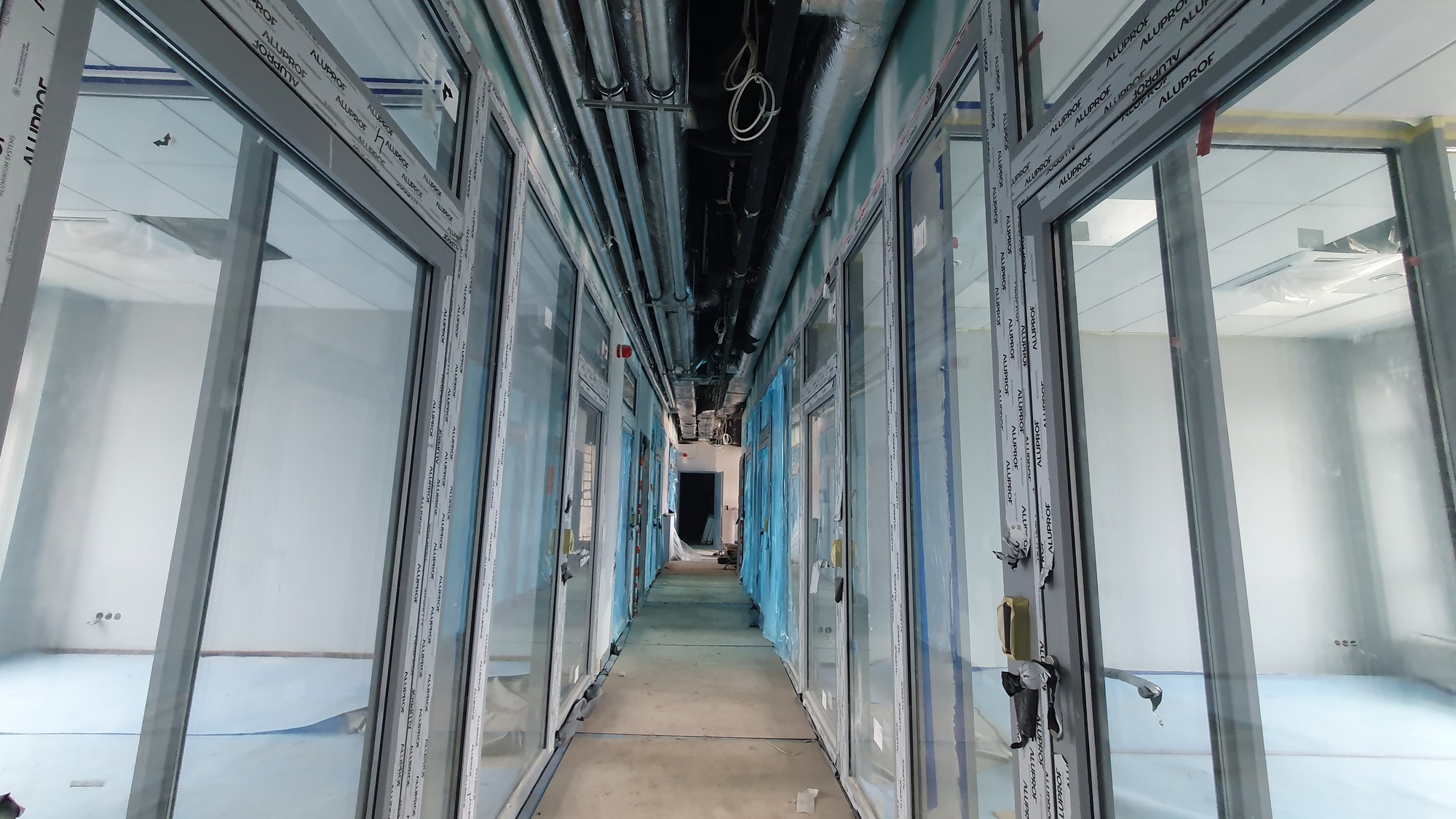

Bud. nr 2 (montaż przeszklenia fasad)

W ramach Budynku nr 3 (Hala postojowa) wykonano elewacje z płyt GRC. Kontynuowany jest montaż chodników w międzytorzu a jednocześnie wykonywane są ostatnie instalacje wewnątrz budynku.

Bud. nr 3 (wykonywanie chodników i instalacji)
Bud. nr 3 (wnętrze hali)

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) montowana jest elewacja z płyt GRC oraz rozpoczęto zabudowę stolarki drzwiowej wraz z wypełnieniem.

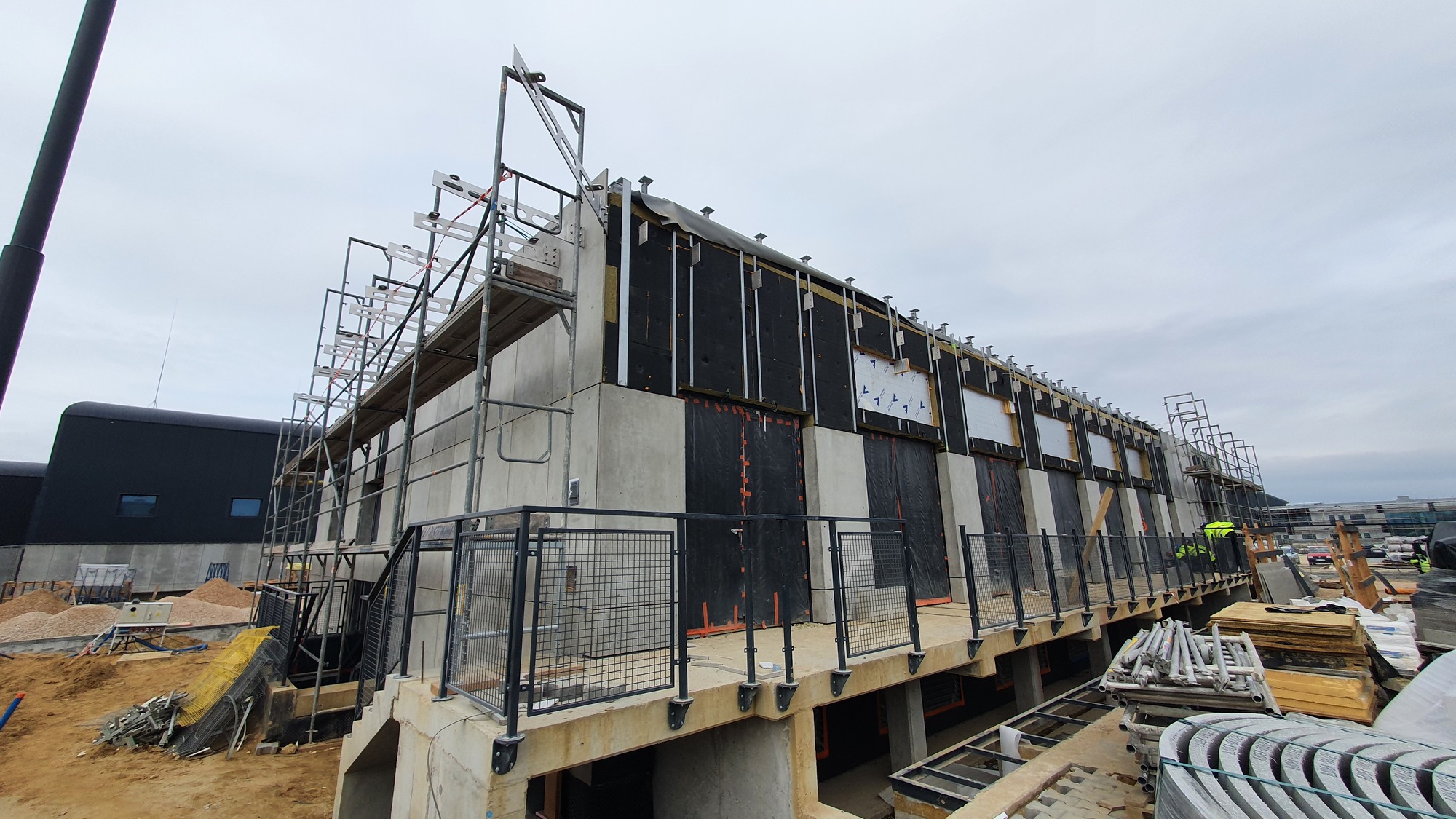

Bud. nr 4 (Montaż płyt GRC)

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) montowana jest zabudowa sufitów oraz montaż wypełnienia stolarki drzwiowej. Kontynuowane są również prace w zakresie sufitów podwieszanych Na zewnątrz budynku trwa montaż attyki z płyt GRC.

Bud. nr 5 (przeszklone witryny)

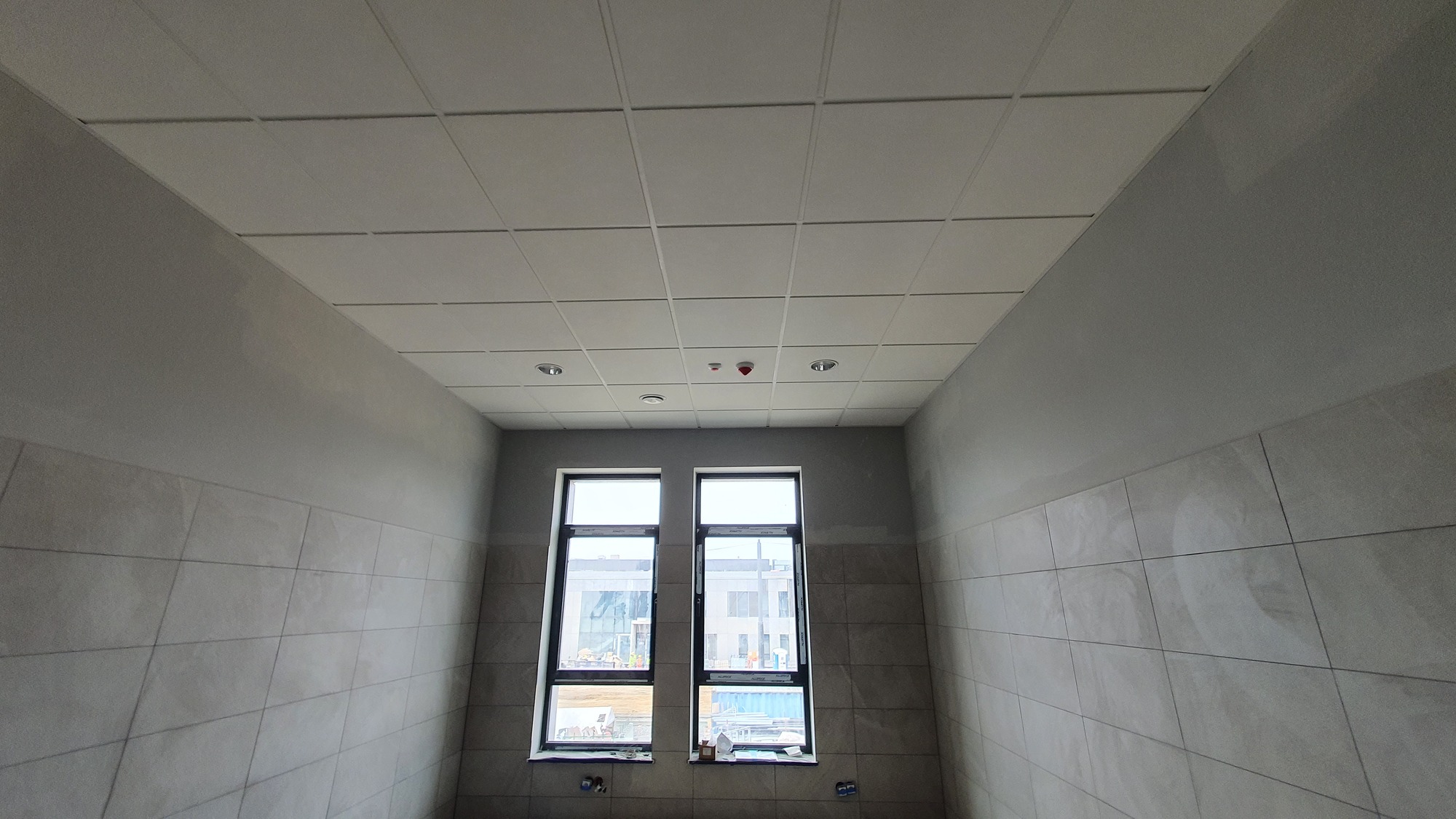

Bud. nr 5 (zabudowa sufitów)

W ramach Budynku nr 6 (Wiata garażowa) trwa montaż elewacji z płyt GRC.

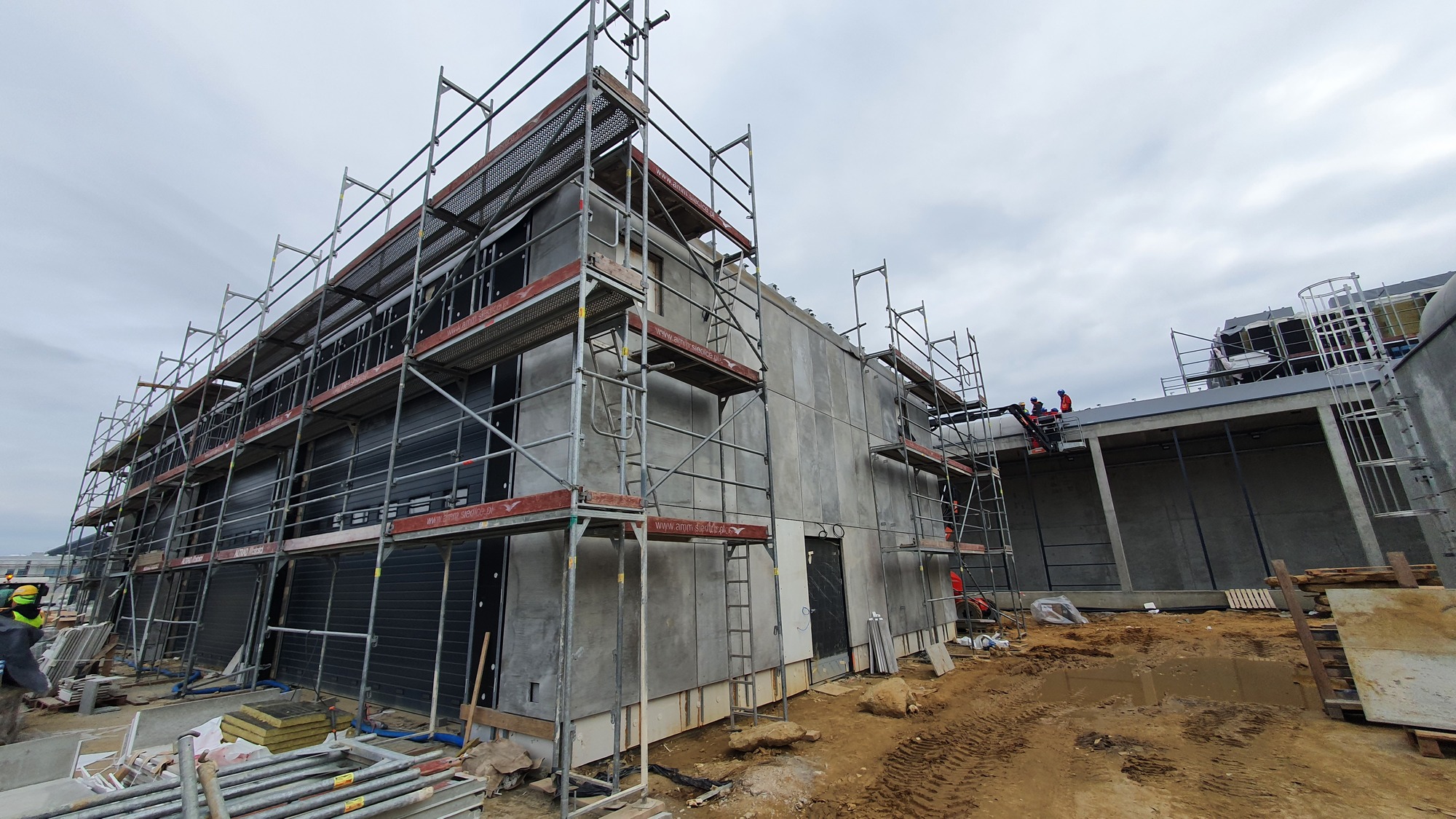

Bud. Nr 6 (montaż płyt GK)

W ramach Budynku nr 7a (portiernia) wykonywana jest elewacja i attyka z płyt GRC. Wewnątrz budynku układane są płytki podłogowe oraz montowana jest stolarka drzwiowa.

W ramach Budynku nr 7B (budka wartownicza) wykonywana jest zabudowa ścian oraz stolarki drzwiowej i okiennej. Zamontowano przeszklenie stolarki.

Bud. nr 7a (montaż stolarki drzwiowej)

Bud. nr 7B (montaż zabudowy ścian)

W ramach Budynku nr 8 (Budynek garażowy) montowana jest elewacja z płyt GRC wraz z attyką. Wewnątrz budynku trwają ostatnie prace wykończeniowe w zakresie montażu zabudowy stolarki drzwiowej oraz układania płytek gresowych. Jednocześnie wykonywane są ostanie prace w zakresie instalacji sanitarnych.

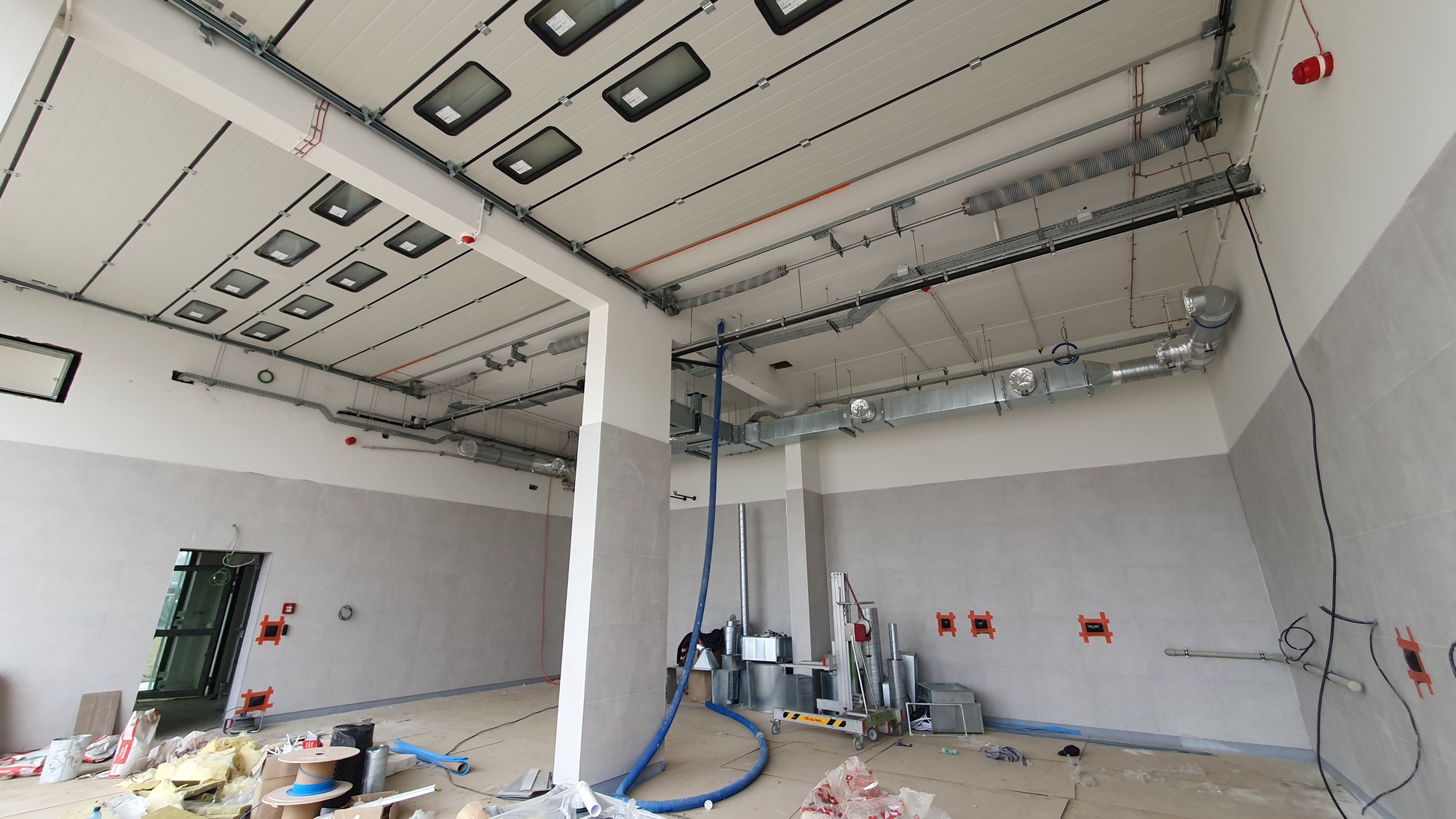

Bud. Nr 8 (montaż instalacji w budynku)

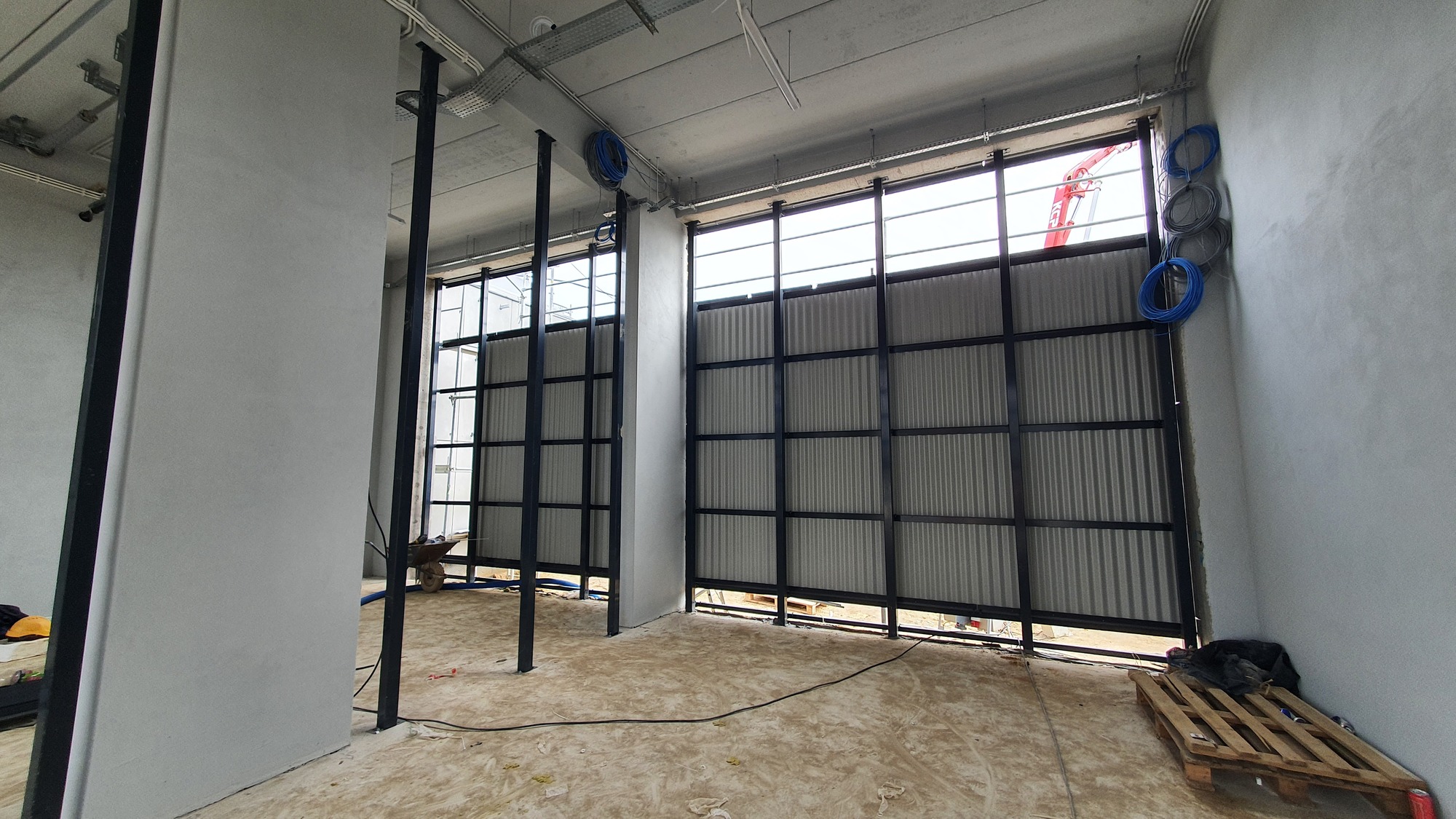

Bud. Nr 8 (montaż zabudowy ściany ażurowej)

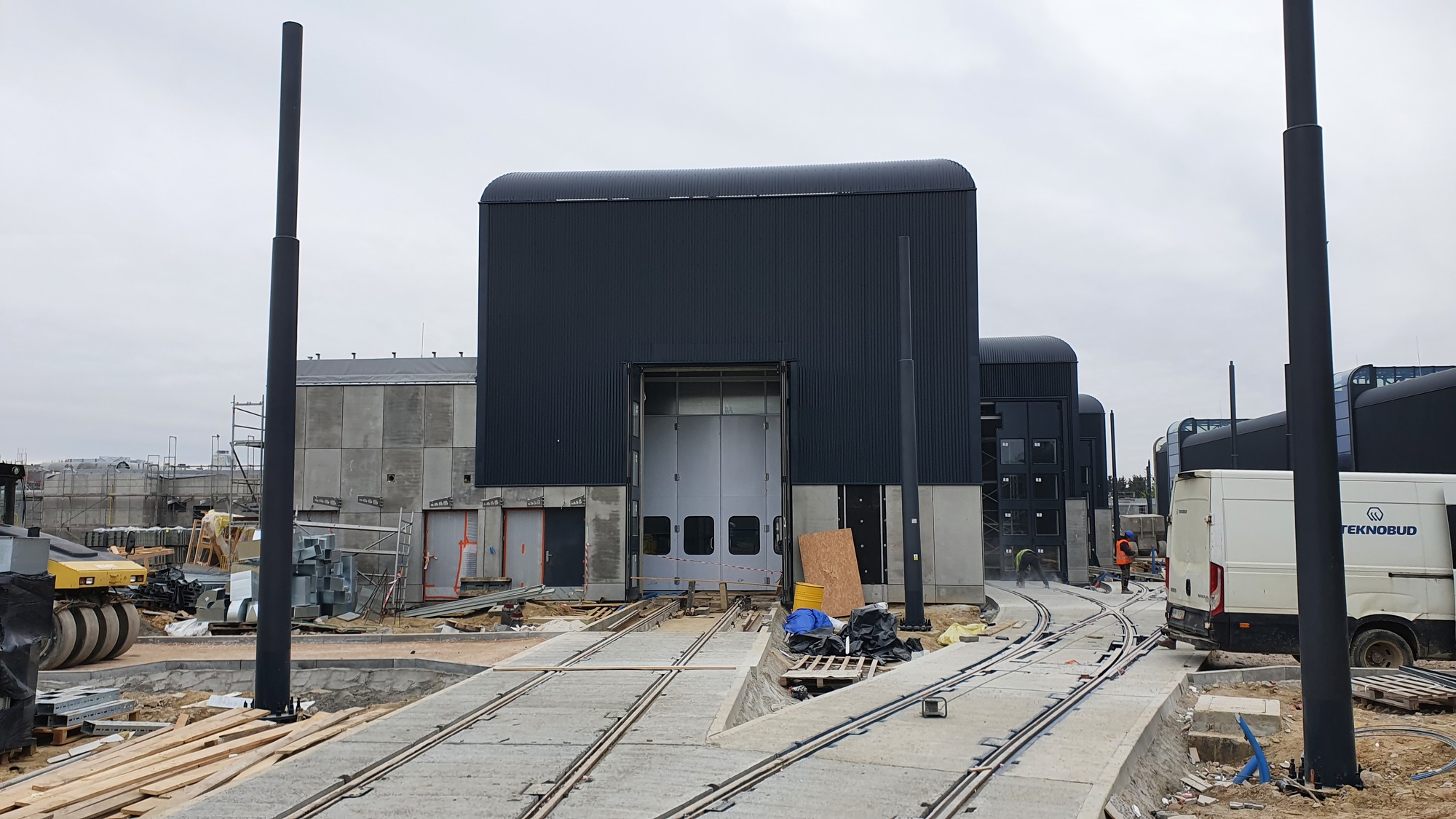

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) montowane są na elewacji płyty GRC oraz daszki nad drzwiami wejściowymi. Wykonawca kontynuuje montaż instalacji sufitowych potrzebnych do funkcjonowania lakierni.

Bud. nr 9 (montaż instalacji sufitowych)
Bud. nr 9 (montaż elewacji)

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) obecnie osadzana jest konstrukcja nośna wraz z wypełnieniem  żaluzjami oraz instalacje w korytach na torze prób. Jednocześnie wewnątrz budynku myjni układane są płytki podłogowe oraz montowane jest orurowanie myjni i świetlików na dachu.

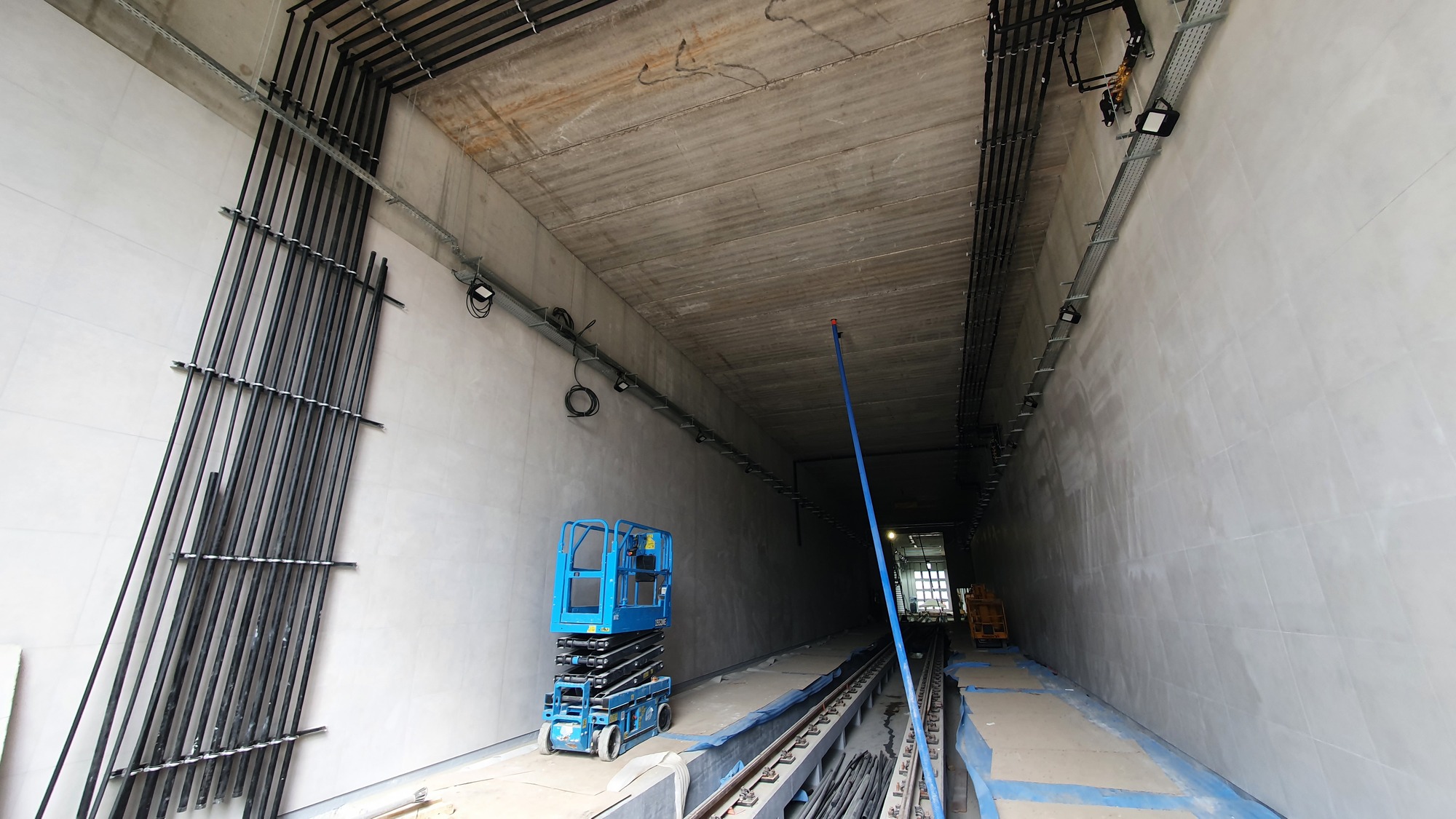

Bud. Nr 10.11 (montaż instalacji myjni)

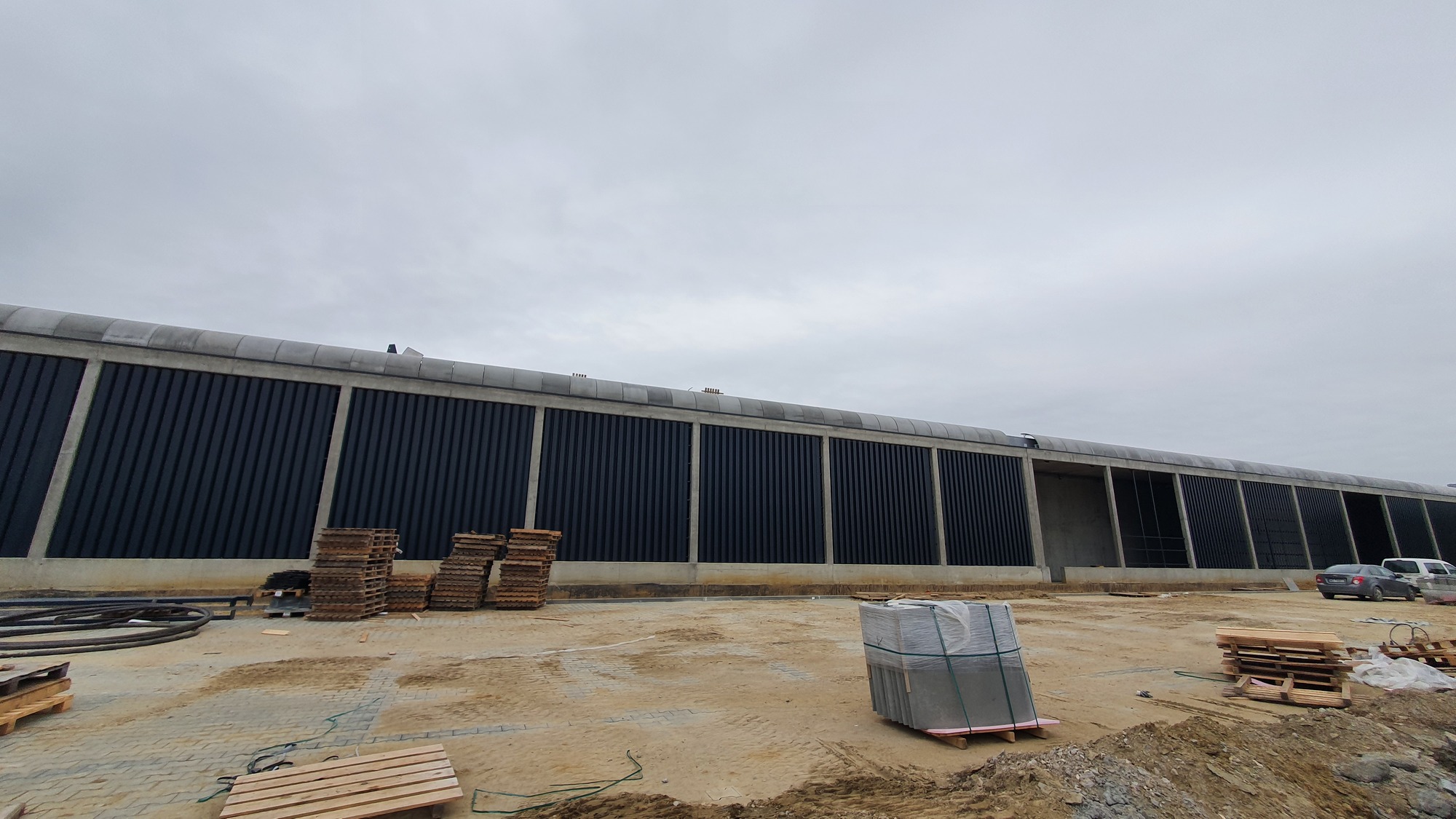

Bud. Nr 10.11 (montaż żaluzji ażurowych)

W ramach Budynku nr 12 (Trafostacja) montowana jest attyka z płyt GRC oraz wykonywana jest zewnętrzna zabudowa otworów budynku.

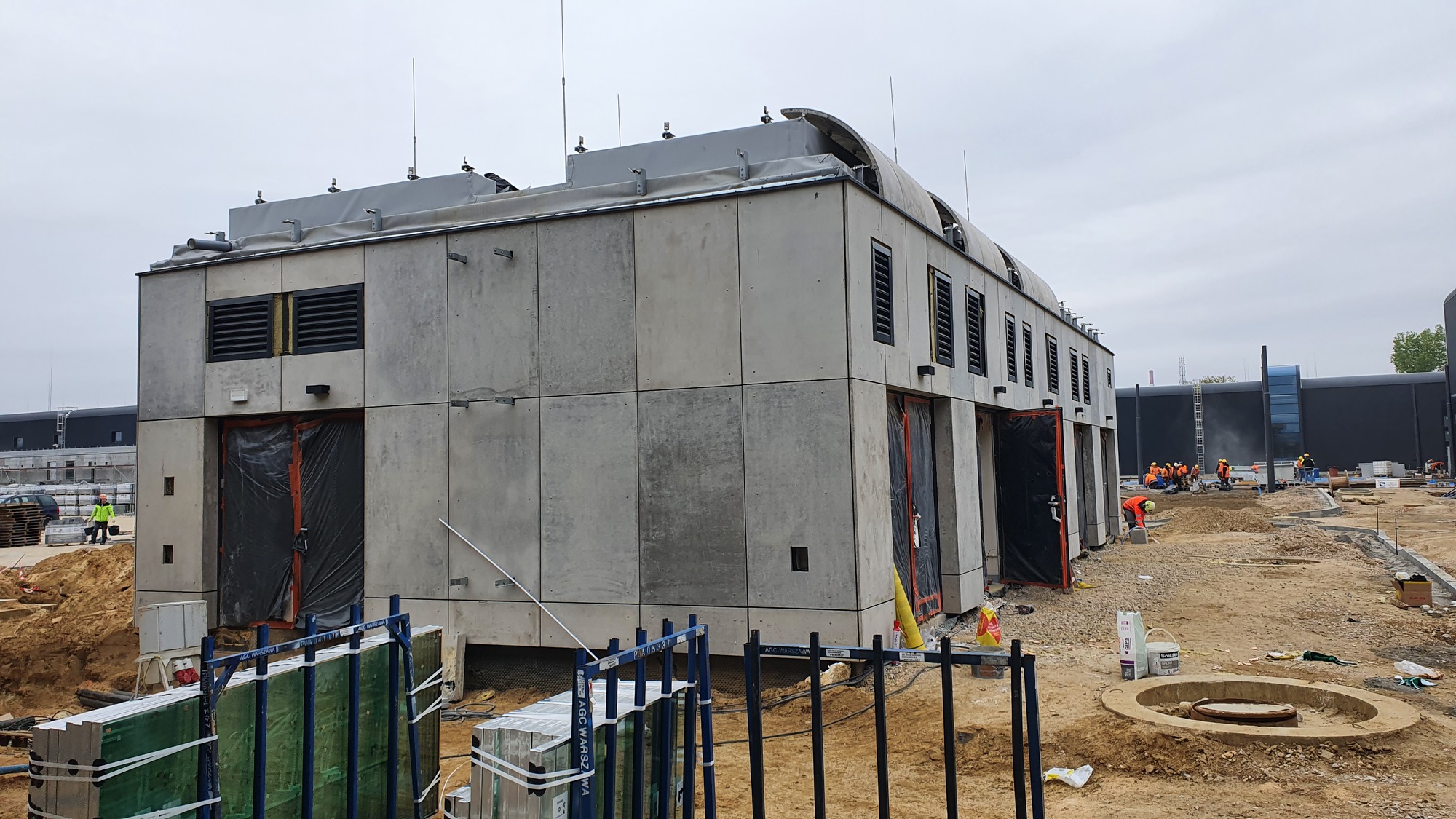

Bud. Nr 12 (montaż attyki z płyt GRC)
Bud. Nr 12 (zabudowa zewnętrzna)

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) wykonano malowanie ścian.

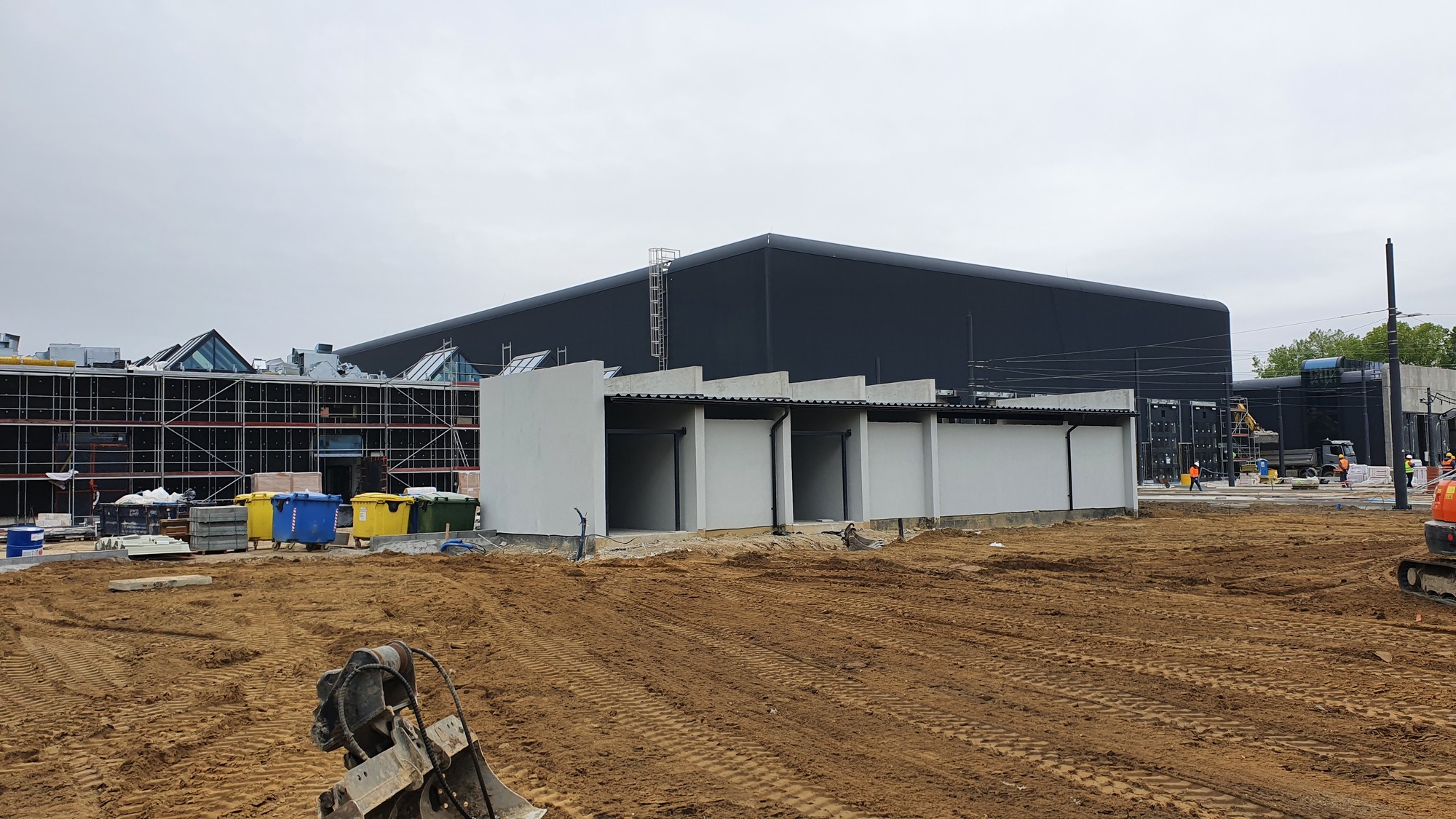

Bud. Nr 13.14 (malowanie ścian)

W ramach Obiektu nr 16 (Zbiornik retencyjny i parking) wykonywana jest zabudowa odwodnienia liniowego wraz z wykonywaniem instalacji pod parkingiem oraz układanie obrzeży. Kontynuowane jest układanie kostki brukowej na przygotowanym podłożu.

Obiekt nr 16 (układanie obrzeży i kostki brukowej)
Obiekt nr 16 (wykonywanie parkingu)
